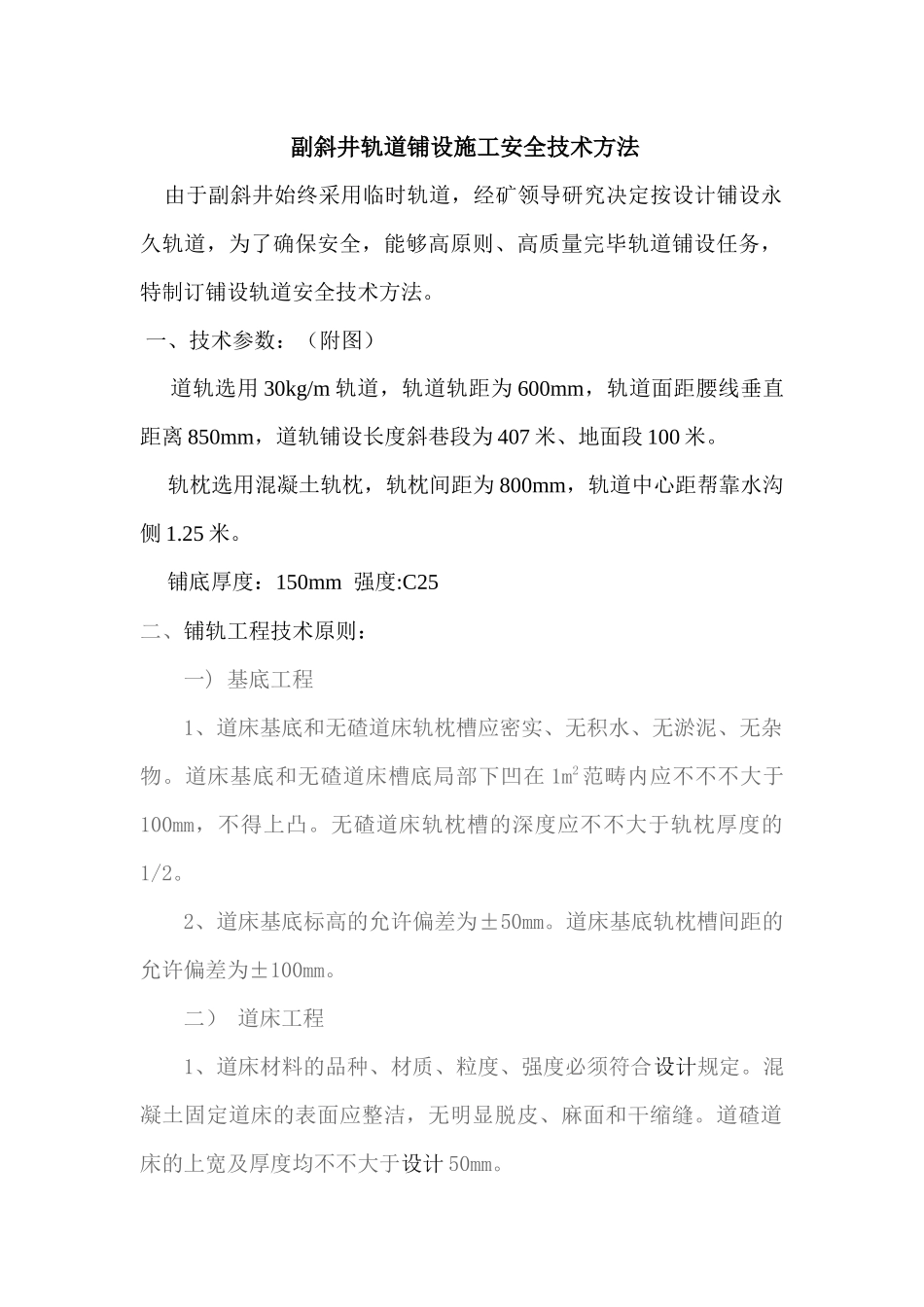

副斜井轨道铺设施工安全技术方法 由于副斜井始终采用临时轨道,经矿领导研究决定按设计铺设永久轨道,为了确保安全,能够高原则、高质量完毕轨道铺设任务,特制订铺设轨道安全技术方法
一、技术参数:(附图) 道轨选用 30kg/m 轨道,轨道轨距为 600mm,轨道面距腰线垂直距离 850mm,道轨铺设长度斜巷段为 407 米、地面段 100 米
轨枕选用混凝土轨枕,轨枕间距为 800mm,轨道中心距帮靠水沟侧 1
铺底厚度:150mm 强度:C25二、铺轨工程技术原则:一) 基底工程1、道床基底和无碴道床轨枕槽应密实、无积水、无淤泥、无杂物
道床基底和无碴道床槽底局部下凹在 1m2 范畴内应不不不大于100mm,不得上凸
无碴道床轨枕槽的深度应不不大于轨枕厚度的1/2
2、道床基底标高的允许偏差为±50mm
道床基底轨枕槽间距的允许偏差为±100mm
二) 道床工程1、道床材料的品种、材质、粒度、强度必须符合设计规定
混凝土固定道床的表面应整洁,无明显脱皮、麻面和干缩缝
道碴道床的上宽及厚度均不不大于设计 50mm

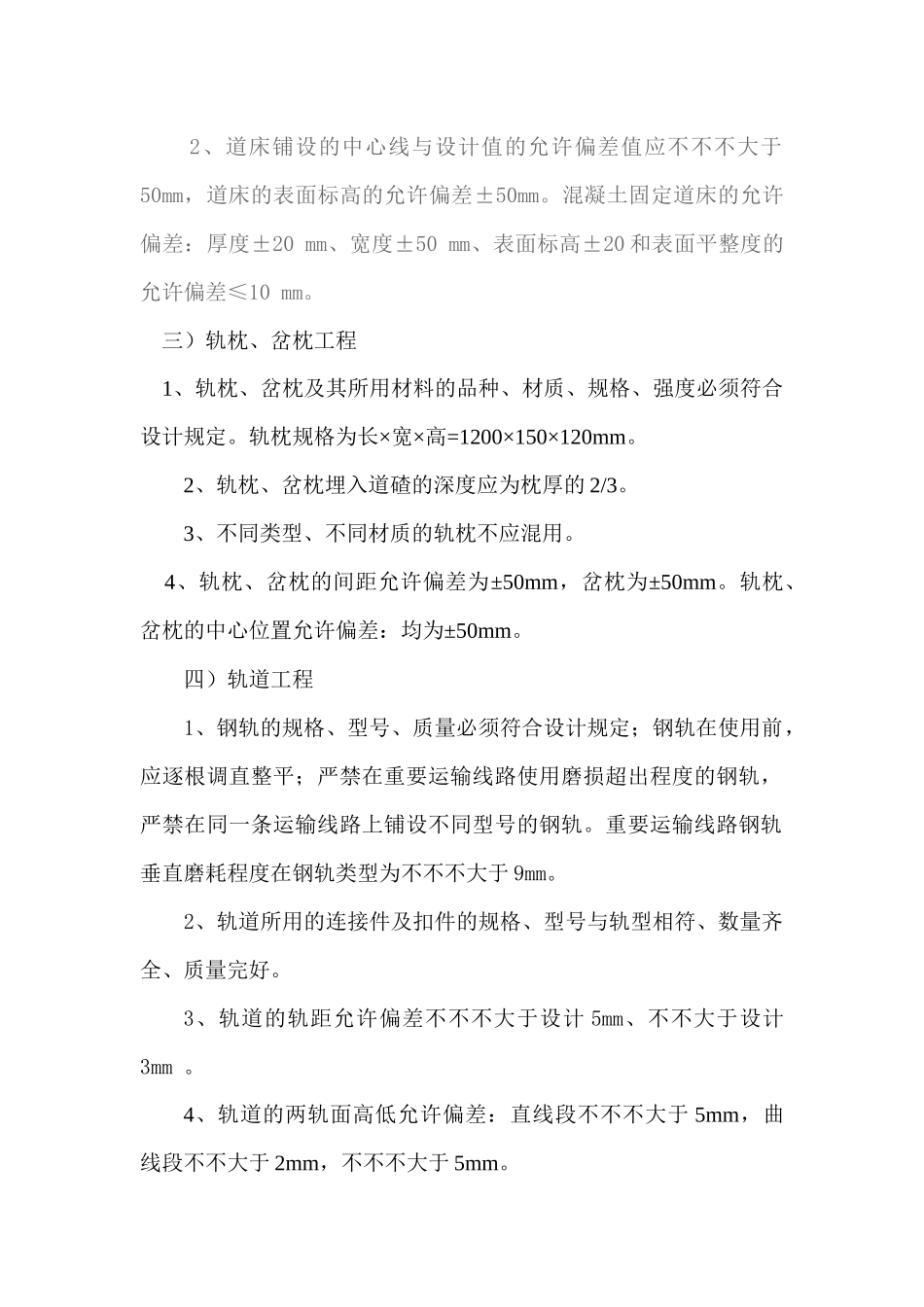

2、道床铺设的中心线与设计值的允许偏差值应不不不大于50mm,道床的表面标高的允许偏差±50mm
混凝土固定道床的允许偏差:厚度±20 mm、宽度±50 mm、表面标高±20 和表面平整度的允许偏差≤10 mm
三)轨枕、岔枕工程 1、轨枕、岔枕及其所用材料的品种、材质、规格、强度必须符合设计规定
轨枕规格为长×宽×高=1200×150×120mm
2、轨枕、岔枕埋入道碴的深度应为枕厚的 2/3
3、不同类型、不同材质的轨枕不应混用
4、轨枕、岔枕的间距允许偏差为±50mm,岔枕为±50mm
轨枕、岔枕的中心位置允许偏差:均为±50mm
四)轨道工程 1、钢轨的规格、型号、质量必须符合设计规定;钢轨在使用前,应逐根调直整平;严禁在重要运输线路使用磨
