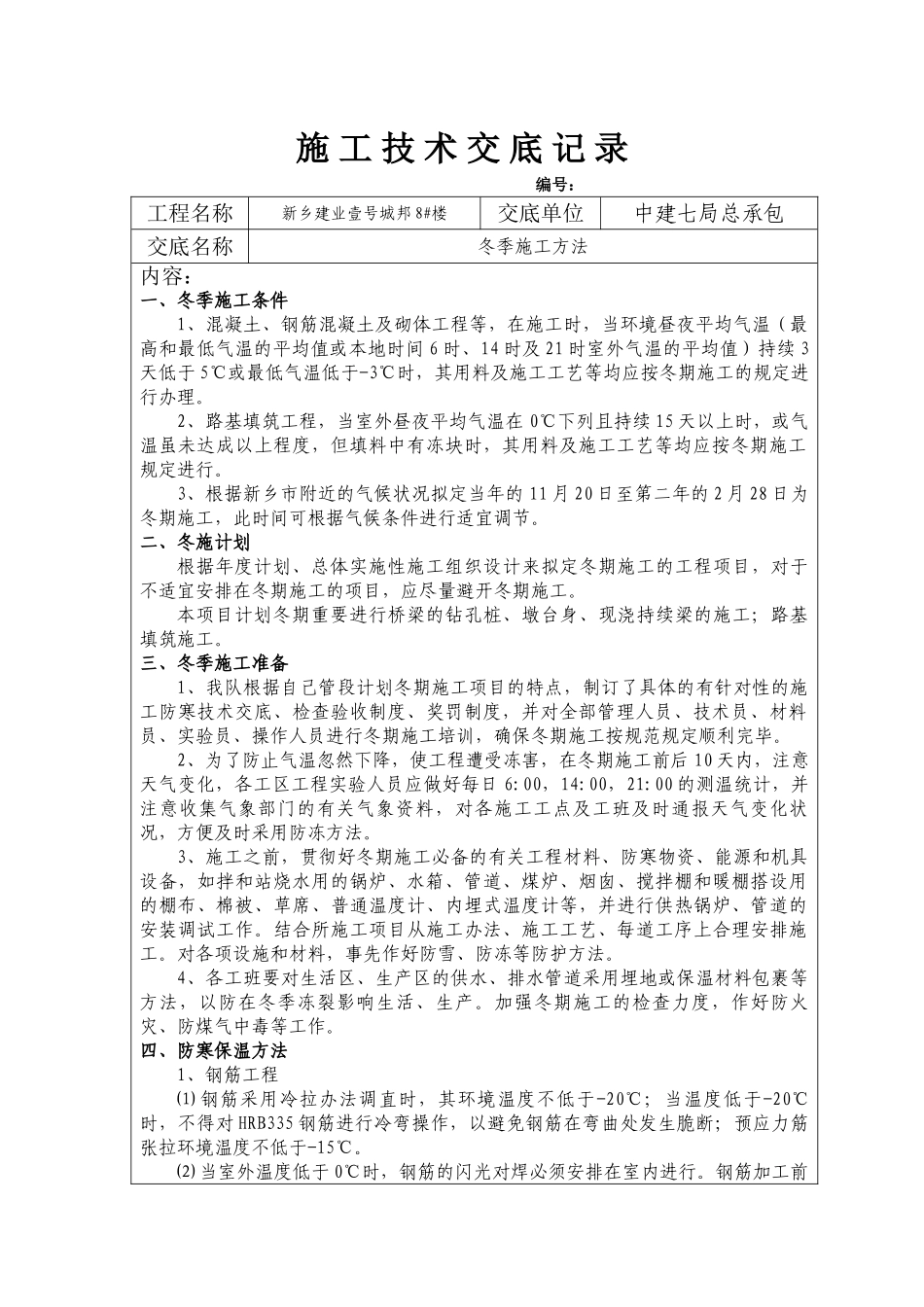

施 工 技 术 交 底 记 录 编号:工程名称新乡建业壹号城邦 8#楼交底单位中建七局总承包交底名称冬季施工方法内容: 一、冬季施工条件1、混凝土、钢筋混凝土及砌体工程等,在施工时,当环境昼夜平均气温(最高和最低气温的平均值或本地时间 6 时、14 时及 21 时室外气温的平均值)持续 3天低于 5℃或最低气温低于-3℃时,其用料及施工工艺等均应按冬期施工的规定进行办理
2、路基填筑工程,当室外昼夜平均气温在 0℃下列且持续 15 天以上时,或气温虽未达成以上程度,但填料中有冻块时,其用料及施工工艺等均应按冬期施工规定进行
3、根据新乡市附近的气候状况拟定当年的 11 月 20 日至第二年的 2 月 28 日为冬期施工,此时间可根据气候条件进行适宜调节
二、冬施计划根据年度计划、总体实施性施工组织设计来拟定冬期施工的工程项目,对于不适宜安排在冬期施工的项目,应尽量避开冬期施工
本项目计划冬期重要进行桥梁的钻孔桩、墩台身、现浇持续梁的施工;路基填筑施工
三、冬季施工准备1、我队根据自己管段计划冬期施工项目的特点,制订了具体的有针对性的施工防寒技术交底、检查验收制度、奖罚制度,并对全部管理人员、技术员、材料员、实验员、操作人员进行冬期施工培训,确保冬期施工按规范规定顺利完毕
2、为了防止气温忽然下降,使工程遭受冻害,在冬期施工前后 10 天内,注意天气变化,各工区工程实验人员应做好每日 6:00,14:00,21:00 的测温统计,并注意收集气象部门的有关气象资料,对各施工工点及工班及时通报天气变化状况,方便及时采用防冻方法
3、施工之前,贯彻好冬期施工必备的有关工程材料、防寒物资、能源和机具设备,如拌和站烧水用的锅炉、水箱、管道、煤炉、烟囱、搅拌棚和暖棚搭设用的棚布、棉被、草席、普通温度计、内埋式温度计等,并进行供热锅炉、管道的安装调试工作

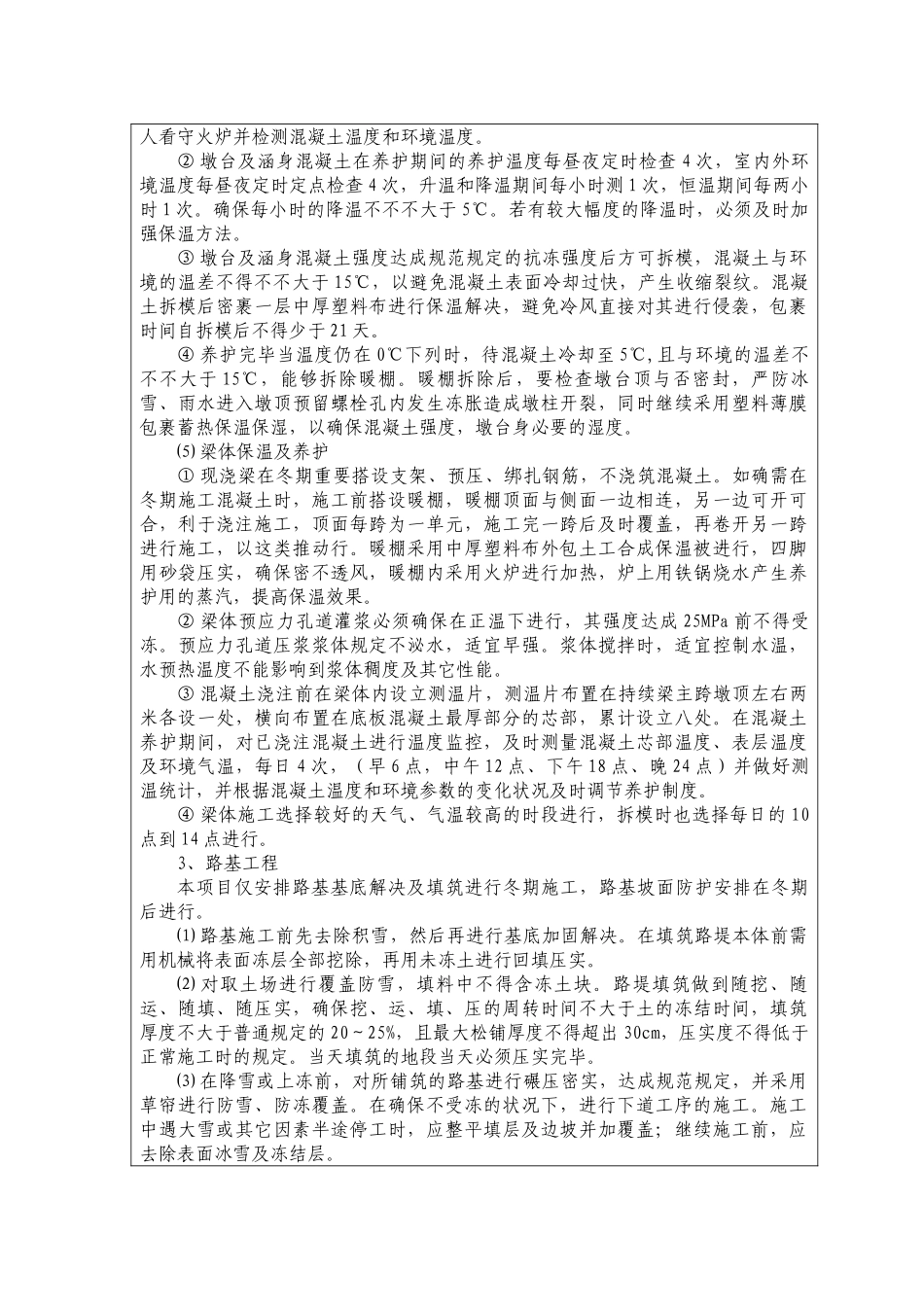

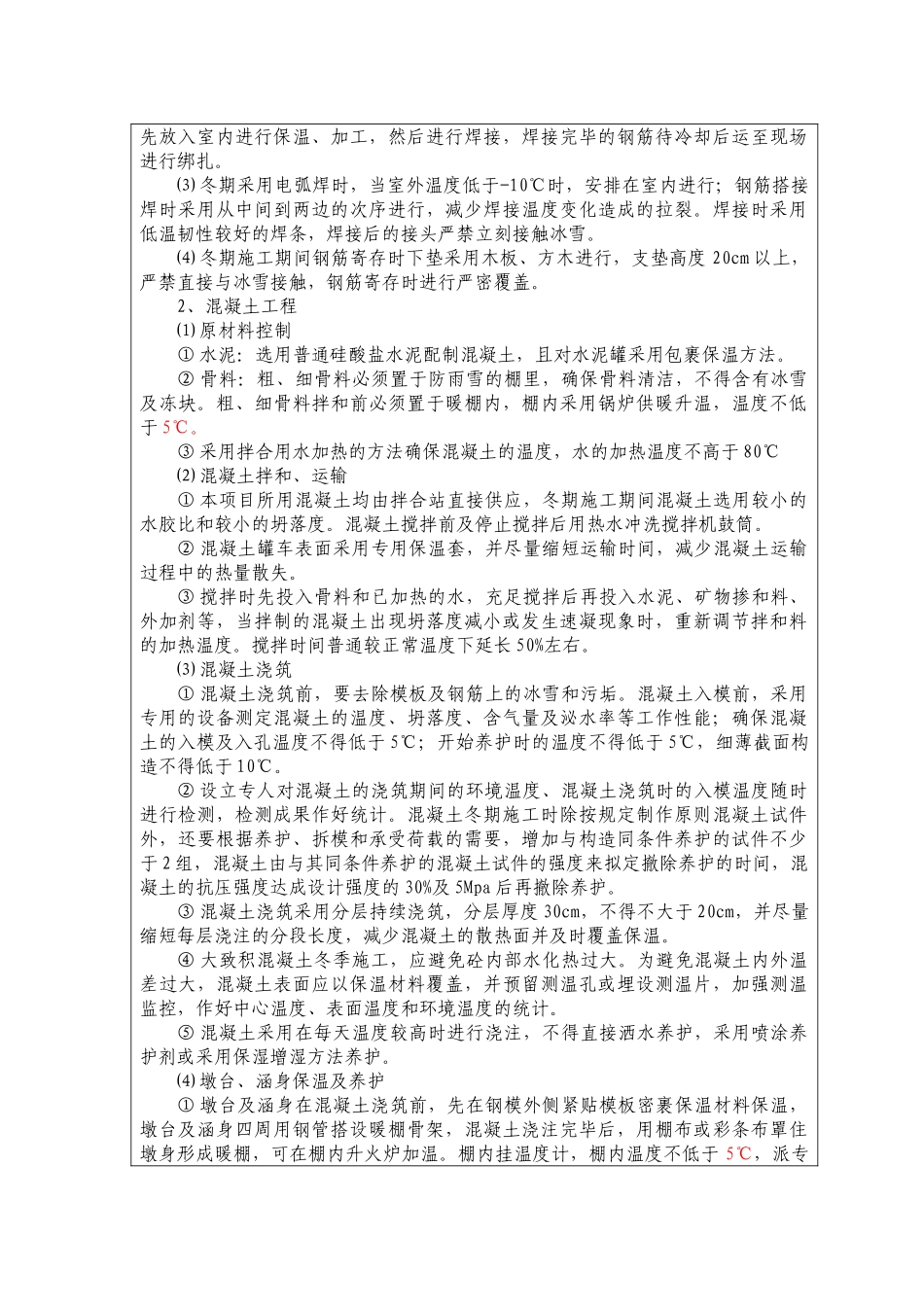

结合所施工项目从施工办法、施工工艺
