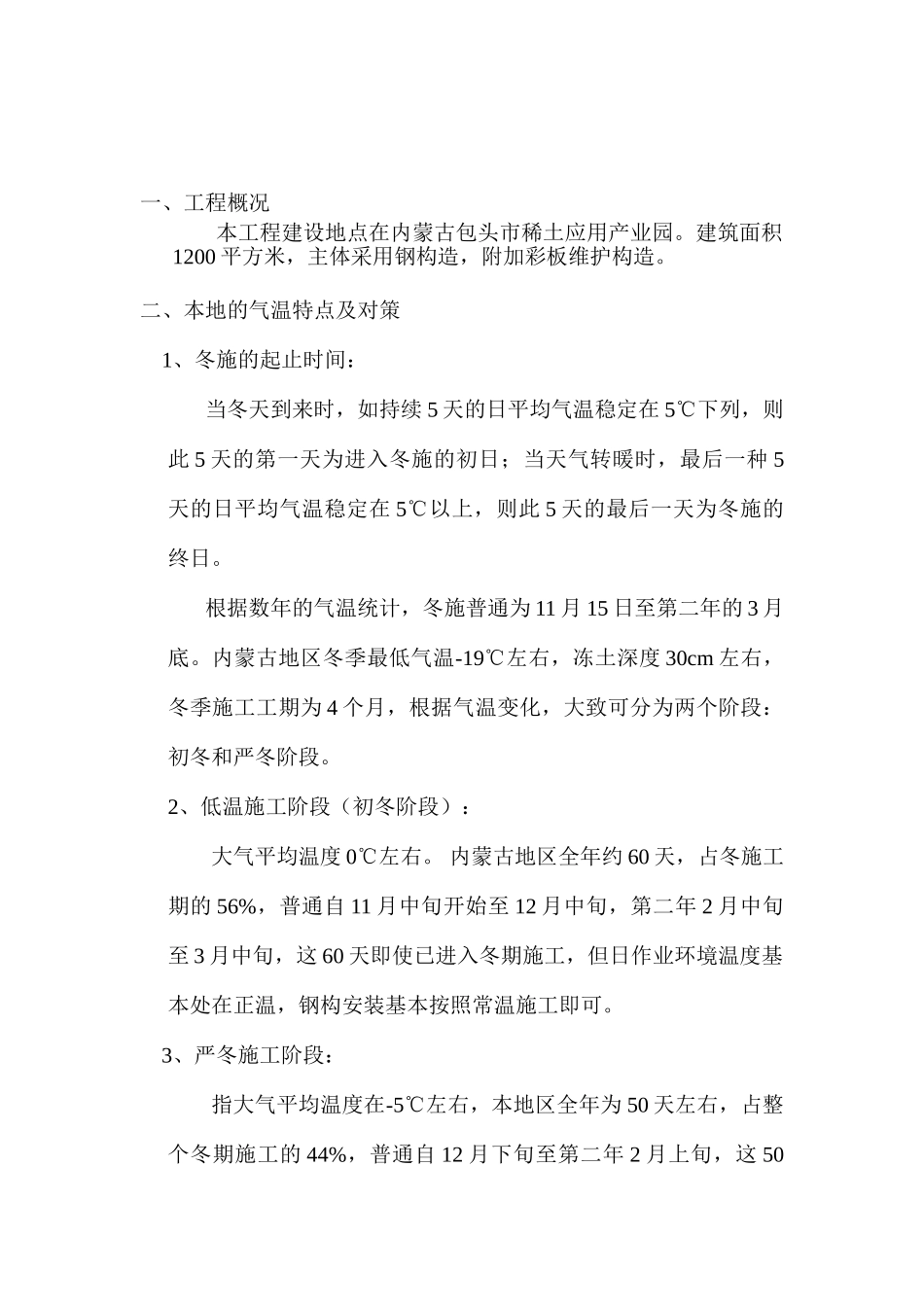

钢构造冬季安装方案 编制: 审核: 审批: 目 录一、工程概况二、本地的气温特点及对策三、冬施前应准备的工作四、冬期施工重要技术方法 五、冬季施工的防火、雪、霜、风吊装方案六、安全方法一、工程概况本工程建设地点在内蒙古包头市稀土应用产业园
建筑面积1200 平方米,主体采用钢构造,附加彩板维护构造
二、本地的气温特点及对策1、冬施的起止时间:当冬天到来时,如持续 5 天的日平均气温稳定在 5℃下列,则此 5 天的第一天为进入冬施的初日;当天气转暖时,最后一种 5天的日平均气温稳定在 5℃以上,则此 5 天的最后一天为冬施的终日
根据数年的气温统计,冬施普通为 11 月 15 日至第二年的 3 月底
内蒙古地区冬季最低气温-19℃左右,冻土深度 30cm 左右,冬季施工工期为 4 个月,根据气温变化,大致可分为两个阶段:初冬和严冬阶段
2、低温施工阶段(初冬阶段):大气平均温度 0℃左右
内蒙古地区全年约 60 天,占冬施工期的 56%,普通自 11 月中旬开始至 12 月中旬,第二年 2 月中旬至 3 月中旬,这 60 天即使已进入冬期施工,但日作业环境温度基本处在正温,钢构安装基本按照常温施工即可
3、严冬施工阶段:指大气平均温度在-5℃左右,本地区全年为 50 天左右,占整个冬期施工的 44%,普通自 12 月下旬至第二年 2 月上旬,这 50天内除有寒流外,普通日作业环境温度为-5℃以上
根据钢构造的特点,并结合本工程的实际状况,在严冬阶段把焊接和高强螺栓施工作为冬季施工的控制重点
三、 冬施前应准备的工作1、人员组织1
1 冬季施前认真组织有关人员分析冬季施工作业计划,并组织编制冬季施工方法,所需材料在冬季施工前准备好
2 项目夜间均设专职的值班人员,确保昼夜有人值班并做好值班统计,同时负责收听和公布天气状况
3、应做好施工人员的冬季施培训工作,组织有关
