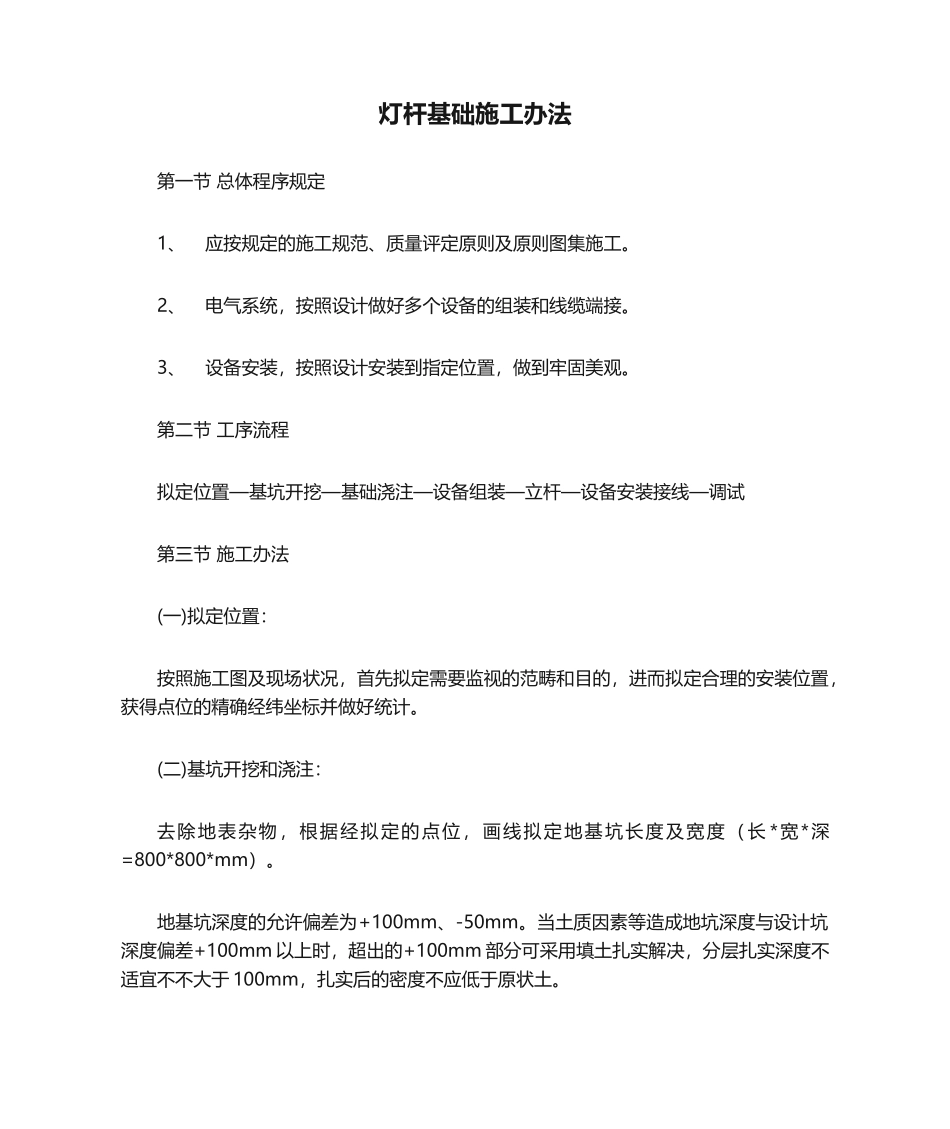

灯杆基础施工办法第一节 总体程序规定1、应按规定的施工规范、质量评定原则及原则图集施工
2、电气系统,按照设计做好多个设备的组装和线缆端接
3、设备安装,按照设计安装到指定位置,做到牢固美观
第二节 工序流程拟定位置—基坑开挖—基础浇注—设备组装—立杆—设备安装接线—调试第三节 施工办法(一)拟定位置:按照施工图及现场状况,首先拟定需要监视的范畴和目的,进而拟定合理的安装位置,获得点位的精确经纬坐标并做好统计
(二)基坑开挖和浇注:去除地表杂物,根据经拟定的点位,画线拟定地基坑长度及宽度(长 *宽*深=800*800*mm)
地基坑深度的允许偏差为+100mm、-50mm
当土质因素等造成地坑深度与设计坑深度偏差+100mm 以上时,超出的+100mm 部分可采用填土扎实解决,分层扎实深度不适宜不不大于 100mm,扎实后的密度不应低于原状土

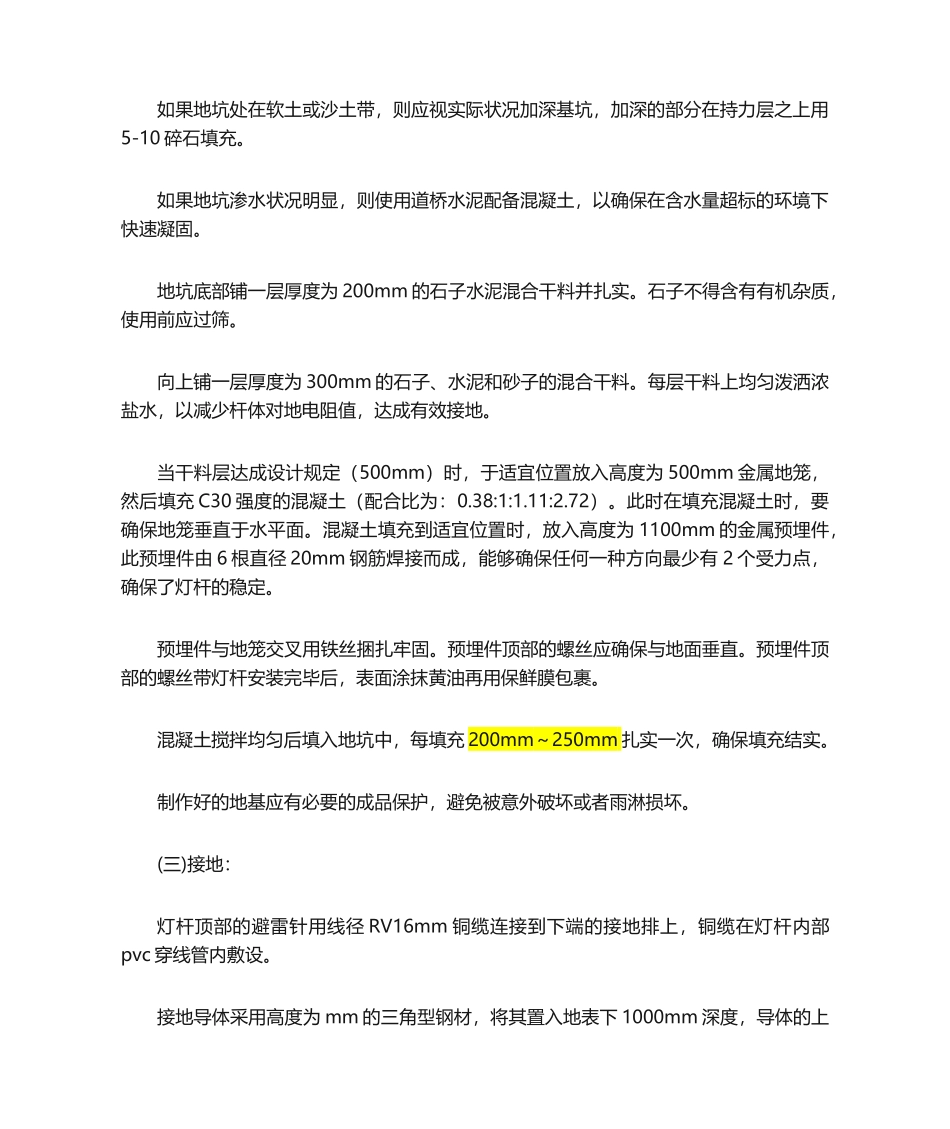

如果地坑处在软土或沙土带,则应视实际状况加深基坑,加深的部分在持力层之上用5-10 碎石填充
如果地坑渗水状况明显,则使用道桥水泥配备混凝土,以确保在含水量超标的环境下快速凝固
地坑底部铺一层厚度为 200mm 的石子水泥混合干料并扎实
石子不得含有有机杂质,使用前应过筛
向上铺一层厚度为 300mm 的石子、水泥和砂子的混合干料
每层干料上均匀泼洒浓盐水,以减少杆体对地电阻值,达成有效接地
当干料层达成设计规定(500mm)时,于适宜位置放入高度为 500mm 金属地笼,然后填充 C30 强度的混凝土(配合比为:0
38:1:1
此时在填充混凝土时,要确保地笼垂直于水平面
混凝土填充到适宜位置时,放入高度为 1100mm 的金属预埋件,此预埋件由 6 根直径 20mm 钢筋焊接而成,能够确保任何一种方向最少有 2 个受力点,确保了灯杆的稳定
预埋件与地笼交叉用铁丝捆扎牢固
预埋件顶部的螺丝应确保与地面垂直
