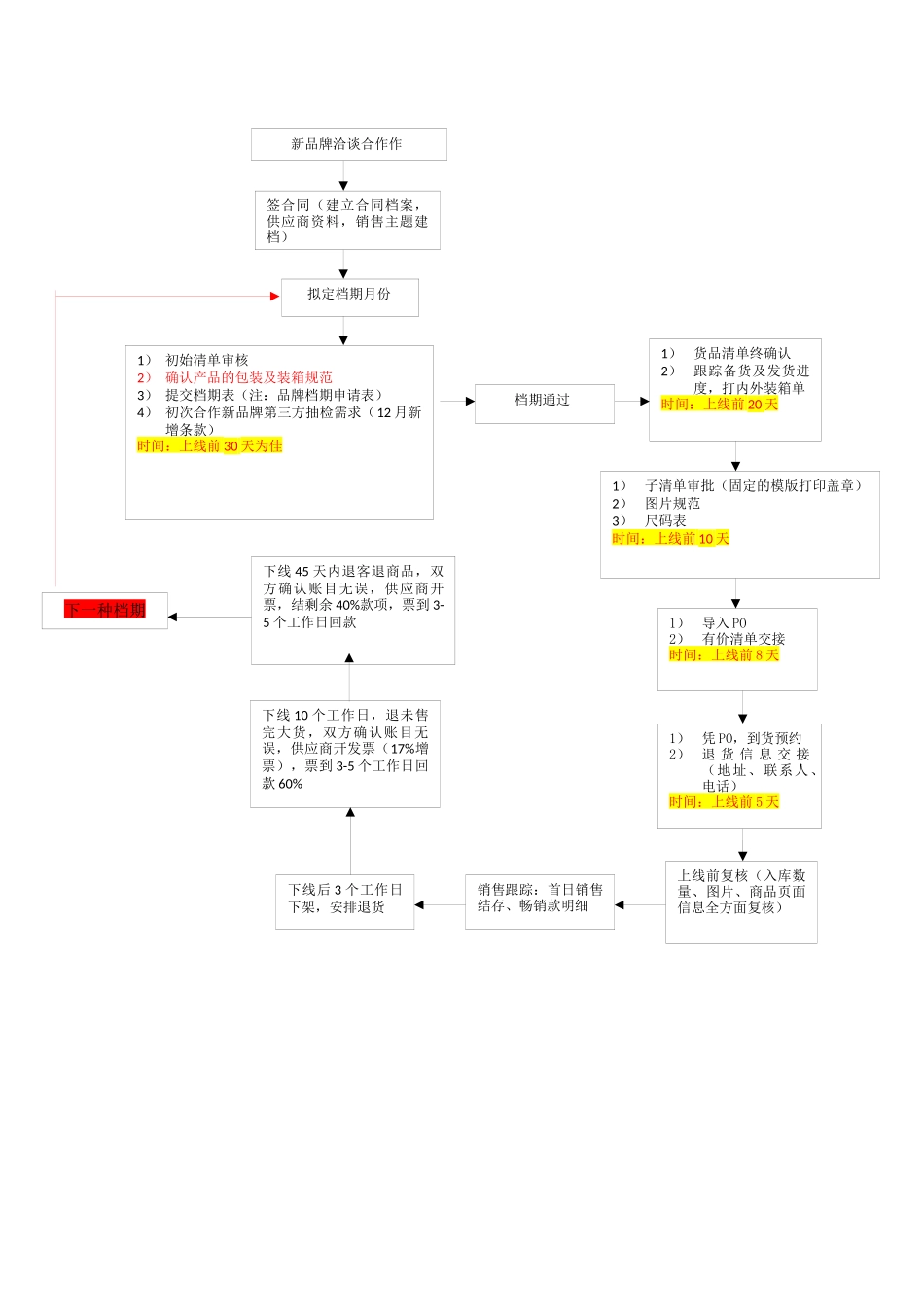

1)货品清单终确认2)跟踪备货及发货进度,打内外装箱单时间:上线前 20 天1)凭 PO,到货预约2)退 货 信 息 交 接(地址、联系人、电话)时间:上线前 5 天1)导入 PO2)有价清单交接时间:上线前 8 天1)子清单审批(固定的模版打印盖章)2)图片规范3)尺码表时间:上线前 10 天新品牌洽谈合作作签合同(建立合同档案,供应商资料,销售主题建档)拟定档期月份1) 初始清单审核2) 确认产品的包装及装箱规范 3) 提交档期表(注:品牌档期申请表)4) 初次合作新品牌第三方抽检需求(12 月新增条款)时间:上线前 30 天为佳档期通过上线前复核(入库数量、图片、商品页面信息全方面复核)销售跟踪:首日销售结存、畅销款明细下线后 3 个工作日下架,安排退货下线 10 个工作日,退未售完大货,双方确认账目无误,供应商开发票(17%增票),票到 3-5 个工作日回款 60%下线 45 天内退客退商品,双方确认账目无误,供应商开票,结剩余 40%款项,票到 3-5 个工作日回款下一种档期
