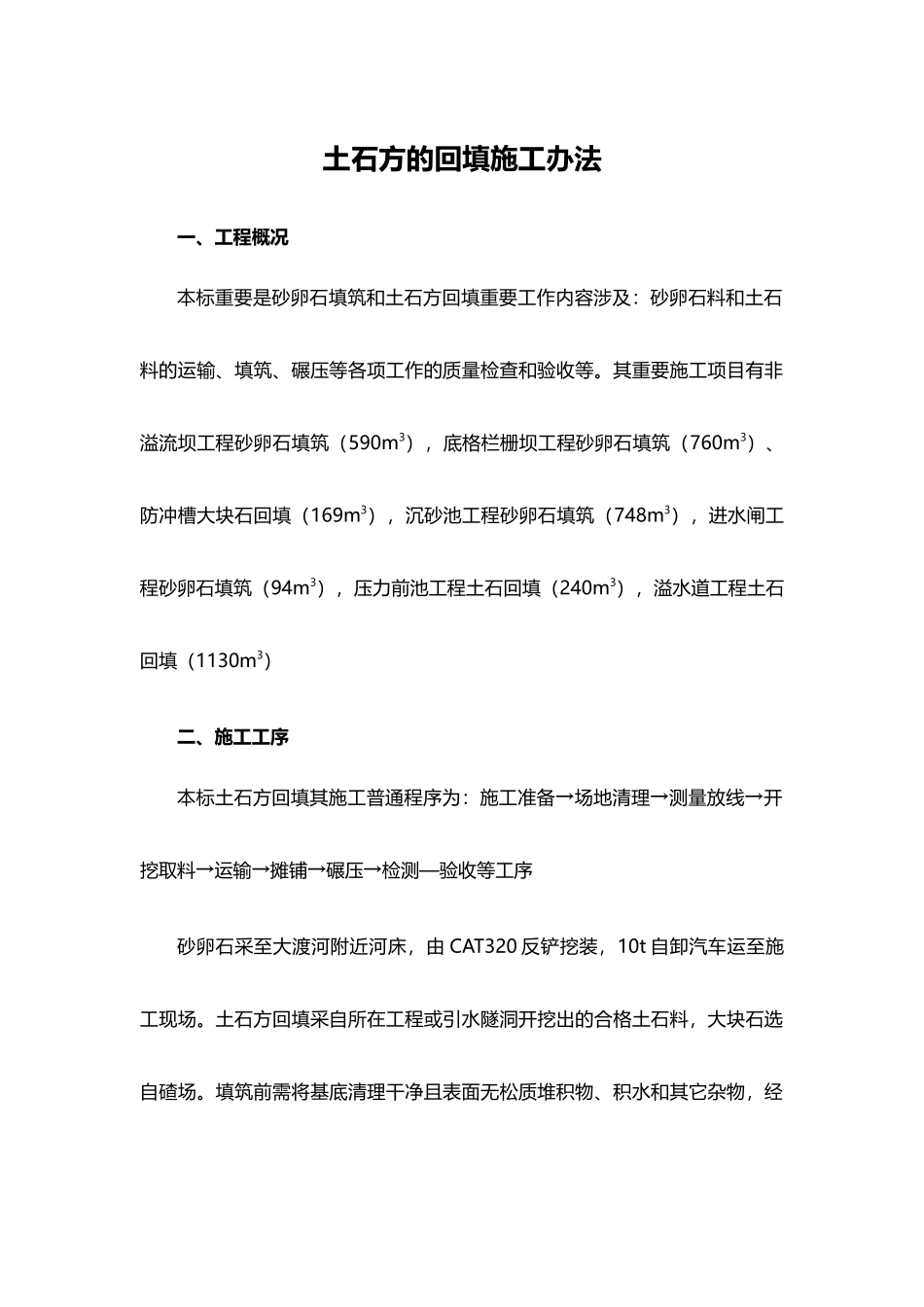

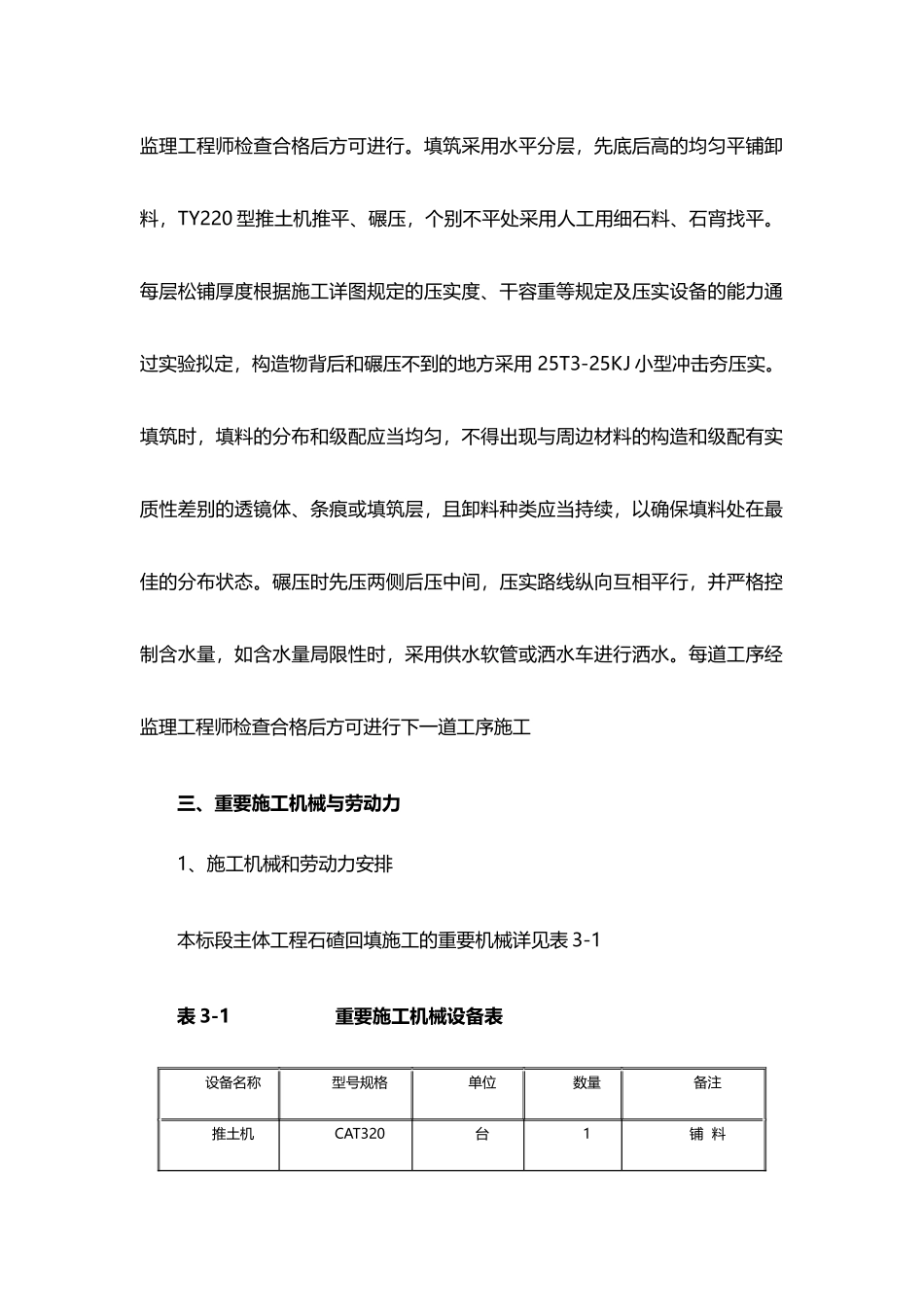

土石方的回填施工办法一、工程概况本标重要是砂卵石填筑和土石方回填重要工作内容涉及:砂卵石料和土石料的运输、填筑、碾压等各项工作的质量检查和验收等。其重要施工项目有非溢流坝工程砂卵石填筑(590m3),底格栏栅坝工程砂卵石填筑(760m3)、防冲槽大块石回填(169m3),沉砂池工程砂卵石填筑(748m3),进水闸工程砂卵石填筑(94m3),压力前池工程土石回填(240m3),溢水道工程土石回填(1130m3)二、施工工序本标土石方回填其施工普通程序为:施工准备→场地清理→测量放线→开挖取料→运输→摊铺→碾压→检测—验收等工序砂卵石采至大渡河附近河床,由 CAT320 反铲挖装,10t 自卸汽车运至施工现场。土石方回填采自所在工程或引水隧洞开挖出的合格土石料,大块石选自碴场。填筑前需将基底清理干净且表面无松质堆积物、积水和其它杂物,经监理工程师检查合格后方可进行。填筑采用水平分层,先底后高的均匀平铺卸料,TY220 型推土机推平、碾压,个别不平处采用人工用细石料、石宵找平。每层松铺厚度根据施工详图规定的压实度、干容重等规定及压实设备的能力通过实验拟定,构造物背后和碾压不到的地方采用 25T3-25KJ 小型冲击夯压实。填筑时,填料的分布和级配应当均匀,不得出现与周边材料的构造和级配有实质性差别的透镜体、条痕或填筑层,且卸料种类应当持续,以确保填料处在最佳的分布状态。碾压时先压两侧后压中间,压实路线纵向互相平行,并严格控制含水量,如含水量局限性时,采用供水软管或洒水车进行洒水。每道工序经监理工程师检查合格后方可进行下一道工序施工三、重要施工机械与劳动力1、施工机械和劳动力安排本标段主体工程石碴回填施工的重要机械详见表 3-1表 3-1 重要施工机械设备表设备名称型号规格单位数量备注推土机CAT320台1铺 料自卸汽车10T台2运 料洒水车5000L辆2洒 水小型冲击夯25T3-25KJ台4土石压实根据本工程的特点及实际状况,拟投入本工程的重要劳动力为:管理人员2 人,技术及机械工人 6 人,普通工人 8 人四、质量和安全确保方法(1)质量确保方法1) 认真贯彻执行 GB/T19002-1994 质量体系,严格按照我局制订的质量体系文献运行2) 建全“三检制”并认真贯彻执行3) 设立专职质检员,专门负責本项工程的质量监督、检查4) 施工中全部材料施用之前,必须进行检查和实验,合格并经监理工程师同意后方可使用5) 施工之前必须对施工图纸及技术规定进行会审,并根据施工图纸及技术规定编写施工...
