隐蔽工程技术方法隐蔽工程的质量控制是本工程的核心过程,由于在施工过程中下道工序将上道工序掩盖,无法复查,因此应严把隐蔽工程检查验收关,以确保整个工程的施工质量
本工程涉及到的隐蔽工程如线管的暗敷设、套管预埋、封板前的管道试压等,现场施工人员在隐蔽前一定要进行检查,并报监理工程师验收,对隐蔽的办法进行描述或绘制简图,对验收成果做结论,参加人员签字确认
1 电线管暗敷设:本工程自动报警线路采用暗敷的方式,因此,布管必须附和以下规定:1
1 暗管的敷设与土建施工紧密配合,全部配管管口无毛刺和锋利棱角,弯管弯曲半径不不大于 6D,管的走向应沿近来途径并减少弯曲
2 暗配的镀锌钢管与盒、箱连接采用锁紧螺母或保护帽固定,管端口螺纹长度不应不大于管接头的 1/2
3 外露管口或线盒应采用保护方法,避免水泥沙浆渗入,阻塞管口
2 封板前,应对吊顶内消防给水管道进行外观检查,进行气压强度和严密性实验,其实验压力与规定附和设计规范
3 封板前,对天花内的电气线路进行短路、断路和绝缘性测试并统计
4 孔洞预留和预埋套管:本工程管线多,因此在施工前期的预埋工作量非常大,要与土建工程亲密配合,做到数量不漏、位置精确、固定牢固,对预埋套管要进行全检查,并做好统计和签认

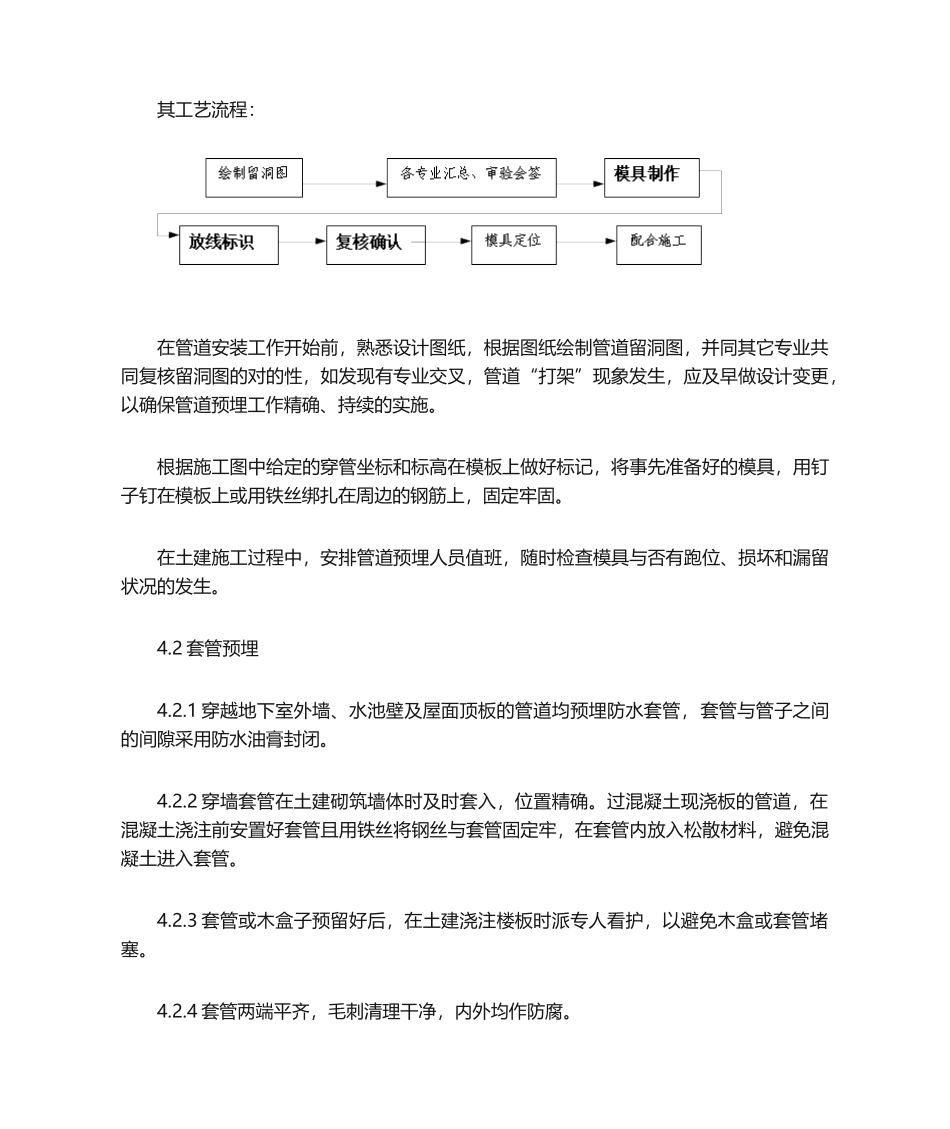

1 孔洞预留其工艺流程:在管道安装工作开始前,熟悉设计图纸,根据图纸绘制管道留洞图,并同其它专业共同复核留洞图的对的性,如发现有专业交叉,管道“打架”现象发生,应及早做设计变更,以确保管道预埋工作精确、持续的实施
根据施工图中给定的穿管坐标和标高在模板上做好标记,将事先准备好的模具,用钉子钉在模板上或用铁丝绑扎在周边的钢筋上,固定牢固
在土建施工过程中,安排管道预埋人员值班,随时检查模具与否有跑位、损坏和漏留状况的发生
2 套管预埋4
1 穿越地下室外墙、水池壁及屋面顶板的管道均预埋防水套管,套管与管子之间的间隙采用
