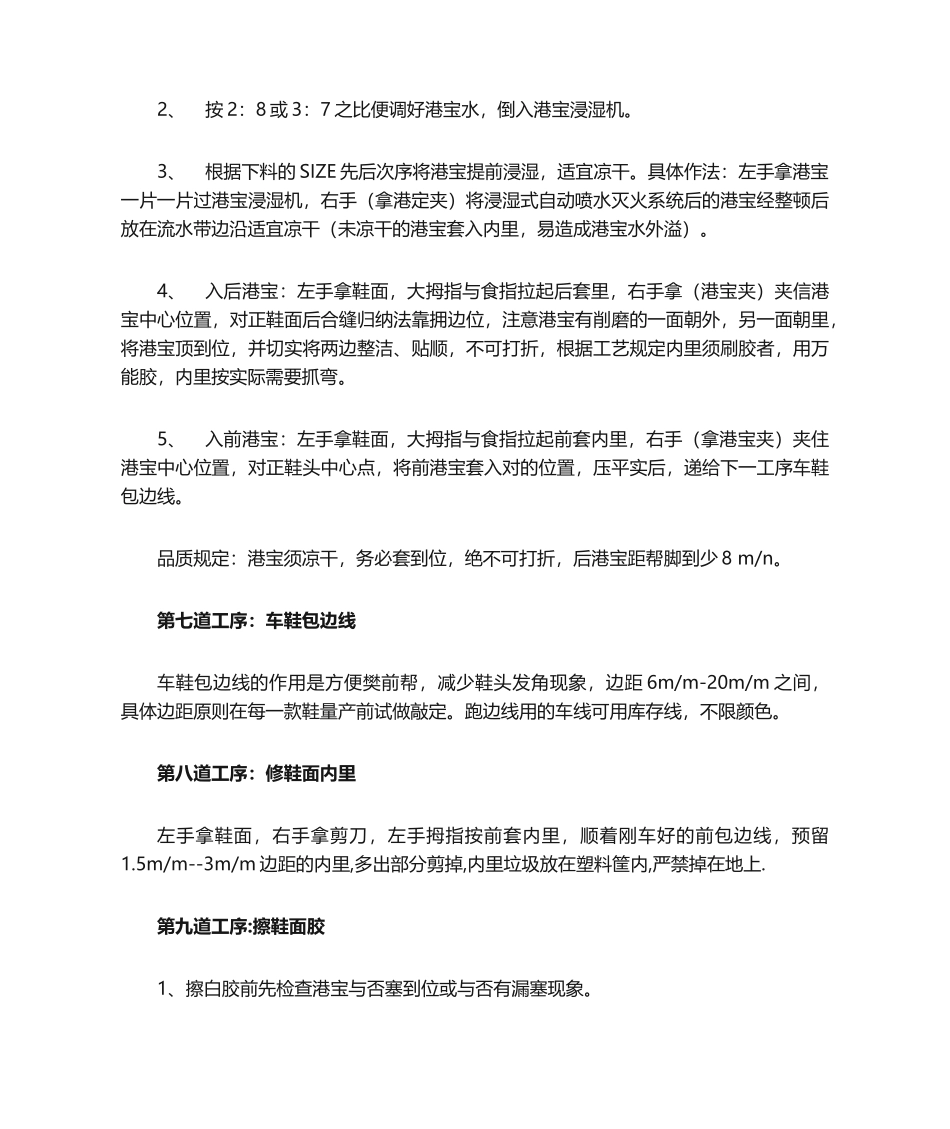

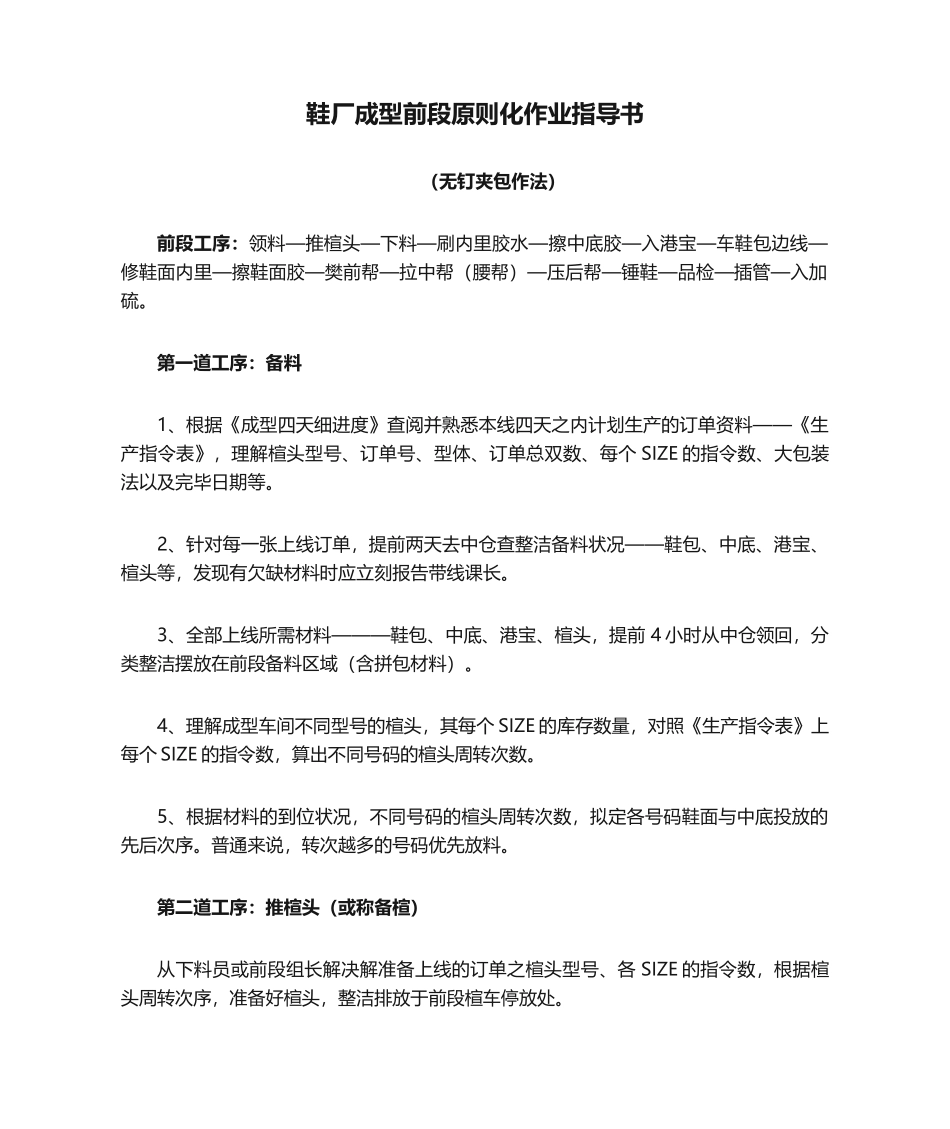

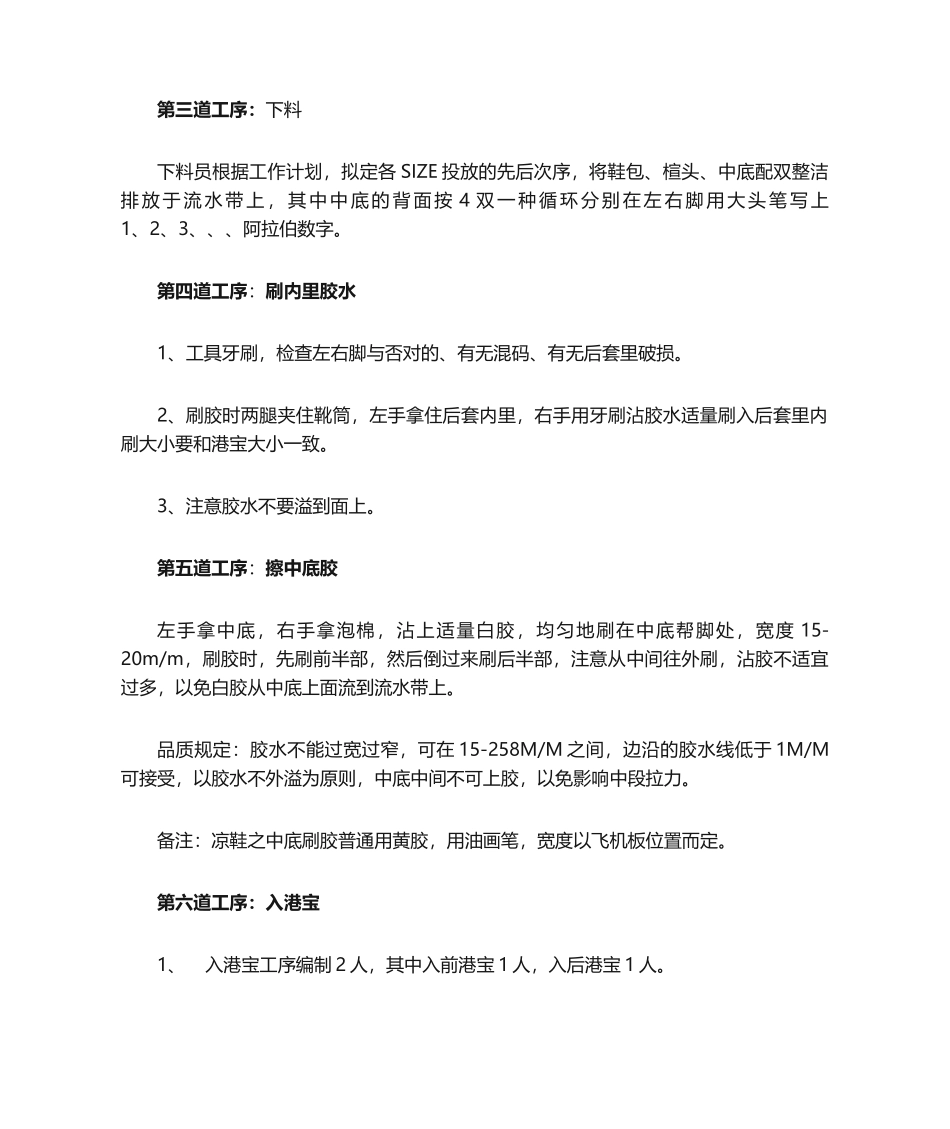

鞋厂成型前段原则化作业指导书(无钉夹包作法)前段工序:领料—推楦头—下料—刷内里胶水—擦中底胶—入港宝—车鞋包边线—修鞋面内里—擦鞋面胶—樊前帮—拉中帮(腰帮)—压后帮—锤鞋—品检—插管—入加硫。第一道工序:备料1、根据《成型四天细进度》查阅并熟悉本线四天之内计划生产的订单资料——《生产指令表》,理解楦头型号、订单号、型体、订单总双数、每个 SIZE 的指令数、大包装法以及完毕日期等。2、针对每一张上线订单,提前两天去中仓查整洁备料状况——鞋包、中底、港宝、楦头等,发现有欠缺材料时应立刻报告带线课长。3、全部上线所需材料———鞋包、中底、港宝、楦头,提前 4 小时从中仓领回,分类整洁摆放在前段备料区域(含拼包材料)。4、理解成型车间不同型号的楦头,其每个 SIZE 的库存数量,对照《生产指令表》上每个 SIZE 的指令数,算出不同号码的楦头周转次数。5、根据材料的到位状况,不同号码的楦头周转次数,拟定各号码鞋面与中底投放的先后次序。普通来说,转次越多的号码优先放料。第二道工序:推楦头(或称备楦)从下料员或前段组长解决解准备上线的订单之楦头型号、各 SIZE 的指令数,根据楦头周转次序,准备好楦头,整洁排放于前段楦车停放处。第三道工序:下料下料员根据工作计划,拟定各 SIZE 投放的先后次序,将鞋包、楦头、中底配双整洁排 放 于 流 水 带 上 , 其 中 中 底 的 背 面 按 4 双 一 种 循 环 分 别 在 左 右 脚 用 大 头 笔 写 上1、2、3、、、阿拉伯数字。第四道工序:刷内里胶水1、工具牙刷,检查左右脚与否对的、有无混码、有无后套里破损。2、刷胶时两腿夹住靴筒,左手拿住后套内里,右手用牙刷沾胶水适量刷入后套里内刷大小要和港宝大小一致。3、注意胶水不要溢到面上。第五道工序:擦中底胶左手拿中底,右手拿泡棉,沾上适量白胶,均匀地刷在中底帮脚处,宽度 15-20m/m,刷胶时,先刷前半部,然后倒过来刷后半部,注意从中间往外刷,沾胶不适宜过多,以免白胶从中底上面流到流水带上。品质规定:胶水不能过宽过窄,可在 15-258M/M 之间,边沿的胶水线低于 1M/M可接受,以胶水不外溢为原则,中底中间不可上胶,以免影响中段拉力。备注:凉鞋之中底刷胶普通用黄胶,用油画笔,宽度以飞机板位置而定。第六道工序:入港宝1、入港宝工序编制 2 人,其中入前港宝 1 人,入后港宝 1 人。2、按 2:8 或 3:7 之比便调好港宝水,倒...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

2025年鞋厂成型前段标准化作业指导建议书无钉夹包作法

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
