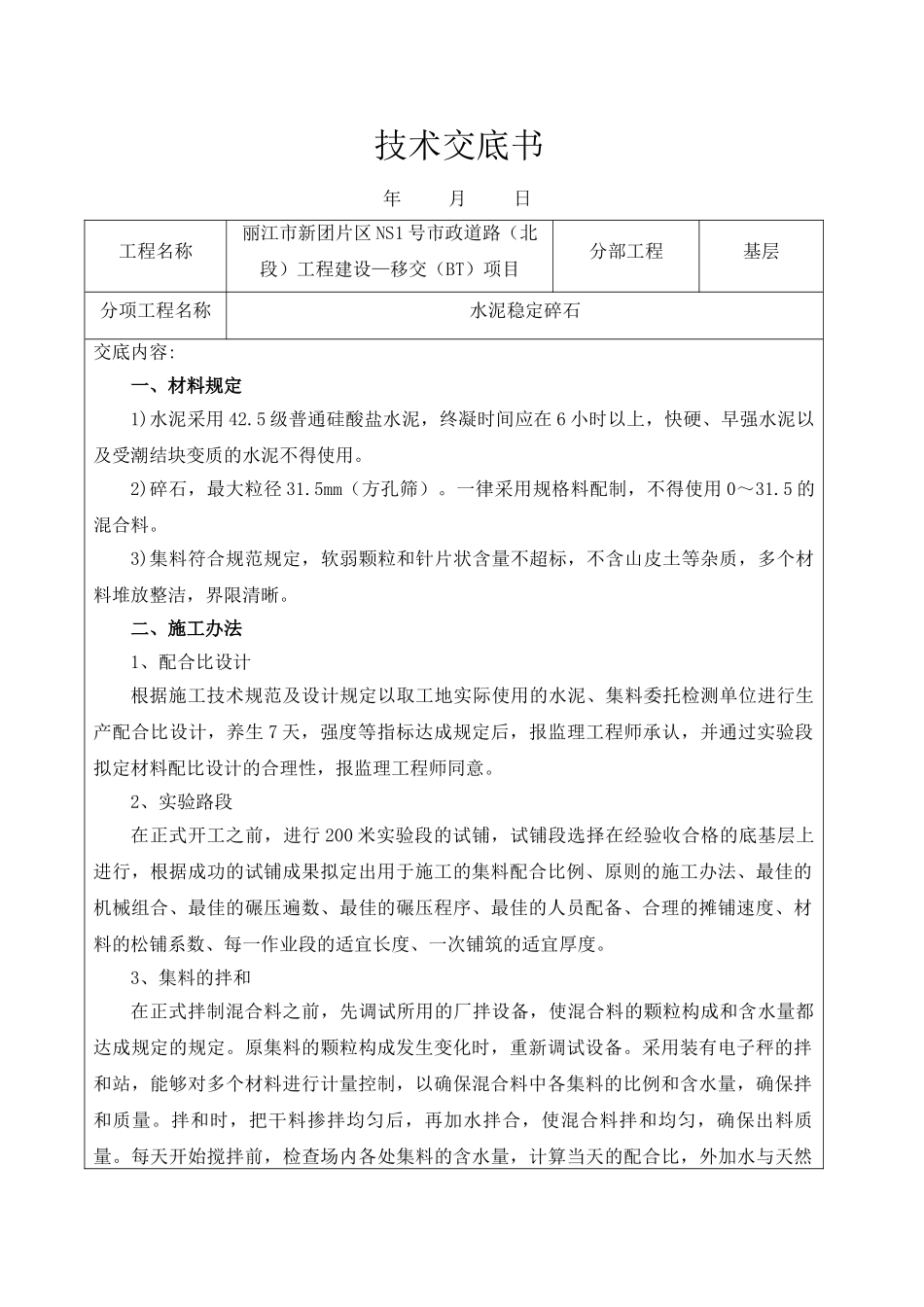

技术交底书年 月 日工程名称丽江市新团片区 NS1 号市政道路(北段)工程建设—移交(BT)项目分部工程基层分项工程名称水泥稳定碎石交底内容:一、材料规定1)水泥采用 42
5 级普通硅酸盐水泥,终凝时间应在 6 小时以上,快硬、早强水泥以及受潮结块变质的水泥不得使用
2)碎石,最大粒径 31
5mm(方孔筛)
一律采用规格料配制,不得使用 0~31
5 的混合料
3)集料符合规范规定,软弱颗粒和针片状含量不超标,不含山皮土等杂质,多个材料堆放整洁,界限清晰
二、施工办法1、配合比设计根据施工技术规范及设计规定以取工地实际使用的水泥、集料委托检测单位进行生产配合比设计,养生 7 天,强度等指标达成规定后,报监理工程师承认,并通过实验段拟定材料配比设计的合理性,报监理工程师同意
2、实验路段在正式开工之前,进行 200 米实验段的试铺,试铺段选择在经验收合格的底基层上进行,根据成功的试铺成果拟定出用于施工的集料配合比例、原则的施工办法、最佳的机械组合、最佳的碾压遍数、最佳的碾压程序、最佳的人员配备、合理的摊铺速度、材料的松铺系数、每一作业段的适宜长度、一次铺筑的适宜厚度
3、集料的拌和在正式拌制混合料之前,先调试所用的厂拌设备,使混合料的颗粒构成和含水量都达成规定的规定
原集料的颗粒构成发生变化时,重新调试设备
采用装有电子秤的拌和站,能够对多个材料进行计量控制,以确保混合料中各集料的比例和含水量,确保拌和质量
拌和时,把干料掺拌均匀后,再加水拌合,使混合料拌和均匀,确保出料质量
每天开始搅拌前,检查场内各处集料的含水量,计算当天的配合比,外加水与天然含水量的总和要比最佳含水量略高
每天开始搅拌之后,出料时要取样检查与否符合设计的配合比,进行正式生产之后,每 1~2 小时检查一次拌和状况,抽检其配比、含水量与否变化

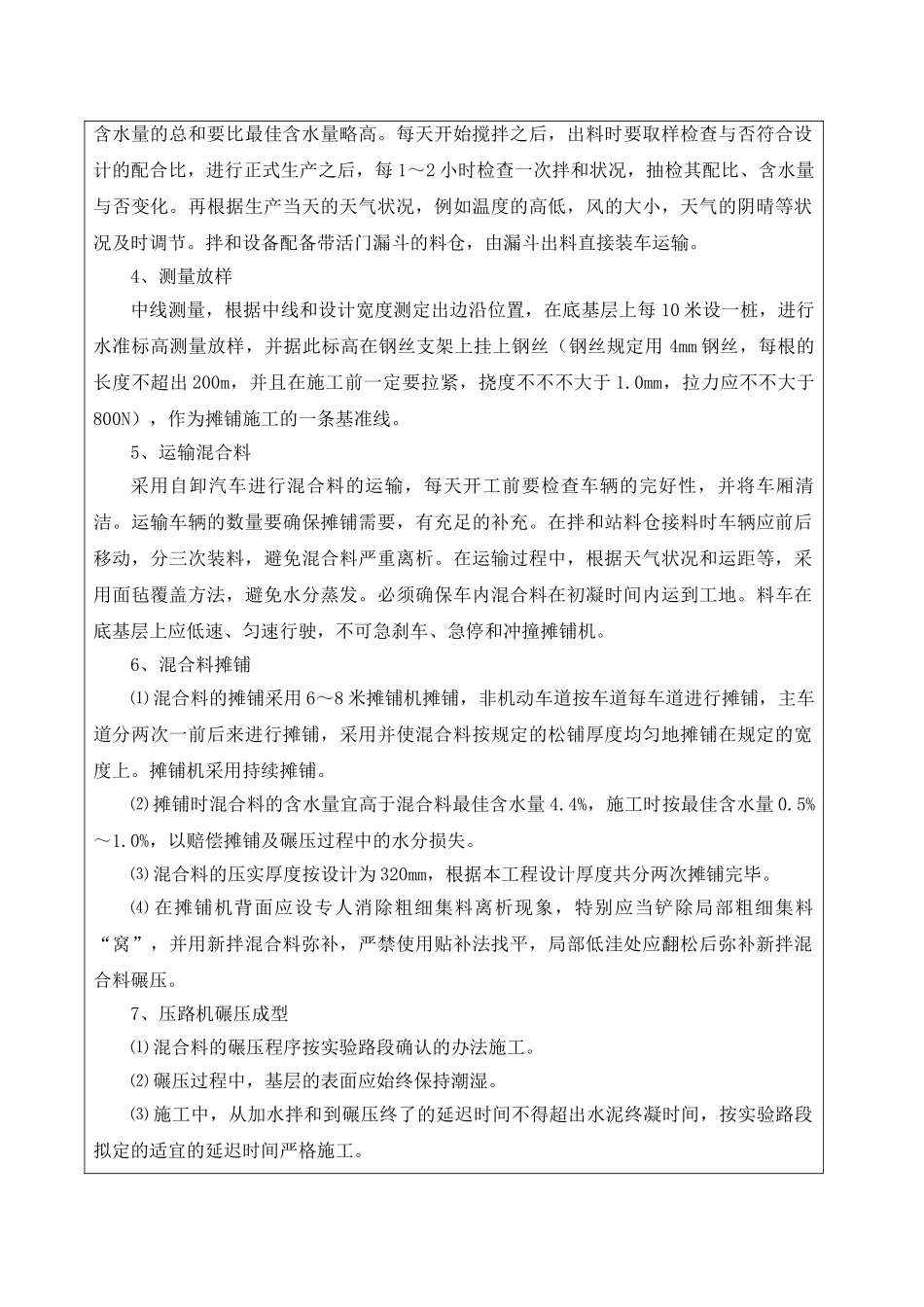

再根据生产当天的天气状况,例如温度的高低,风的大小,天气的阴
