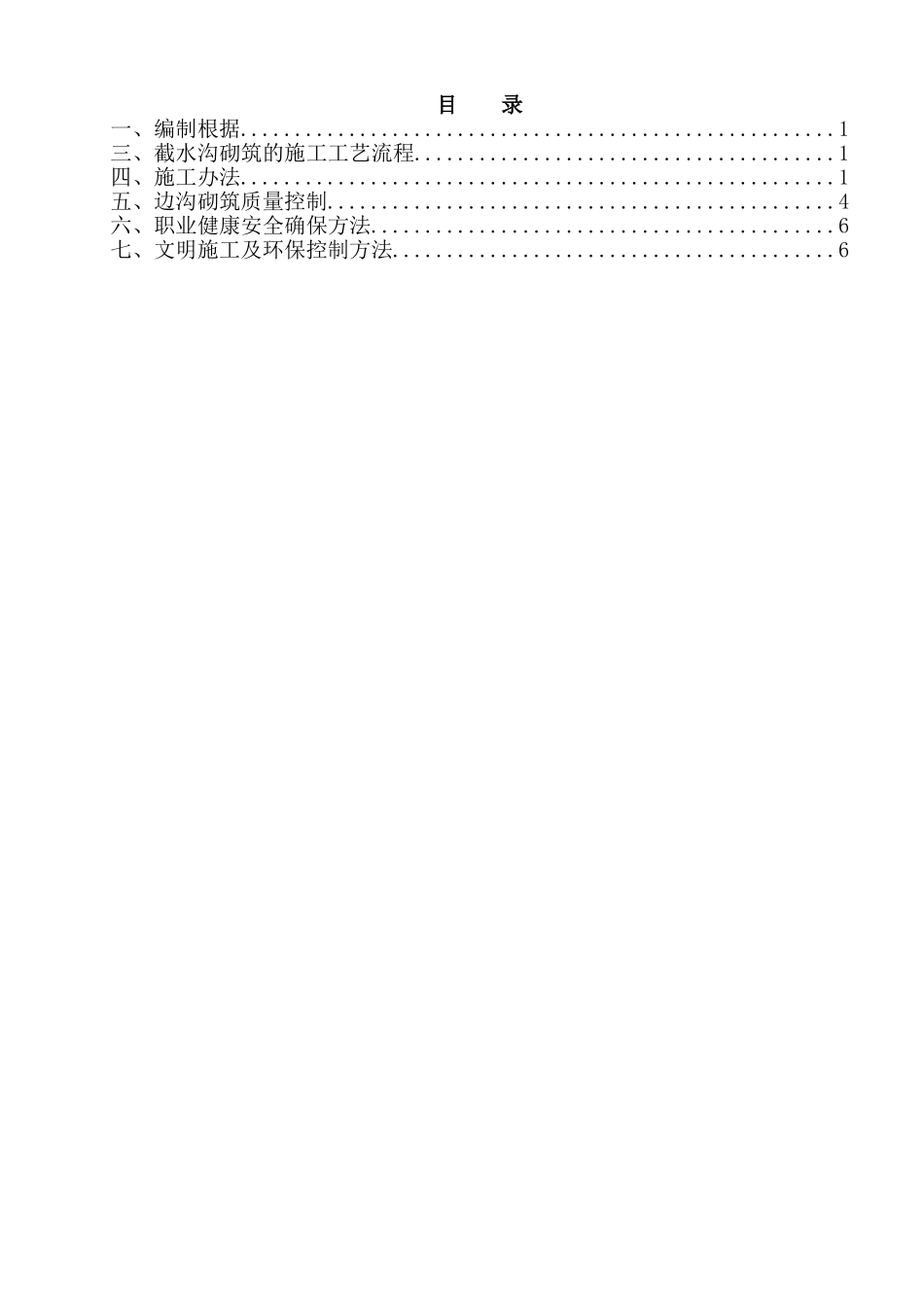

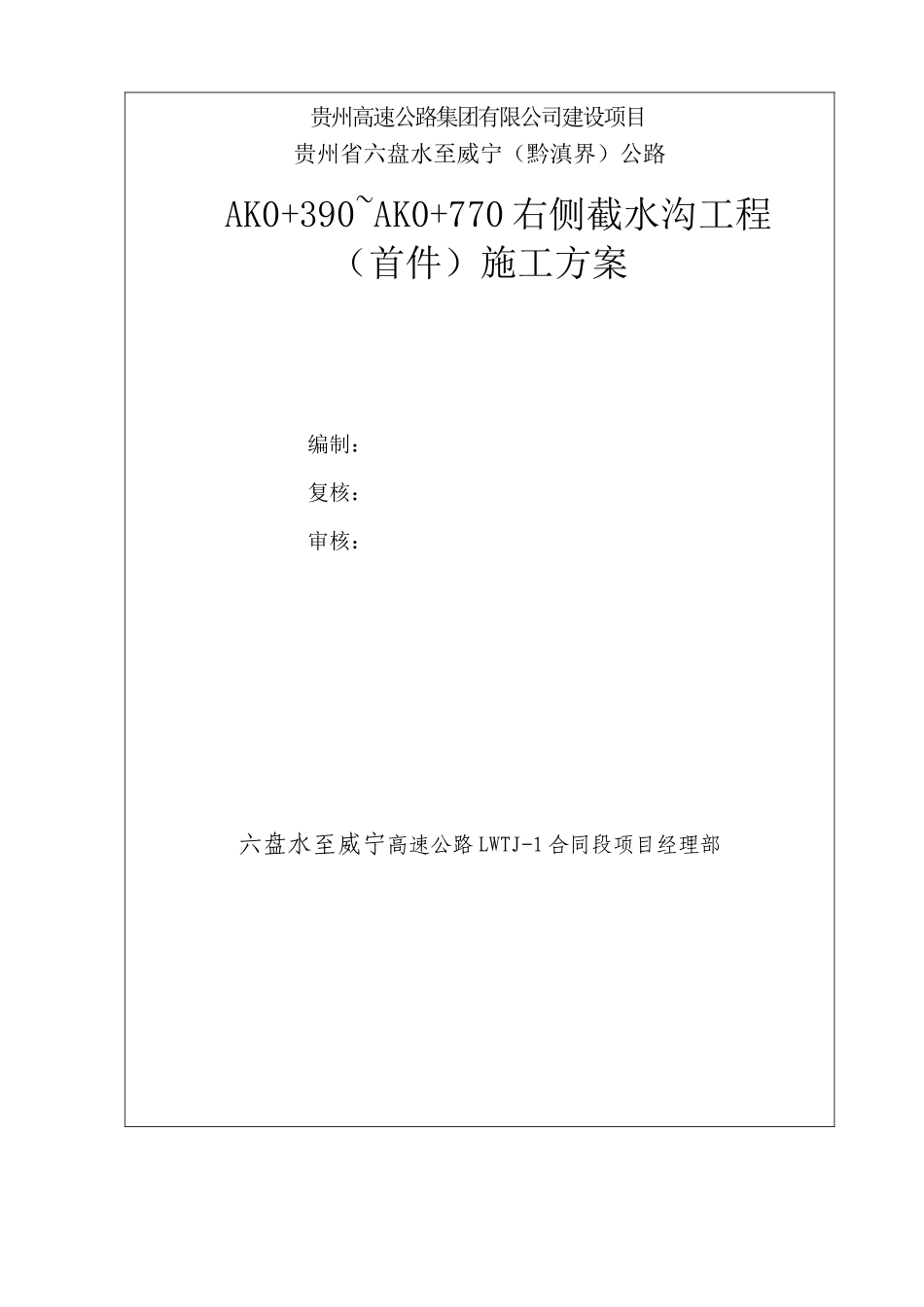

贵州高速公路集团有限公司建设项目 贵州省六盘水至威宁(黔滇界)公路 AK0+390~AK0+770 右侧截水沟工程 (首件)施工方案 编制: 复核: 审核: 六盘水至威宁高速公路 LWTJ-1 合同段项目经理部 目 录一、编制根据
1三、截水沟砌筑的施工工艺流程
1四、施工办法
1五、边沟砌筑质量控制
4六、职业健康安全确保方法
6七、文明施工及环保控制方法

6一、编制根据《公路工程质量检查评定原则》第一册 土建分册 JTG F80/1-《公路路基施工技术规范》JTG F10-《公路工程施工安全技术规程》交公路发[1995]190 号二、工程概况根据本合同段的规定,我标选用 AK0+390~AK0+770 右侧截水沟为首件工程,并进行了截水沟施工工艺流程和施工办法的编制
该段截水沟为 M7
5 浆砌片石 60cm*60cm 矩形堑顶截水沟,沟身宽 30cm,沟底厚 25cm,全长 352 米,浆砌 232
32m3,挖基 359
三、截水沟砌筑的施工工艺流程截水沟工程的施工:采用 M7
5#浆砌片石,用坐浆法进行施工,具体施工工艺流程以下:四、施工办法1
施工准备 1
1 施工管理人员、工人已进场,人数能够满足施工规定
