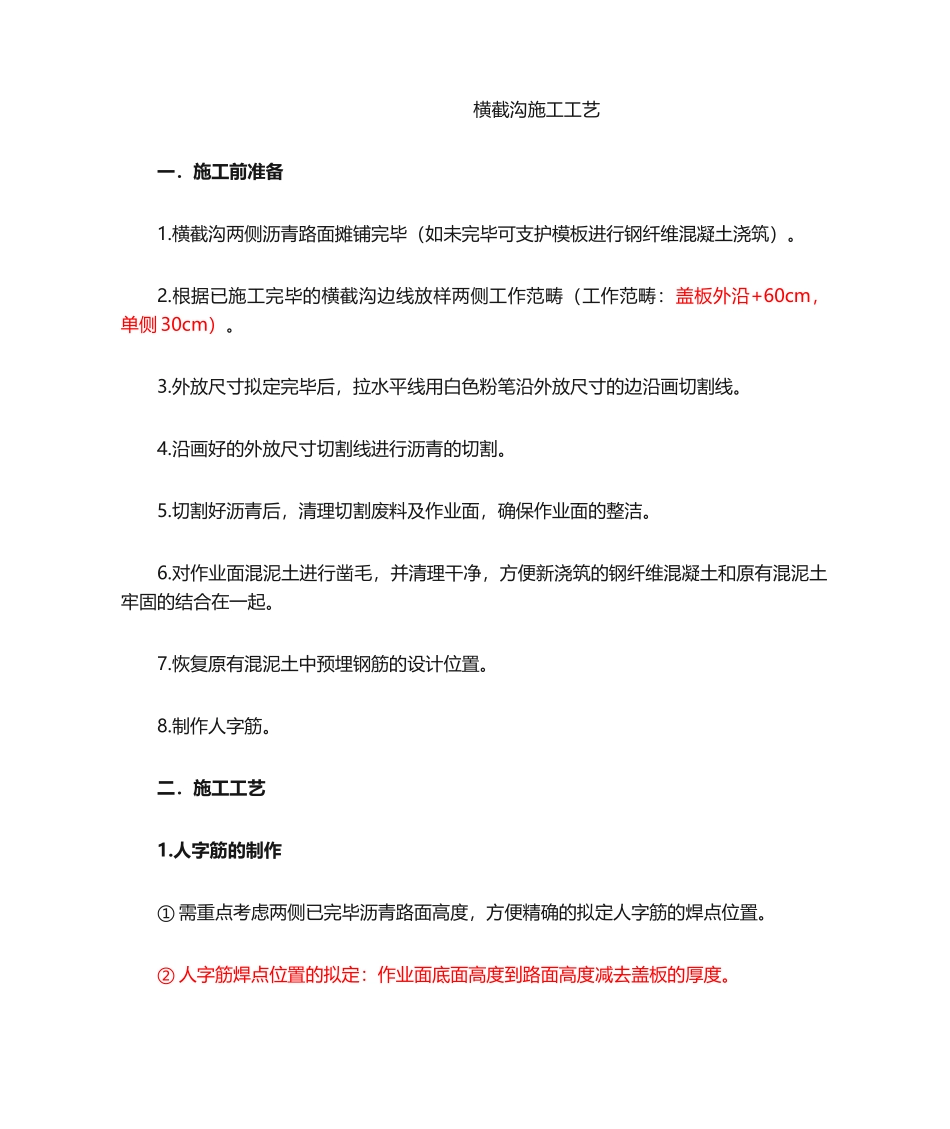

横截沟施工工艺一.施工前准备1
横截沟两侧沥青路面摊铺完毕(如未完毕可支护模板进行钢纤维混凝土浇筑)
根据已施工完毕的横截沟边线放样两侧工作范畴(工作范畴:盖板外沿+60cm,单侧 30cm)
外放尺寸拟定完毕后,拉水平线用白色粉笔沿外放尺寸的边沿画切割线
沿画好的外放尺寸切割线进行沥青的切割
切割好沥青后,清理切割废料及作业面,确保作业面的整洁
对作业面混泥土进行凿毛,并清理干净,方便新浇筑的钢纤维混凝土和原有混泥土牢固的结合在一起
恢复原有混泥土中预埋钢筋的设计位置
二.施工工艺1
人字筋的制作① 需重点考虑两侧已完毕沥青路面高度,方便精确的拟定人字筋的焊点位置
② 人字筋焊点位置的拟定:作业面底面高度到路面高度减去盖板的厚度

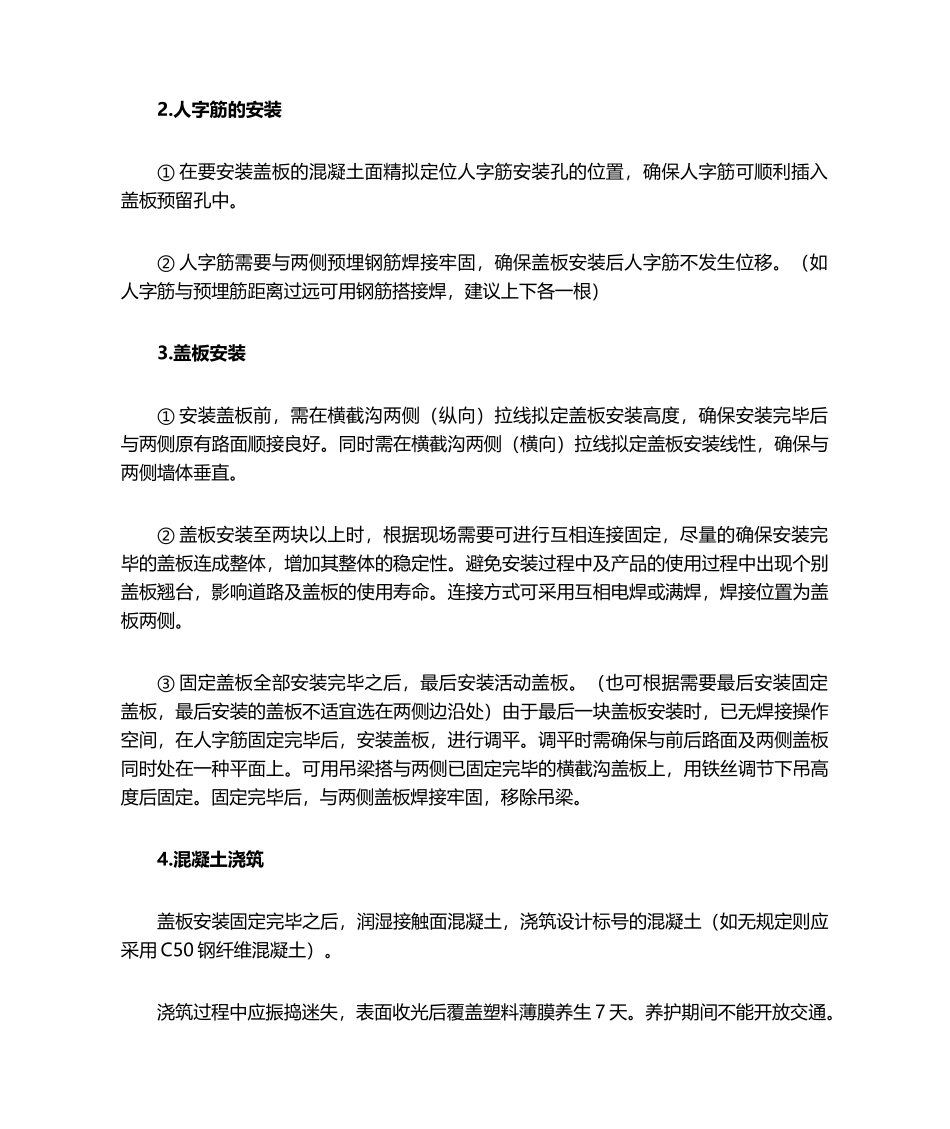

人字筋的安装① 在要安装盖板的混凝土面精拟定位人字筋安装孔的位置,确保人字筋可顺利插入盖板预留孔中
② 人字筋需要与两侧预埋钢筋焊接牢固,确保盖板安装后人字筋不发生位移
(如人字筋与预埋筋距离过远可用钢筋搭接焊,建议上下各一根)3
盖板安装① 安装盖板前,需在横截沟两侧(纵向)拉线拟定盖板安装高度,确保安装完毕后与两侧原有路面顺接良好
同时需在横截沟两侧(横向)拉线拟定盖板安装线性,确保与两侧墙体垂直
② 盖板安装至两块以上时,根据现场需要可进行互相连接固定,尽量的确保安装完毕的盖板连成整体,增加其整体的稳定性
避免安装过程中及产品的使用过程中出现个别盖板翘台,影响道路及盖板的使用寿命
连接方式可采用互相电焊或满焊,焊接位置为盖板两侧
③ 固定盖板全部安装完毕之后,最后安装活动盖板
(也可根据需要最后安装固定盖板,最后安装的盖板不适宜选在两侧边沿处)由于最后一块盖板安装时,已无焊接操作空间,在人字筋固定完毕后,安装盖板,进行调平
调平时需确保与前后路面及两侧盖板同时处在一种平面上
可用吊梁搭与两侧已固定
