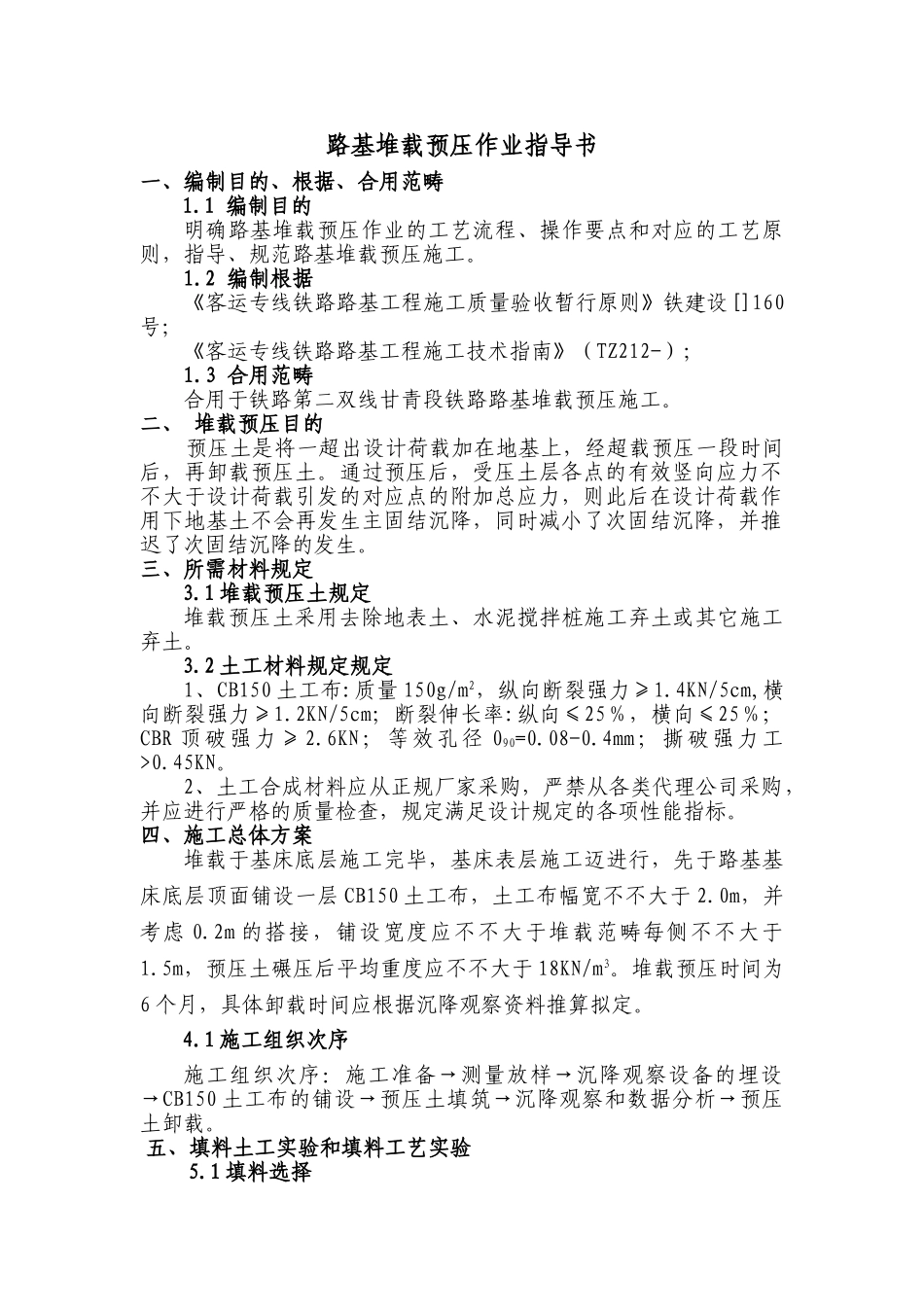

路基堆载预压作业指导书编制: 复核: 审批: 路基堆载预压作业指导书一、编制目的、根据、合用范畴 1
1 编制目的明确路基堆载预压作业的工艺流程、操作要点和对应的工艺原则,指导、规范路基堆载预压施工
2 编制根据《客运专线铁路路基工程施工质量验收暂行原则》铁建设[]160号;《客运专线铁路路基工程施工技术指南》(TZ212-);1
3 合用范畴合用于铁路第二双线甘青段铁路路基堆载预压施工
二、 堆载预压目的 预压土是将一超出设计荷载加在地基上,经超载预压一段时间后,再卸载预压土
通过预压后,受压土层各点的有效竖向应力不不大于设计荷载引发的对应点的附加总应力,则此后在设计荷载作用下地基土不会再发生主固结沉降,同时减小了次固结沉降,并推迟了次固结沉降的发生
三、所需材料规定3
1 堆载预压土规定堆载预压土采用去除地表土、水泥搅拌桩施工弃土或其它施工弃土
2 土工材料规定规定1、CB150 土工布:质量 150g/m2,纵向断裂强力≥1
4KN/5cm,横向断裂强力≥1
2KN/5cm;断裂伸长率:纵向≤25%,横向≤25%;CBR 顶破强力≥ 2
6KN;等效孔径 090=0
4mm;撕破强力工>0
2、土工合成材料应从正规厂家采购,严禁从各类代理公司采购,并应进行严格的质量检查,规定满足设计规定的各项性能指标
四、施工总体方案堆载于基床底层施工完毕,基床表层施工迈进行,先于路基基床底层顶面铺设一层 CB150 土工布,土工布幅宽不不大于 2
0m,并考虑 0
2m 的搭接,铺设宽度应不不大于堆载范畴每侧不不大于1
5m,预压土碾压后平均重度应不不大于 18KN/m3
堆载预压时间为6 个月,具体卸载时间应根据沉降观察资料推算拟定

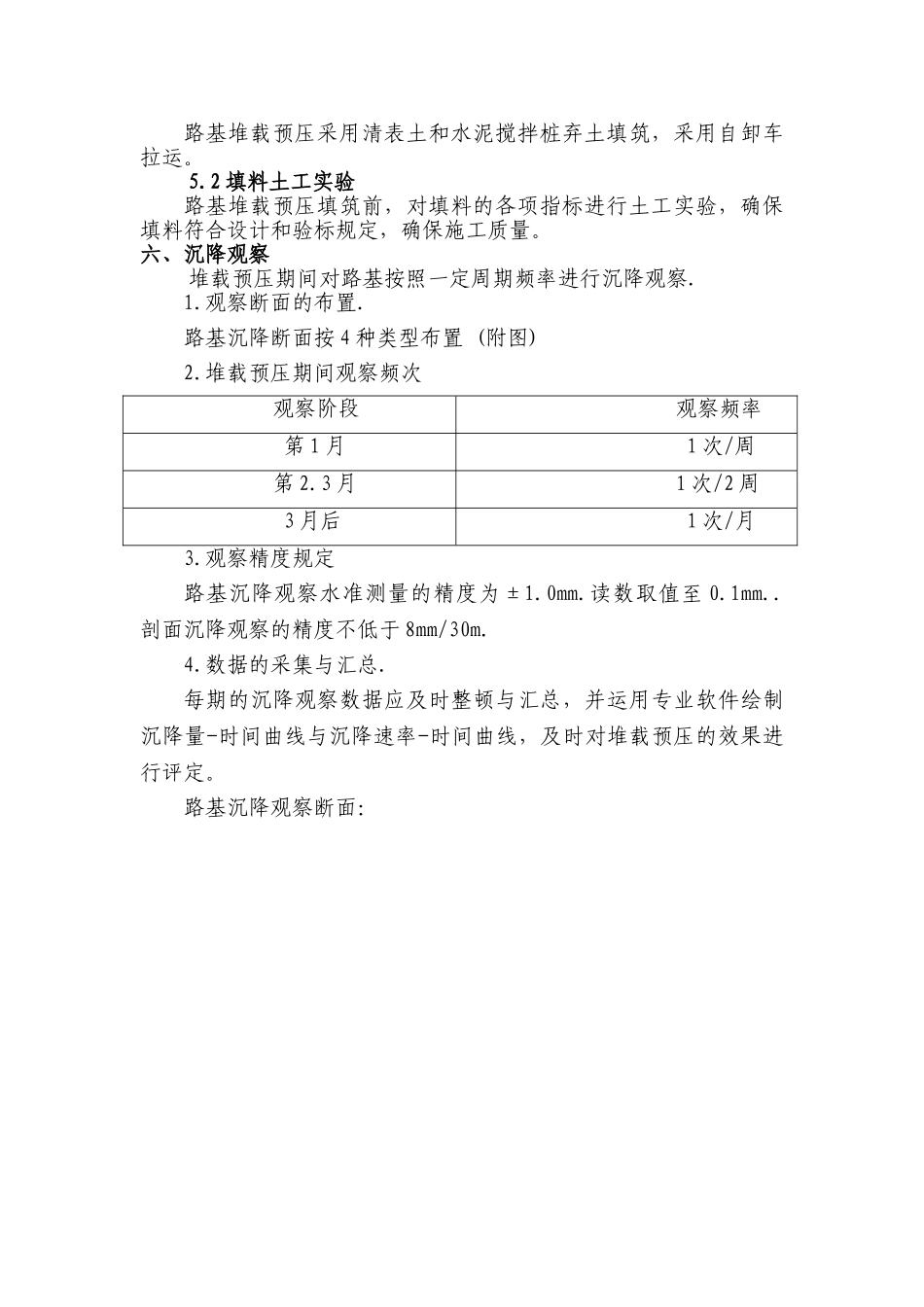

1 施工组织次序施工组织次序:施工准备→测量放样→沉降观察设备的埋设→CB150 土工布的铺设→预压土填筑→沉降观察
