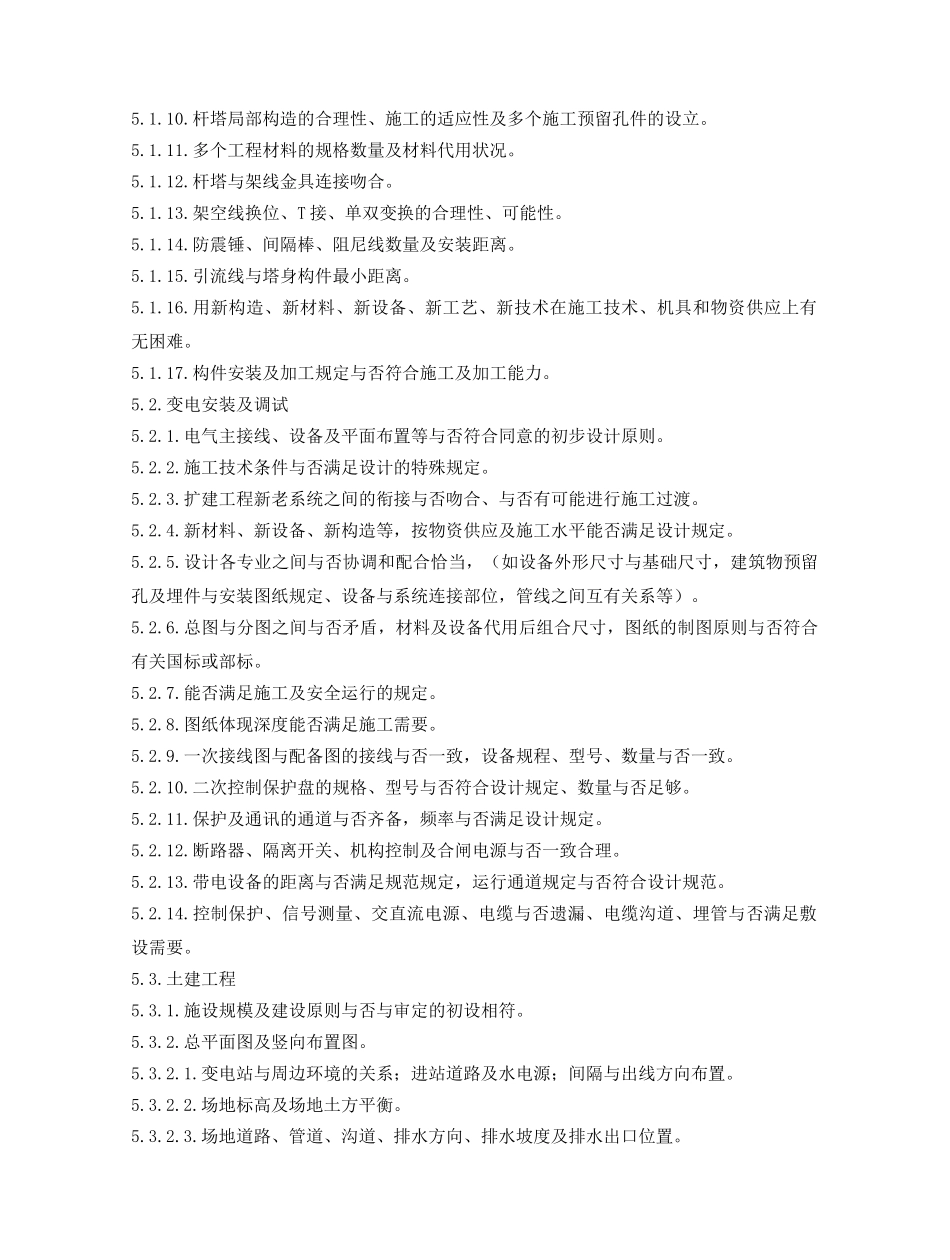

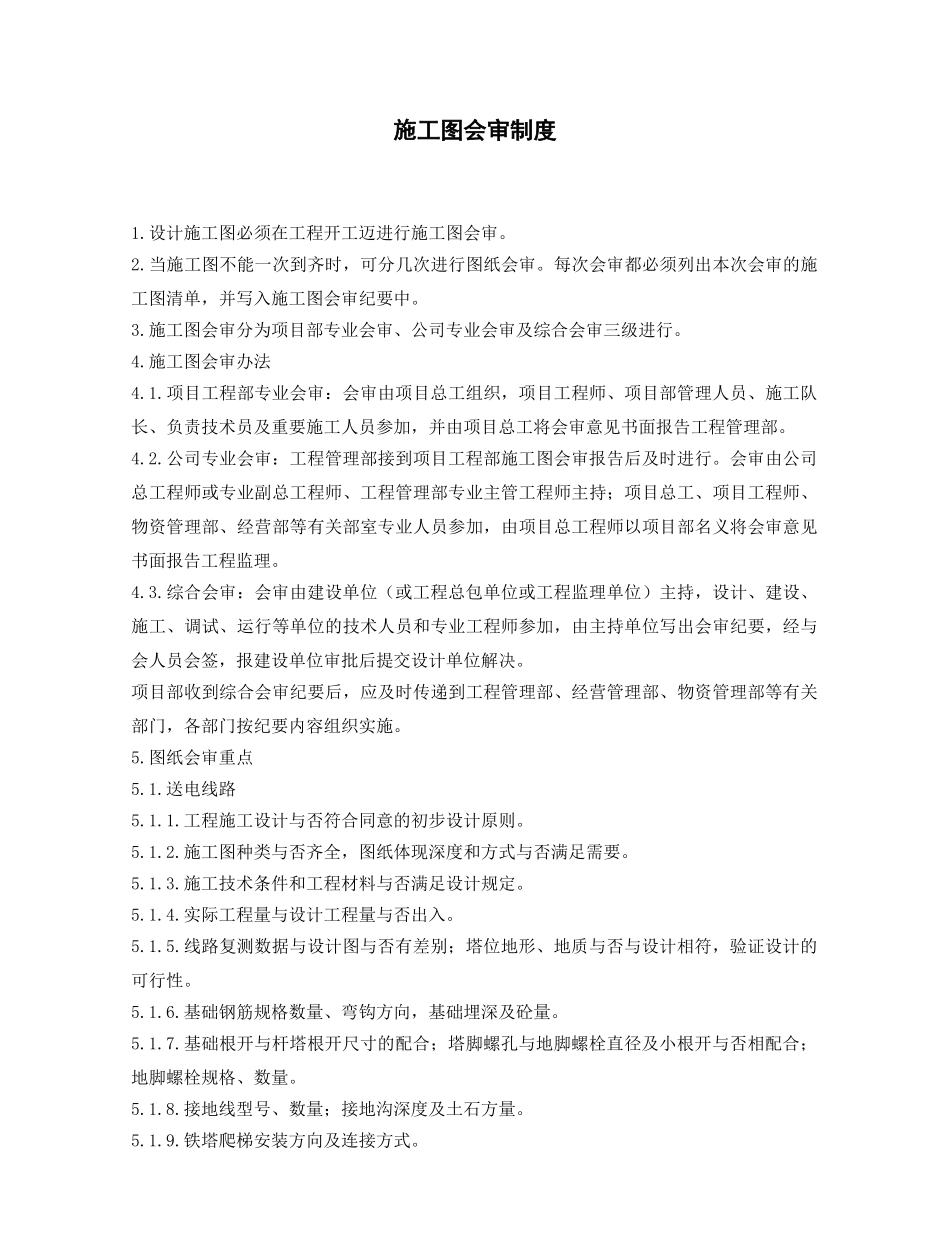

施工图会审制度1.设计施工图必须在工程开工迈进行施工图会审。2.当施工图不能一次到齐时,可分几次进行图纸会审。每次会审都必须列出本次会审的施工图清单,并写入施工图会审纪要中。3.施工图会审分为项目部专业会审、公司专业会审及综合会审三级进行。4.施工图会审办法4.1.项目工程部专业会审:会审由项目总工组织,项目工程师、项目部管理人员、施工队长、负责技术员及重要施工人员参加,并由项目总工将会审意见书面报告工程管理部。4.2.公司专业会审:工程管理部接到项目工程部施工图会审报告后及时进行。会审由公司总工程师或专业副总工程师、工程管理部专业主管工程师主持;项目总工、项目工程师、物资管理部、经营部等有关部室专业人员参加,由项目总工程师以项目部名义将会审意见书面报告工程监理。4.3.综合会审:会审由建设单位(或工程总包单位或工程监理单位)主持,设计、建设、施工、调试、运行等单位的技术人员和专业工程师参加,由主持单位写出会审纪要,经与会人员会签,报建设单位审批后提交设计单位解决。项目部收到综合会审纪要后,应及时传递到工程管理部、经营管理部、物资管理部等有关部门,各部门按纪要内容组织实施。5.图纸会审重点5.1.送电线路5.1.1.工程施工设计与否符合同意的初步设计原则。5.1.2.施工图种类与否齐全,图纸体现深度和方式与否满足需要。5.1.3.施工技术条件和工程材料与否满足设计规定。5.1.4.实际工程量与设计工程量与否出入。5.1.5.线路复测数据与设计图与否有差别;塔位地形、地质与否与设计相符,验证设计的可行性。5.1.6.基础钢筋规格数量、弯钩方向,基础埋深及砼量。5.1.7.基础根开与杆塔根开尺寸的配合;塔脚螺孔与地脚螺栓直径及小根开与否相配合;地脚螺栓规格、数量。5.1.8.接地线型号、数量;接地沟深度及土石方量。5.1.9.铁塔爬梯安装方向及连接方式。5.1.10.杆塔局部构造的合理性、施工的适应性及多个施工预留孔件的设立。5.1.11.多个工程材料的规格数量及材料代用状况。5.1.12.杆塔与架线金具连接吻合。5.1.13.架空线换位、T 接、单双变换的合理性、可能性。5.1.14.防震锤、间隔棒、阻尼线数量及安装距离。5.1.15.引流线与塔身构件最小距离。5.1.16.用新构造、新材料、新设备、新工艺、新技术在施工技术、机具和物资供应上有无困难。5.1.17.构件安装及加工规定与否符合施工及加工能力。5.2.变电安装及调试5.2.1.电气主接线、设备及平面布置等与否符合同意的初步设计原则。5.2.2.施工技术...
