2017 年上半年信息系统项目管理师考试真题(案例分析) 试题一:阅读下列说明,回答问题1 至问题4,将解答填入答题纸的对应栏内

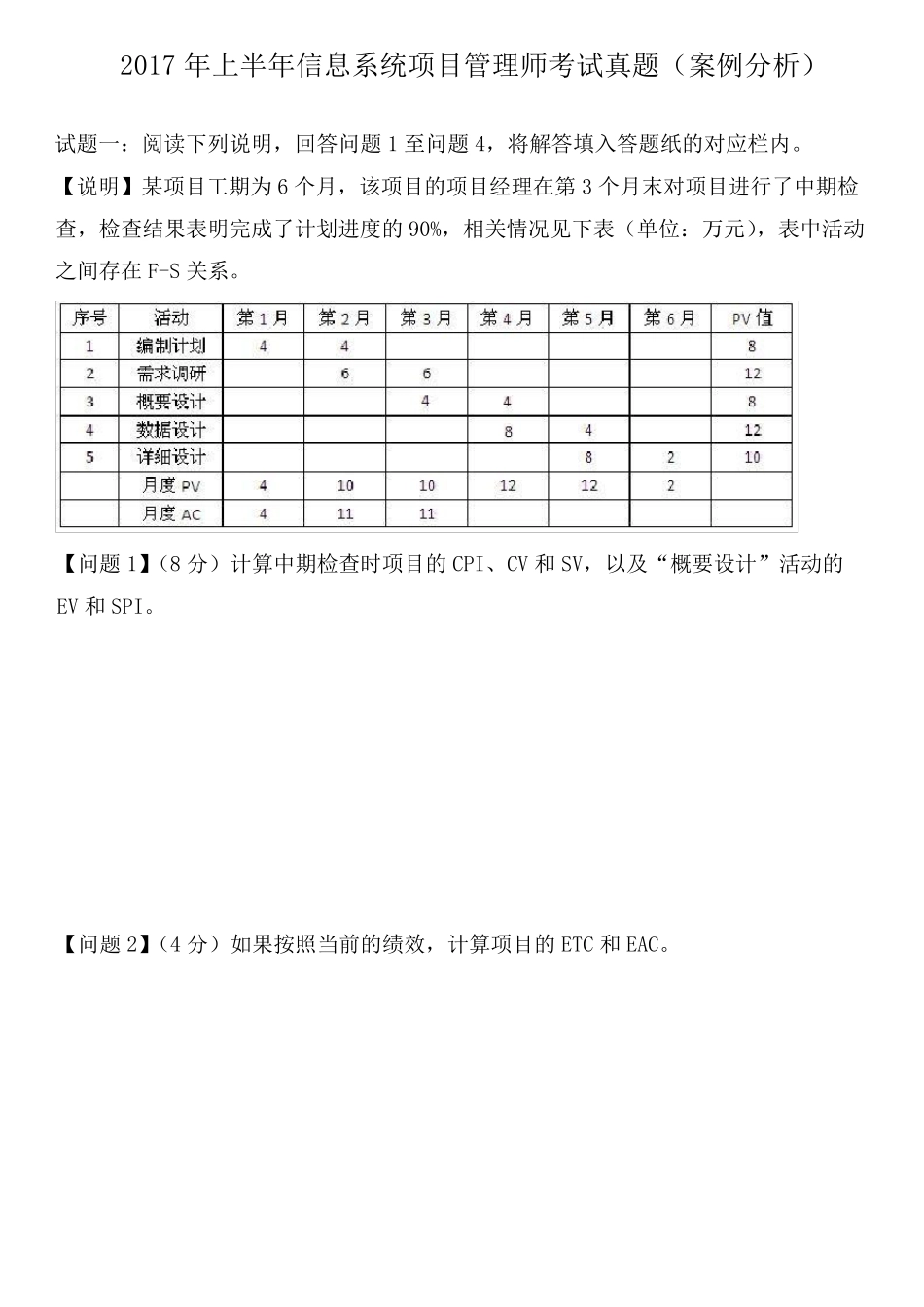

【说明】某项目工期为6 个月,该项目的项目经理在第3 个月末对项目进行了中期检查,检查结果表明完成了计划进度的90%,相关情况见下表(单位:万元),表中活动之间存在F-S 关系
【问题1】(8 分)计算中期检查时项目的CPI、CV 和SV,以及“概要设计”活动的EV 和SPI
【问题2】(4 分)如果按照当前的绩效,计算项目的ETC 和EAC
【问题3】(8 分)请对该项目目前的进展情况作出评价

如果公司规定,在项目中期评审中,项目的进度绩效指标和成本绩效指标在计划值的正负10%即为正常,则该项目是否需要采取纠正措施
如需要,请说明可采取哪些纠正措施进行成本控制;如不需要,请说明理由
【问题4】(5 分)结合本案例,判断下列选项的正误(填写在答题纸的对应栏内,正确的选项填写“√”,错误的选项填写“×”): (1) 应急储备是包含在成本基准内的一部分预算,用来应对已经接受的已识别风险,并已经制定应急或减轻措施的已识别风险
() (2) 管理储备主要应对项目的“已知—未知”风险,是为了管理控制的目的而特别留出的项目预算
() (3) 管理储备是项目成本基准的有机组成部分,不需要高层管理者审批就可以使用
() (4) 成本基准就是项目的总预算,不需要按照项目工作分解结构和项目生命周期进行分解
() (5) 成本管理过程及其使用的工具和技术会因应用领域 的不同 而变 化 ,一般 在项目生命期定义 过程中对此 进行选择
() 试题二:阅读下列说明,回答问题1 至问题4,将解答填入答题纸的对应栏内

【说明】某系统集成公司A 中标某信息中心IT 运维平台开发项目,公司A 任命小李为项目经理
小李在项目启动阶段确定了项目团队和项目组织架构,项目团队
