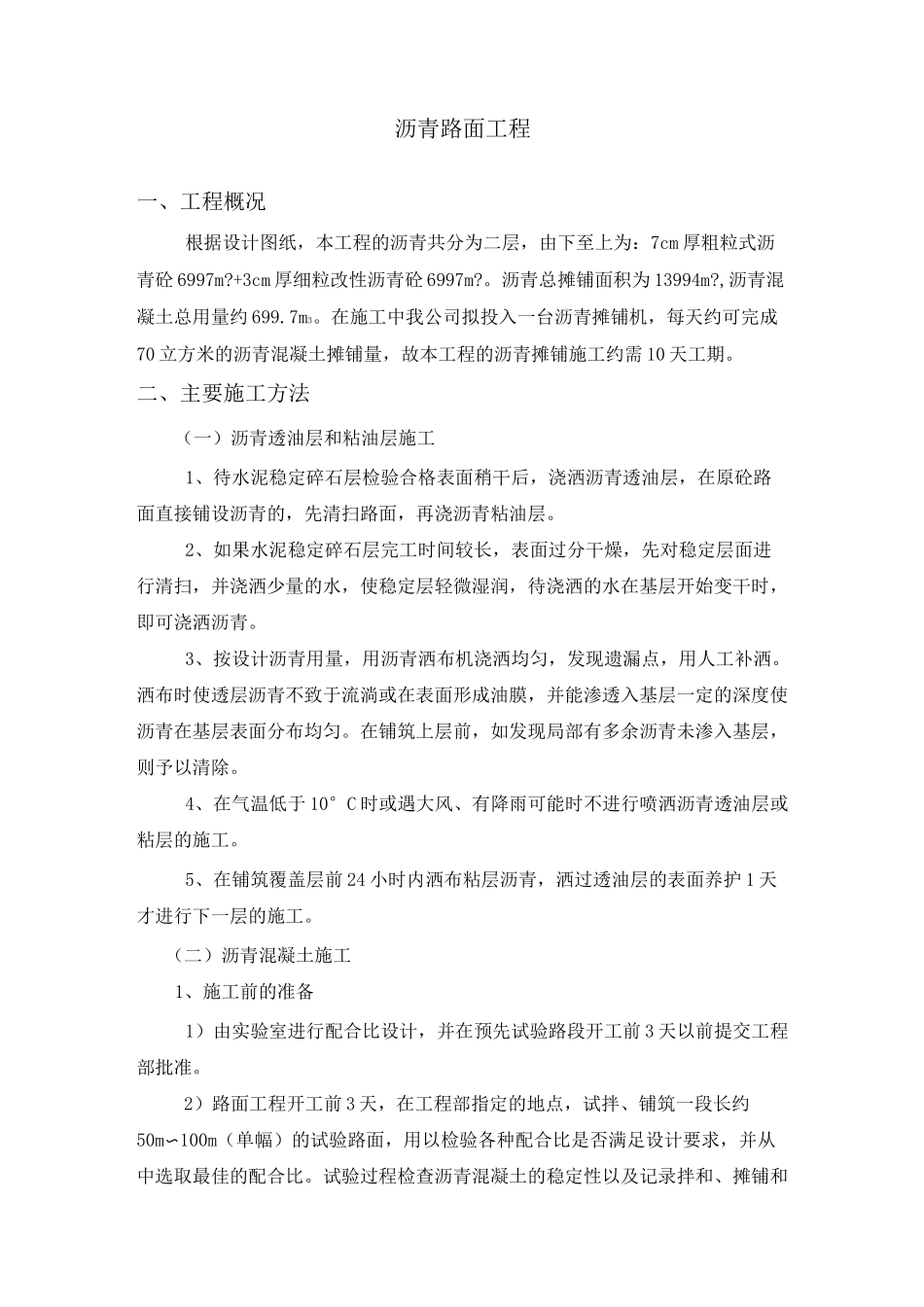

沥青路面工程一、工程概况根据设计图纸,本工程的沥青共分为二层,由下至上为:7cm 厚粗粒式沥青砼 6997m
+3cm 厚细粒改性沥青砼 6997m
沥青总摊铺面积为 13994m
,沥青混凝土总用量约 699
在施工中我公司拟投入一台沥青摊铺机,每天约可完成70 立方米的沥青混凝土摊铺量,故本工程的沥青摊铺施工约需 10 天工期
二、主要施工方法(一)沥青透油层和粘油层施工1、待水泥稳定碎石层检验合格表面稍干后,浇洒沥青透油层,在原砼路面直接铺设沥青的,先清扫路面,再浇沥青粘油层
2、如果水泥稳定碎石层完工时间较长,表面过分干燥,先对稳定层面进行清扫,并浇洒少量的水,使稳定层轻微湿润,待浇洒的水在基层开始变干时,即可浇洒沥青
3、按设计沥青用量,用沥青洒布机浇洒均匀,发现遗漏点,用人工补洒
洒布时使透层沥青不致于流淌或在表面形成油膜,并能渗透入基层一定的深度使沥青在基层表面分布均匀
在铺筑上层前,如发现局部有多余沥青未渗入基层,则予以清除
4、在气温低于 10°C 时或遇大风、有降雨可能时不进行喷洒沥青透油层或粘层的施工
5、在铺筑覆盖层前 24 小时内洒布粘层沥青,洒过透油层的表面养护 1 天才进行下一层的施工
(二)沥青混凝土施工1、施工前的准备1)由实验室进行配合比设计,并在预先试验路段开工前 3 天以前提交工程部批准
2)路面工程开工前 3 天,在工程部指定的地点,试拌、铺筑一段长约50m〜100m(单幅)的试验路面,用以检验各种配合比是否满足设计要求,并从中选取最佳的配合比

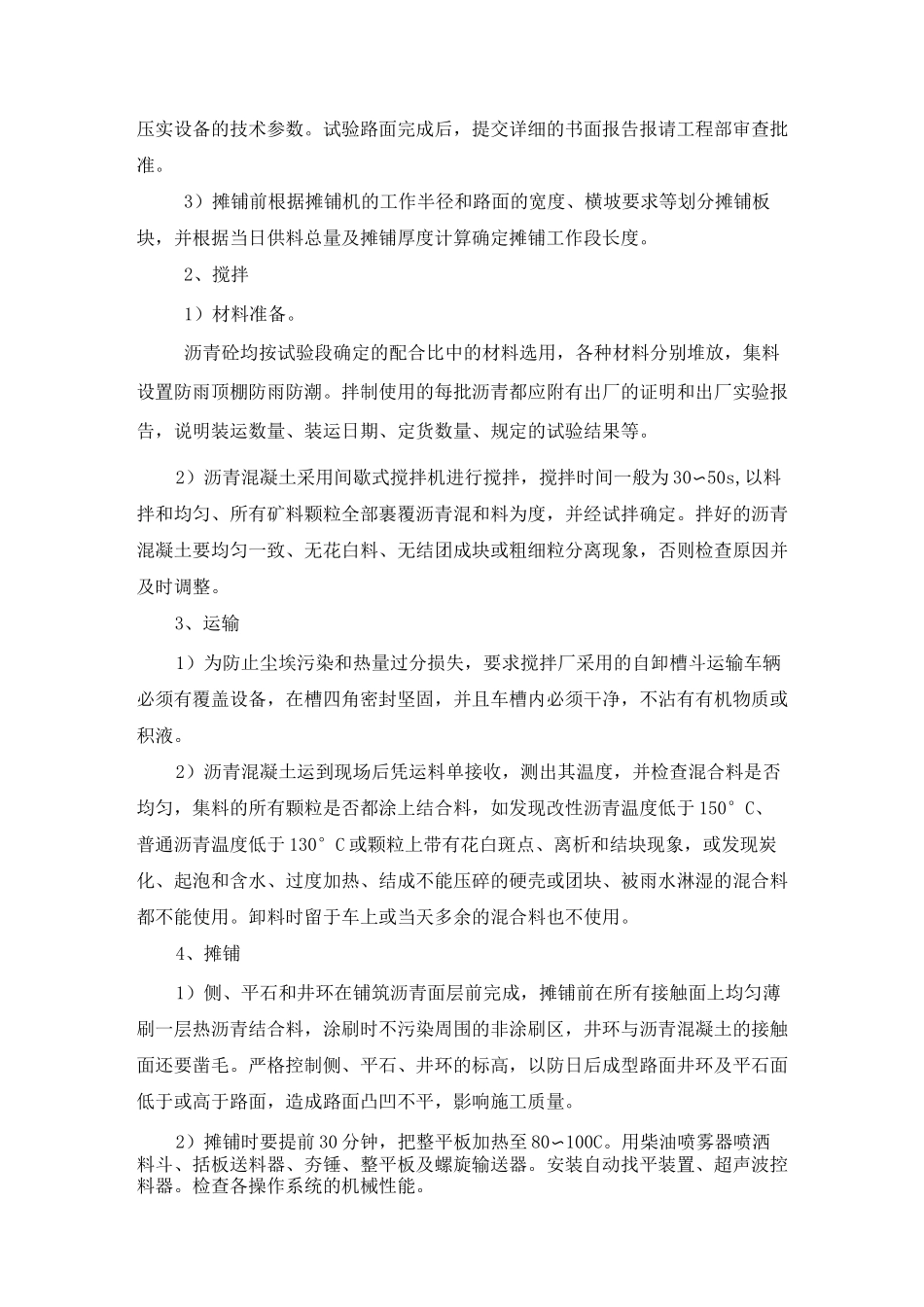

试验过程检查沥青混凝土的稳定性以及记录拌和、摊铺和压实设备的技术参数
试验路面完成后,提交详细的书面报告报请工程部审查批准

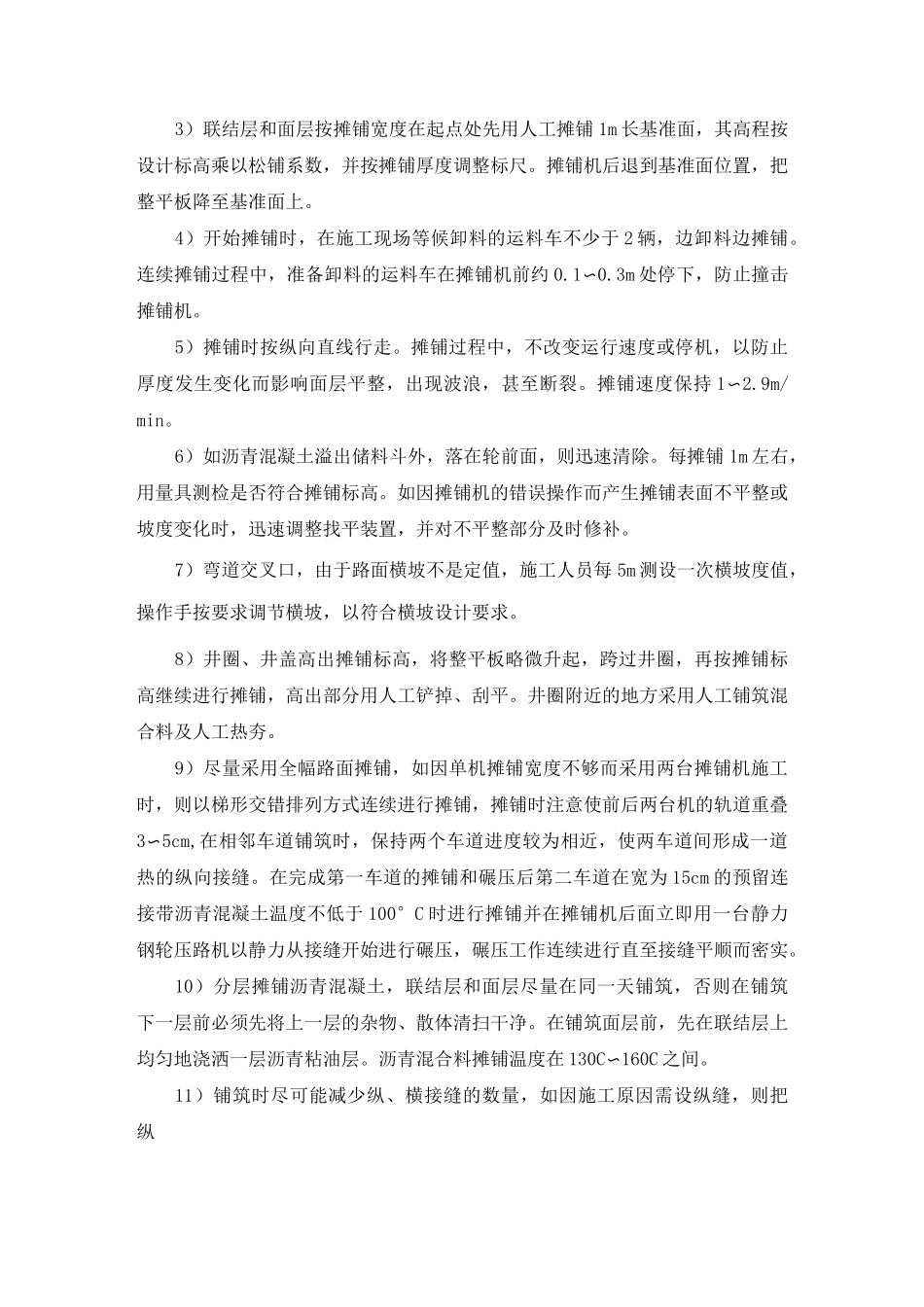

3)摊铺前根据摊铺机的工作半径和路面的宽度、横坡要求等划分摊铺板块,并根据当日供料总量及摊铺厚度计算确定摊铺工作段长度
2、搅拌1)材料准备
沥青砼均按试验段
