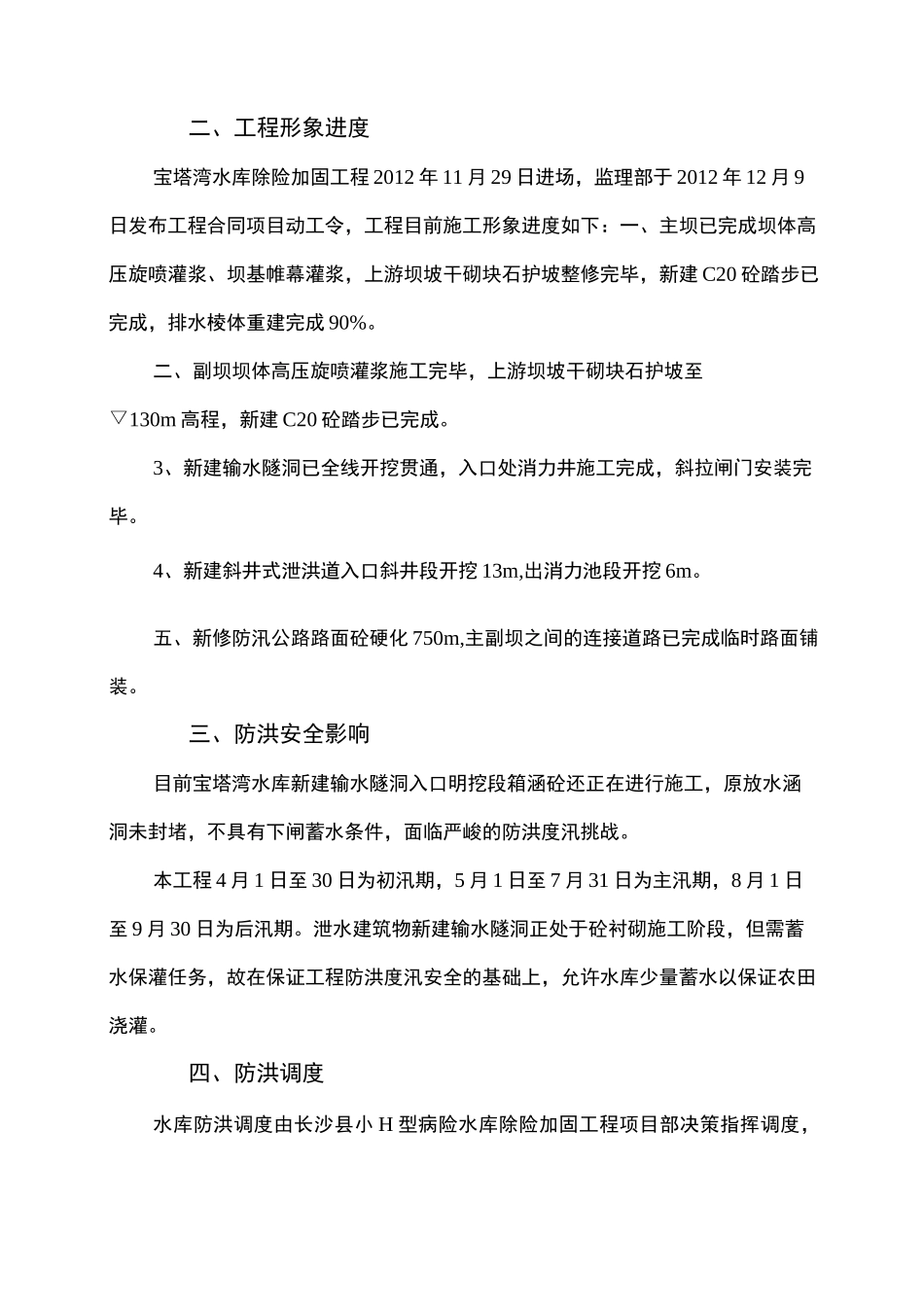

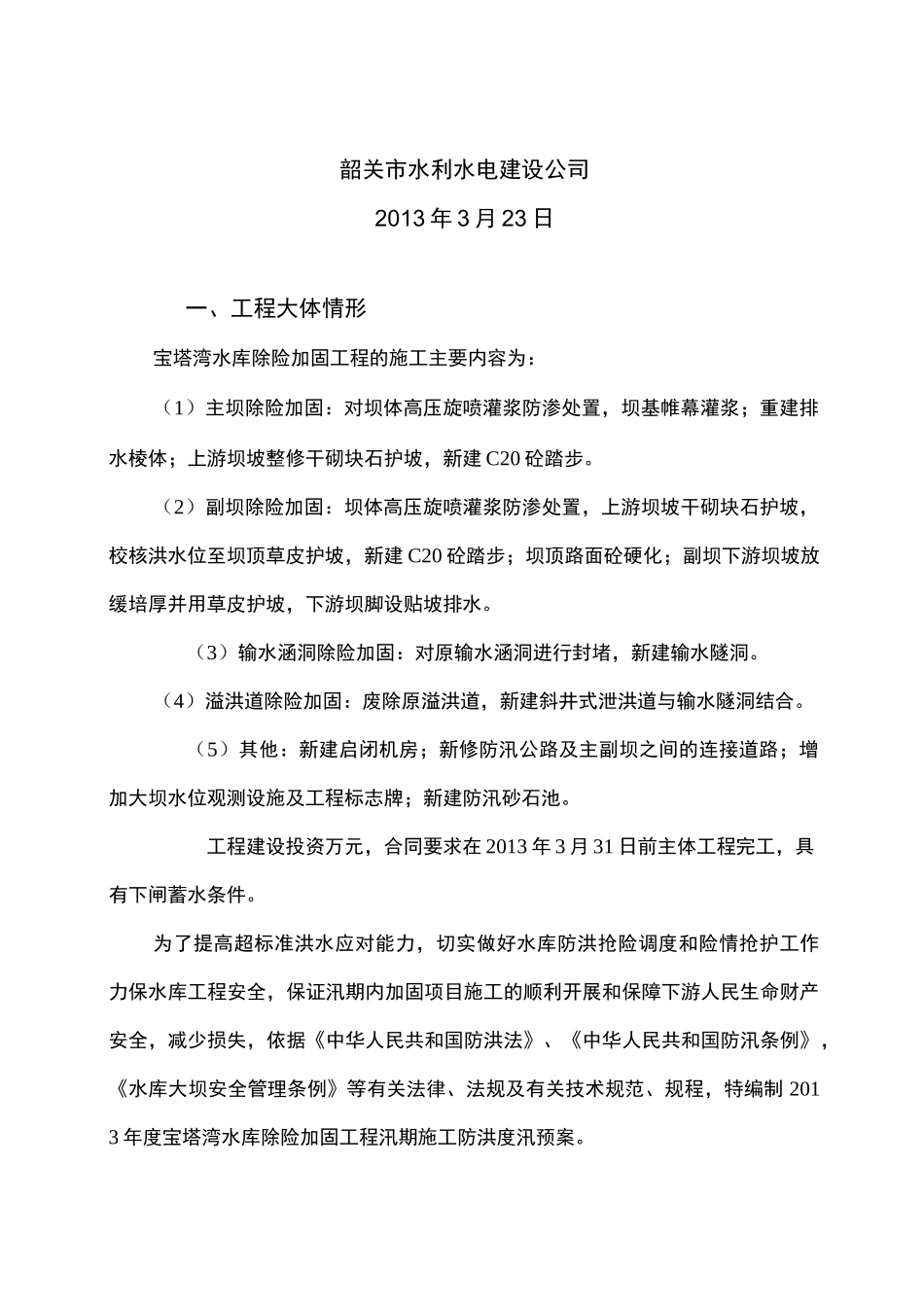

案长沙县 2012 年度上积塘等 47 座小 U 型水库除险加固工程(十二标段)宝塔湾水库除险加固工程韶关市水利水电建设公司2013 年 3 月 23 日一、工程大体情形宝塔湾水库除险加固工程的施工主要内容为:(1)主坝除险加固:对坝体高压旋喷灌浆防渗处置,坝基帷幕灌浆;重建排水棱体;上游坝坡整修干砌块石护坡,新建 C20 砼踏步。(2)副坝除险加固:坝体高压旋喷灌浆防渗处置,上游坝坡干砌块石护坡,校核洪水位至坝顶草皮护坡,新建 C20 砼踏步;坝顶路面砼硬化;副坝下游坝坡放缓培厚并用草皮护坡,下游坝脚设贴坡排水。(3)输水涵洞除险加固:对原输水涵洞进行封堵,新建输水隧洞。(4)溢洪道除险加固:废除原溢洪道,新建斜井式泄洪道与输水隧洞结合。(5)其他:新建启闭机房;新修防汛公路及主副坝之间的连接道路;增加大坝水位观测设施及工程标志牌;新建防汛砂石池。工程建设投资万元,合同要求在 2013 年 3 月 31 日前主体工程完工,具有下闸蓄水条件。为了提高超标准洪水应对能力,切实做好水库防洪抢险调度和险情抢护工作力保水库工程安全,保证汛期内加固项目施工的顺利开展和保障下游人民生命财产安全,减少损失,依据《中华人民共和国防洪法》、《中华人民共和国防汛条例》,《水库大坝安全管理条例》等有关法律、法规及有关技术规范、规程,特编制 2013 年度宝塔湾水库除险加固工程汛期施工防洪度汛预案。二、工程形象进度宝塔湾水库除险加固工程 2012 年 11 月 29 日进场,监理部于 2012 年 12 月 9日发布工程合同项目动工令,工程目前施工形象进度如下:一、主坝已完成坝体高压旋喷灌浆、坝基帷幕灌浆,上游坝坡干砌块石护坡整修完毕,新建 C20 砼踏步已完成,排水棱体重建完成 90%。二、副坝坝体高压旋喷灌浆施工完毕,上游坝坡干砌块石护坡至▽130m 高程,新建 C20 砼踏步已完成。3、新建输水隧洞已全线开挖贯通,入口处消力井施工完成,斜拉闸门安装完毕。4、新建斜井式泄洪道入口斜井段开挖 13m,出消力池段开挖 6m。五、新修防汛公路路面砼硬化 750m,主副坝之间的连接道路已完成临时路面铺装。三、防洪安全影响目前宝塔湾水库新建输水隧洞入口明挖段箱涵砼还正在进行施工,原放水涵洞未封堵,不具有下闸蓄水条件,面临严峻的防洪度汛挑战。本工程 4 月 1 日至 30 日为初汛期,5 月 1 日至 7 月 31 日为主汛期,8 月 1 日至 9 月 30 日为后汛期。泄水建筑物新...
