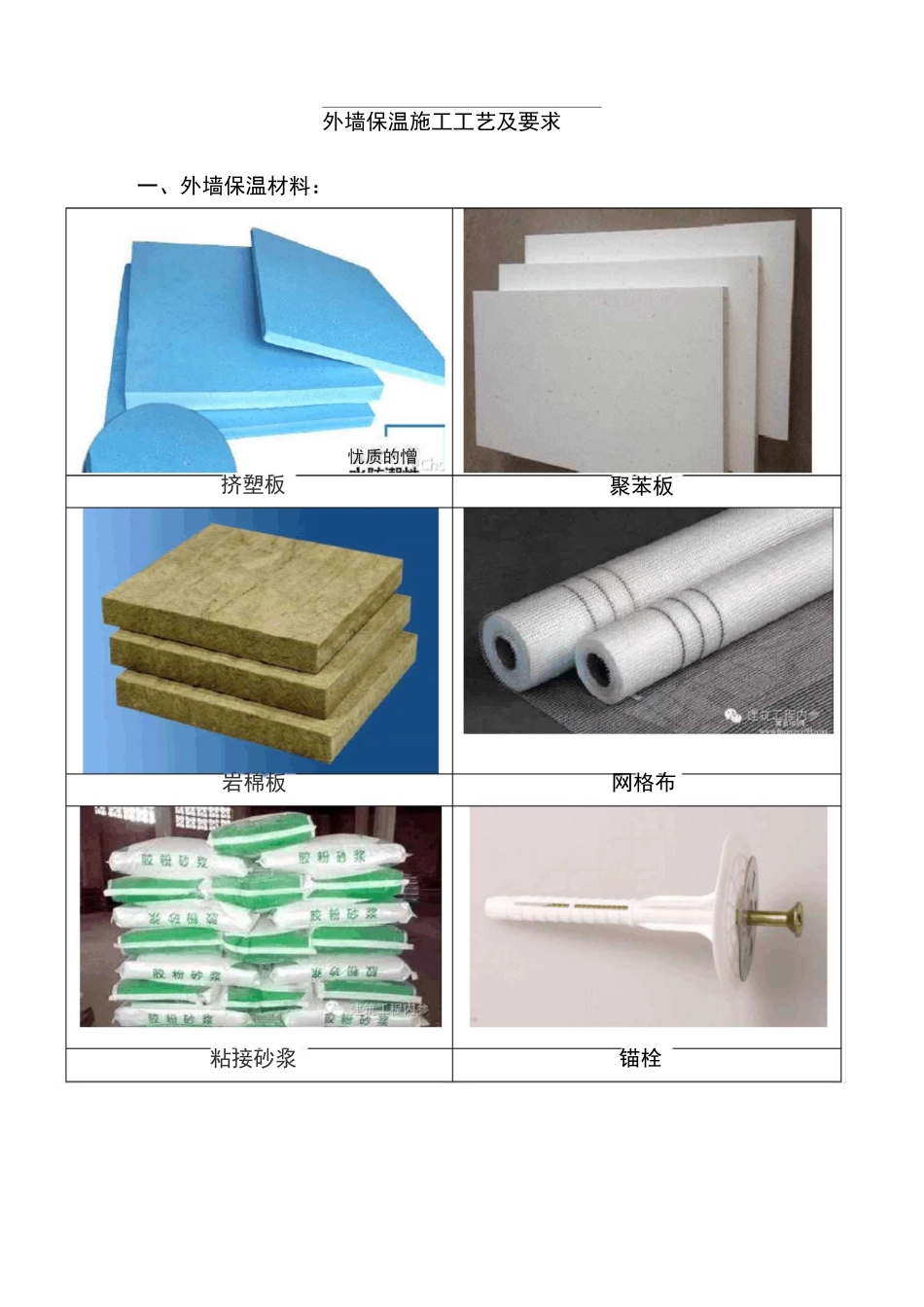

外墙保温施工工艺及要求4呷一、外墙保温材料:挤塑板聚苯板网格布岩棉板粘接砂浆锚栓忧质的憎胡体外墙保温各层粘结层侏温层抗裂保护戻耐碱网格布筛面层柔性腻子层界面处理剤二、外墙保温施工条件要求1、外墙抹灰已完成并已干燥,养护时间为 5~7 天,并保证抹灰后的外墙面平整度和垂直度达到中级抹灰标准(4mm/2r,米范围内误差不能超多 4mm)。不得产生开裂、空鼓、起砂等现象。2、外墙面上的落水管、空调等支座必须先安装完成,并考虑外保温体系的厚度。3、门、窗等洞口抹灰必须完成,且同样应考虑外墙外保温体系及饰面层的厚度。4、所有金属支架必须做防锈处理。5、所有阳露台栏杆必须安装完成。6、外墙外保温系统正常施工的环境温度为 5°C~35°C。7、粘贴保温板时风力不能超过 5 级。8、清除待保温施工墙面上的一切障碍物。9、粘贴保温板时风力不能超过 5 级。10、为保证施工质量,施工面应避免长时间直射,而且雨天也不宜施工。11、施工工具:开槽器、壁纸刀、螺丝刀、剪刀、墨斗、棕刷、电动搅拌器、塑料、搅拌桶、冲击钻、电锤、抹子、托线板、2m 靠尺等。:为 2 米折叠式铝合金制作,仪表为机械指针式。建筑工程检测器三、施工工序及要求基面检查(处理)——挂基准线——粘贴聚苯板——聚苯板打磨、找平、清洁——第一遍抗裂抹面砂浆——铺贴玻纤网格布——第二遍抗裂抹面砂浆——饰面层施工修缮、清理、验收。1、基层清理。清理混凝土墙面上残留的浮灰、脱模剂油污等杂物及抹灰空鼓部位等,并进行修补。外墙各种洞口填塞密实。每道工序完成面层表面 2m 范围内平整度偏差不超过 4mm、垂直度不超过3mm,超过偏差时对突出墙面处进行打磨,对凹进部位进行找补。2、墙面测量、弹线、挂线。根据建筑立面设计和外墙外保温技术要求,在墙面弹出外门窗水平、垂直控制线及伸缩线、装饰缝线等。在建筑外墙大角及其他必要处挂垂直基准线,每个楼层适当位置挂水平线,以控制聚苯板的垂直度和平整度。ZW5tl-:出*网確右挤塑板ATA 专剖面圏预科丁丽 M 阿疼而3、粘贴翻包网格布。凡在粘贴的聚苯板侧边外露处都应做网格布翻包处理。将不小于 200mm 宽的网格布中的 80mm 宽用专用粘结砂浆牢固粘贴在基面上,后期粘贴聚苯板时在将剩余网格布翻包过来。4、粘贴聚苯板。外保温用聚苯板标准尺寸为 600mmX900mm、600mmX1200mm 两种,非标准尺寸或局部不规则处可现场裁切整块墙面的边角处应用最小尺寸超过 300mm 的聚苯板,聚苯板的拼缝...
