蒸压粉煤灰灰加气板材(ALC)安装工艺及技术标准•设计与工艺流程一、设计流程1
1 墙板厂家从甲方处领取全套图纸包括精装、建筑、结构、水电、等图纸
2 核对图纸之间如无误开始深化
3 深化完成后移交图纸给甲方与总包组织相关人员会审最终确认排板图
4 图纸确认完毕厂家列出墙板清单组织生产
5 墙板厂家协调人员安装样板房
6 样板房安装检查无误开始安装公共部位
7 以上两点均没问题则整个楼栋开始安装
二、图纸深化说明2
1图纸深化设计是由墙板厂家根据施工图纸结合精装修水电点位图绘制的墙板排板图(以下简称“排板图”)
2 排板图为平面图,图中标明墙板编号、类别、规格尺寸、门洞口位置和尺寸、预埋管线、插座和开关的位置尺寸等
3 对于电盒定位与墙砖套中或家具布置冲突确实不能调整的,再考虑用调整排板的方式解决
4 排板图如果精装预留的水电点位与之矛盾时,应先考虑协调精装设计调整水电点位
5 甲方单位与总包单位在审核并最终确认排板图后,应把与之相关的结构水电预留管线定位尺寸标注在水电安装施工图中
三、排板图规格3
1排板时严禁将线盒设置在板缝内
2 门窗过梁高度小于 200mm 时用专用砂加气过梁不得使用板材代过梁使用
3 在砼墙上宽度小于 200mm 的门垛和入户门的门垛应与结构一次现浇成型
4 埋设电箱位置应与结构一次现浇成型
5 排版设计应从门窗洞边开始,补板不宜放于门窗洞边和与结构拼接处补板宽度不应小于 200mm

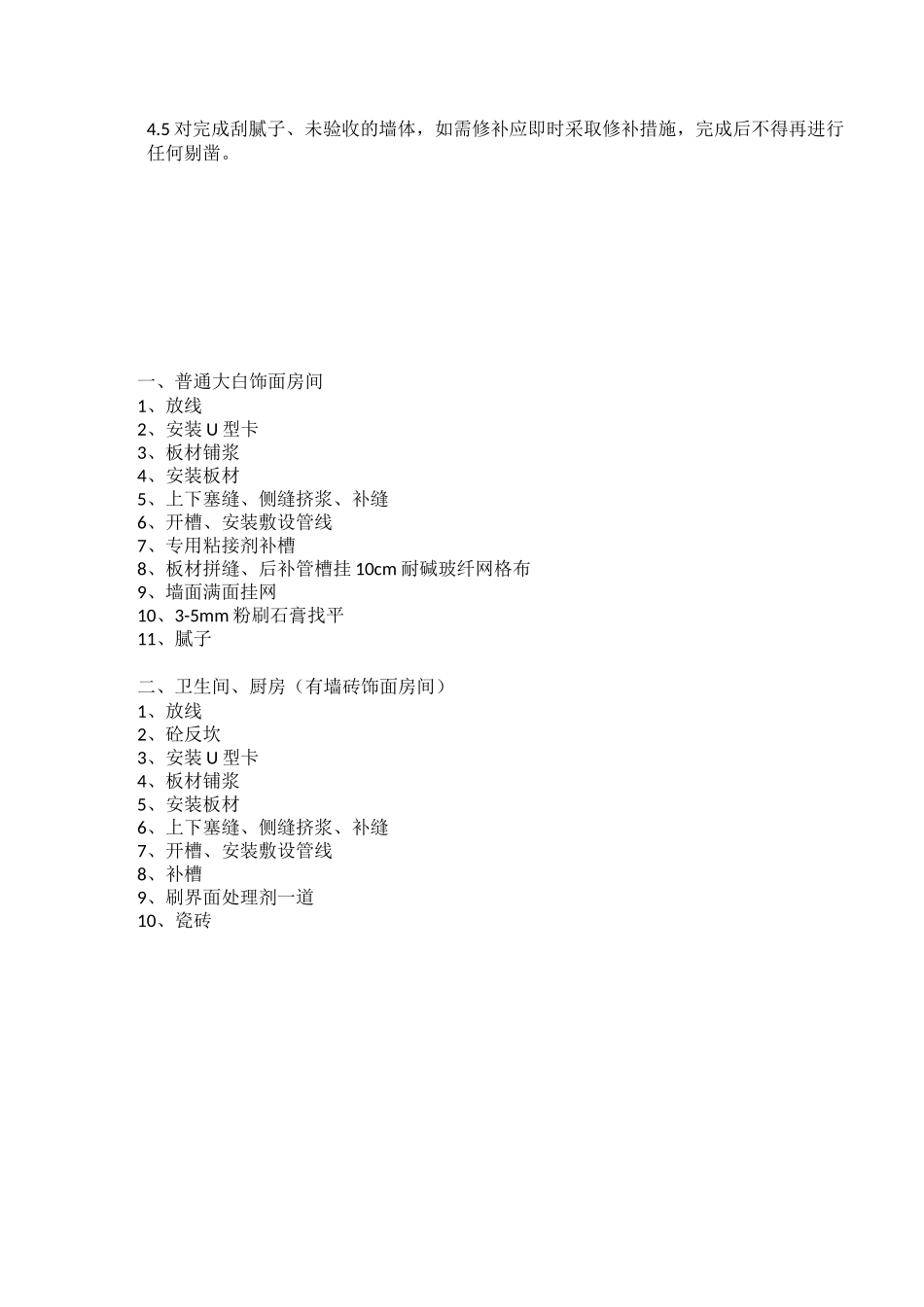

四、工艺流程4
1放出墙体位置线总包并确认4
2 固定 U 型钢卡到结构底部4
3 选取相应长度墙板4
4 墙板侧面清理4
5 拌料并侧面抹浆4
6 安装墙板4
7 下部填塞底口4
8 安装门头板4
9 水电安装4
10 移除木楔并填塞其孔洞4
11 拼接缝处理粘贴网格布刮平与板面平4
12 墙面修补4
