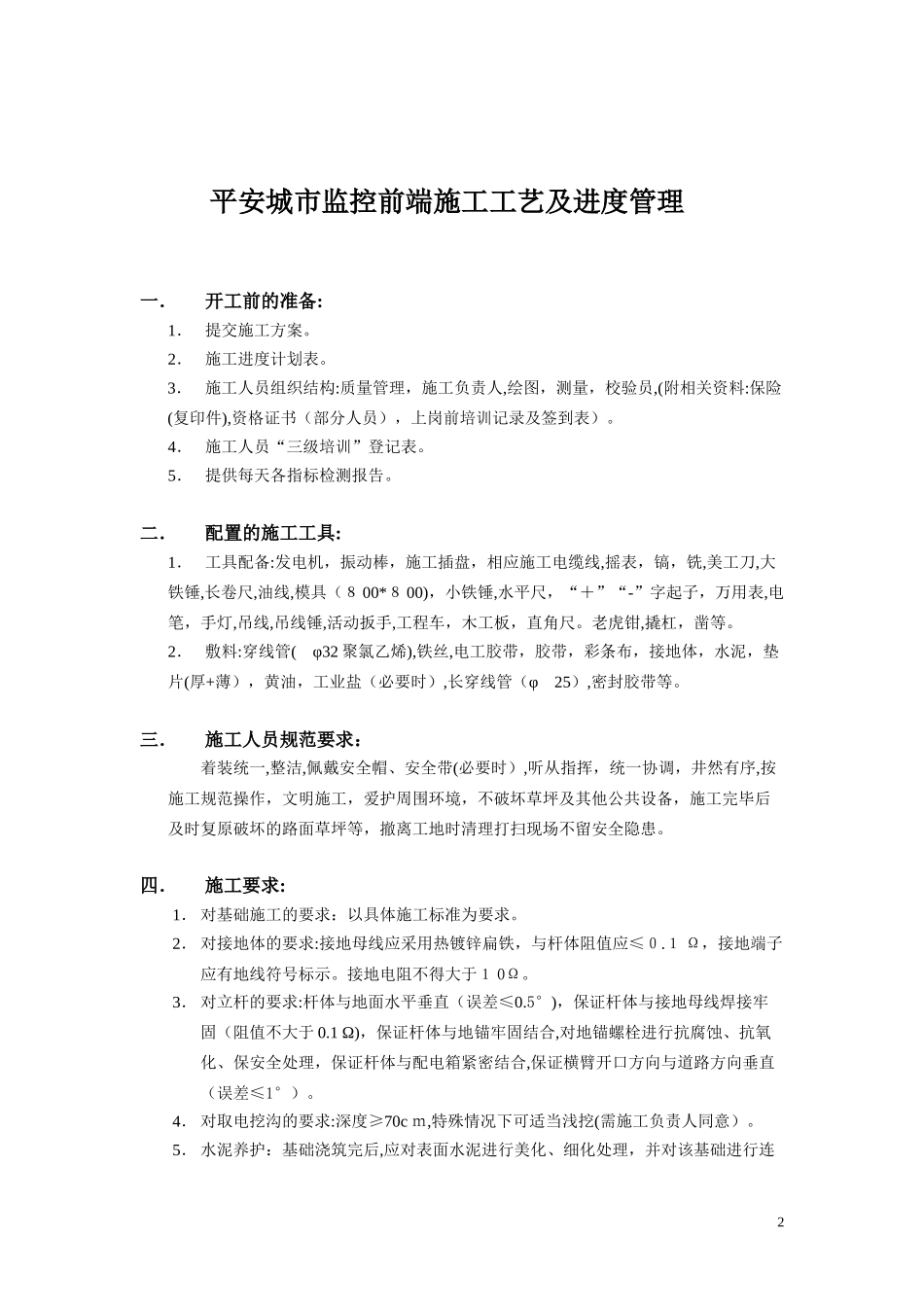

平安石城项目城区前端治安监控施工工艺进度管理新疆华澳科技有限公司2016年6月1平安城市监控前端施工工艺及进度管理一.开工前的准备:1.提交施工方案
2.施工进度计划表
3.施工人员组织结构:质量管理,施工负责人,绘图,测量,校验员,(附相关资料:保险(复印件),资格证书(部分人员),上岗前培训记录及签到表)
4.施工人员“三级培训”登记表
5.提供每天各指标检测报告
二.配置的施工工具:1.工具配备:发电机,振动棒,施工插盘,相应施工电缆线,摇表,镐,铣,美工刀,大铁锤,长卷尺,油线,模具(800*800),小铁锤,水平尺,“+”“-”字起子,万用表,电笔,手灯,吊线,吊线锤,活动扳手,工程车,木工板,直角尺
老虎钳,撬杠,凿等
2.敷料:穿线管(φ32聚氯乙烯),铁丝,电工胶带,胶带,彩条布,接地体,水泥,垫片(厚+薄),黄油,工业盐(必要时),长穿线管(φ25),密封胶带等
三.施工人员规范要求:着装统一,整洁,佩戴安全帽、安全带(必要时),听从指挥,统一协调,井然有序,按施工规范操作,文明施工,爱护周围环境,不破坏草坪及其他公共设备,施工完毕后及时复原破坏的路面草坪等,撤离工地时清理打扫现场不留安全隐患
四.施工要求:1.对基础施工的要求:以具体施工标准为要求
2.对接地体的要求:接地母线应采用热镀锌扁铁,与杆体阻值应≤0
1Ω,接地端子应有地线符号标示
接地电阻不得大于10Ω
3.对立杆的要求:杆体与地面水平垂直(误差≤0
5°),保证杆体与接地母线焊接牢固(阻值不大于0
1Ω),保证杆体与地锚牢固结合,对地锚螺栓进行抗腐蚀、抗氧化、保安全处理,保证杆体与配电箱紧密结合,保证横臂开口方向与道路方向垂直(误差≤1°)
4.对取电挖沟的要求:深度≥70cm,特殊情况下可适当浅挖(需施工负责人同意)

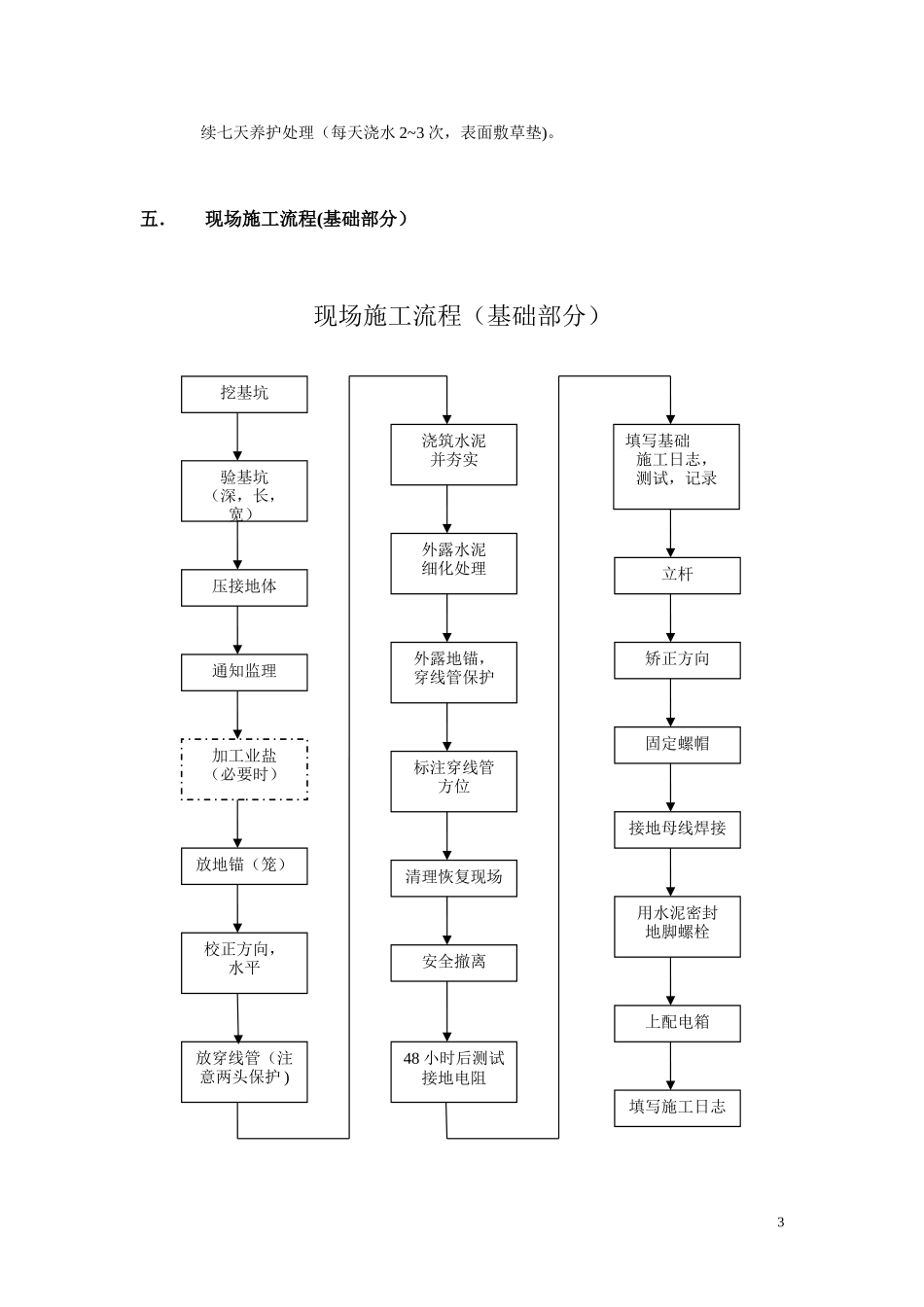

5.水泥养护:基础浇筑完后,应对表面水泥进行美化、细化处理,并对该基础
