框剪结构模板施工技术交底VIP免费

框剪结构模板施工技术交底_第1页
1/8
框剪结构模板施工技术交底_第2页
2/8
框剪结构模板施工技术交底_第3页
3/8

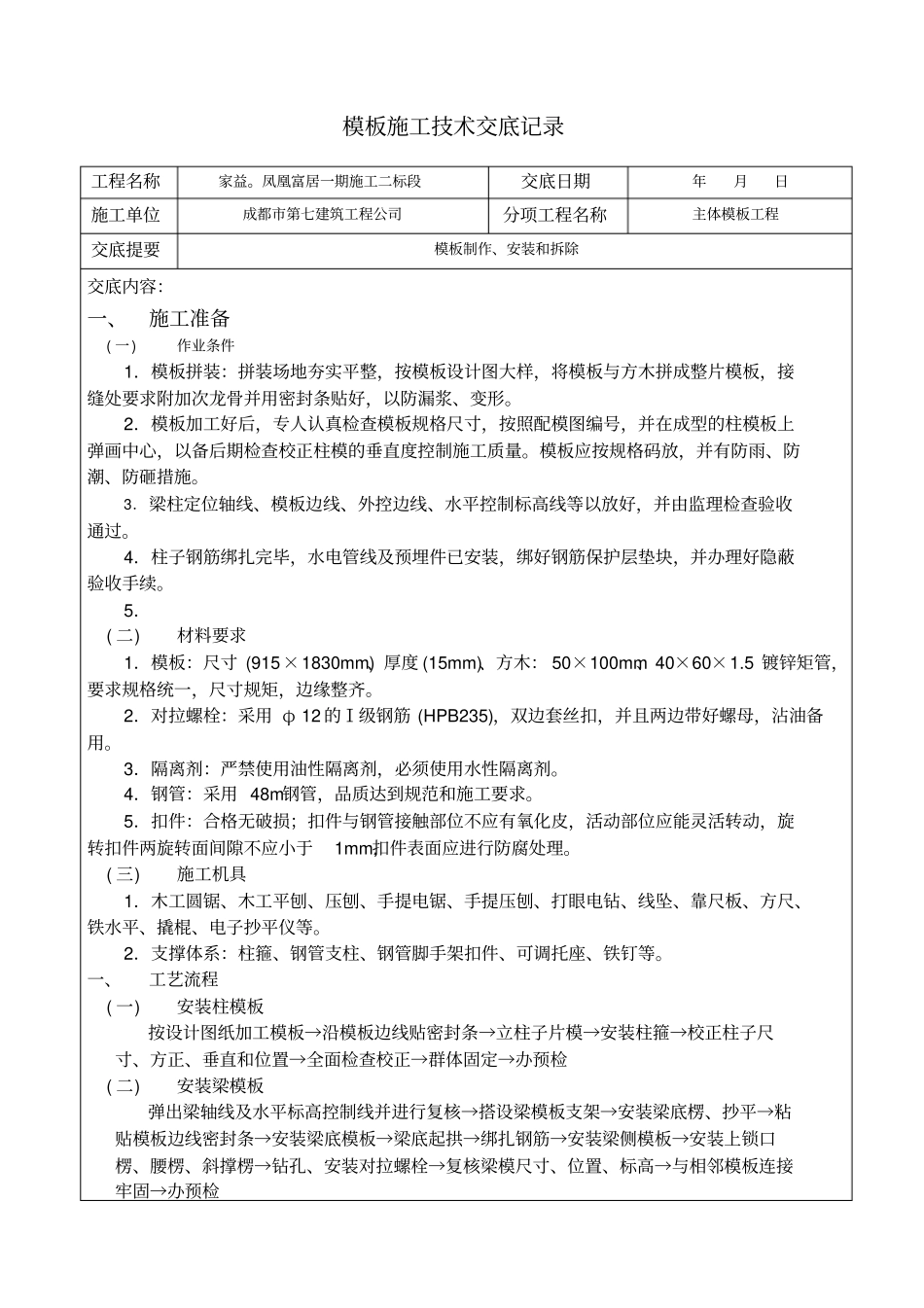

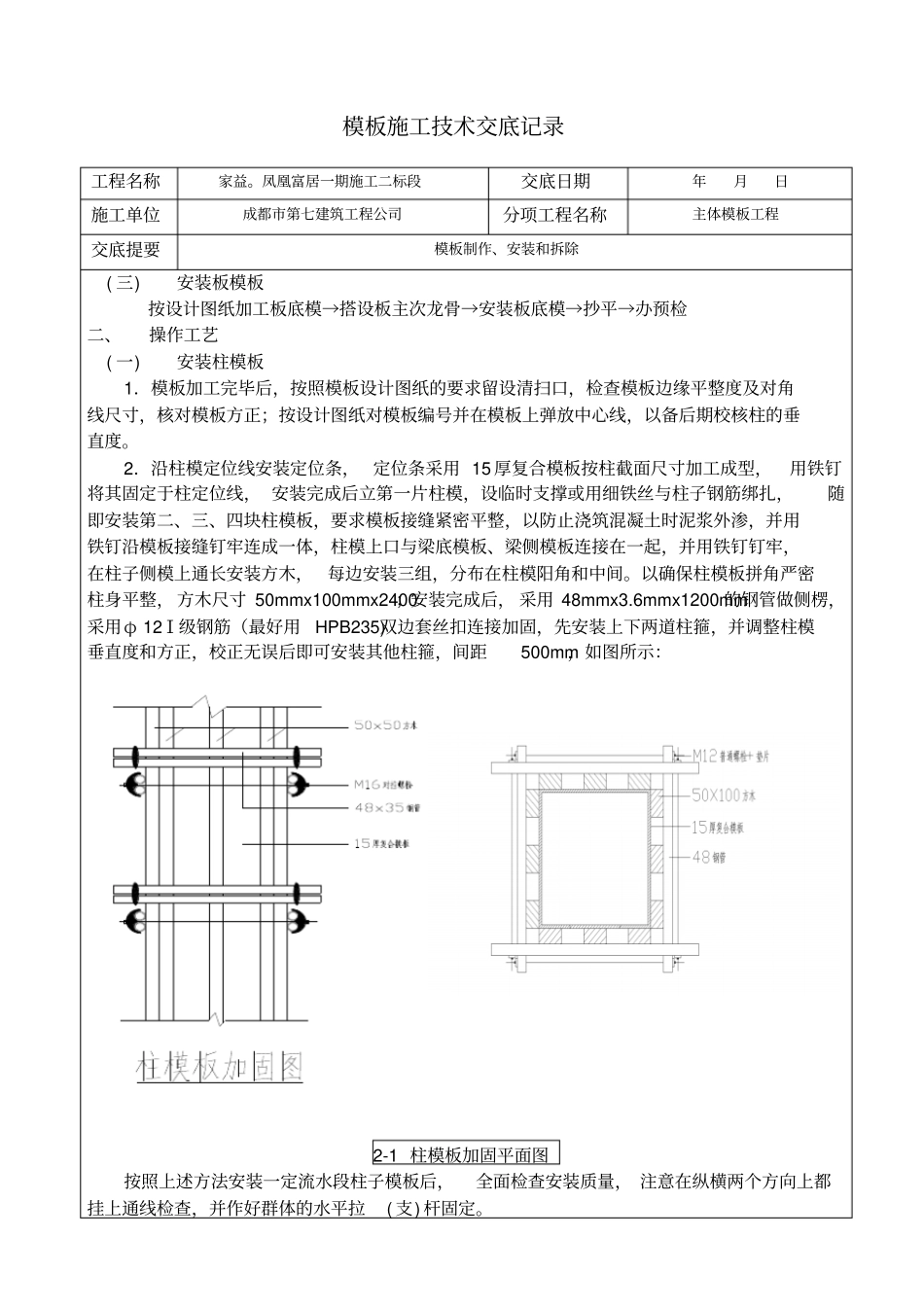

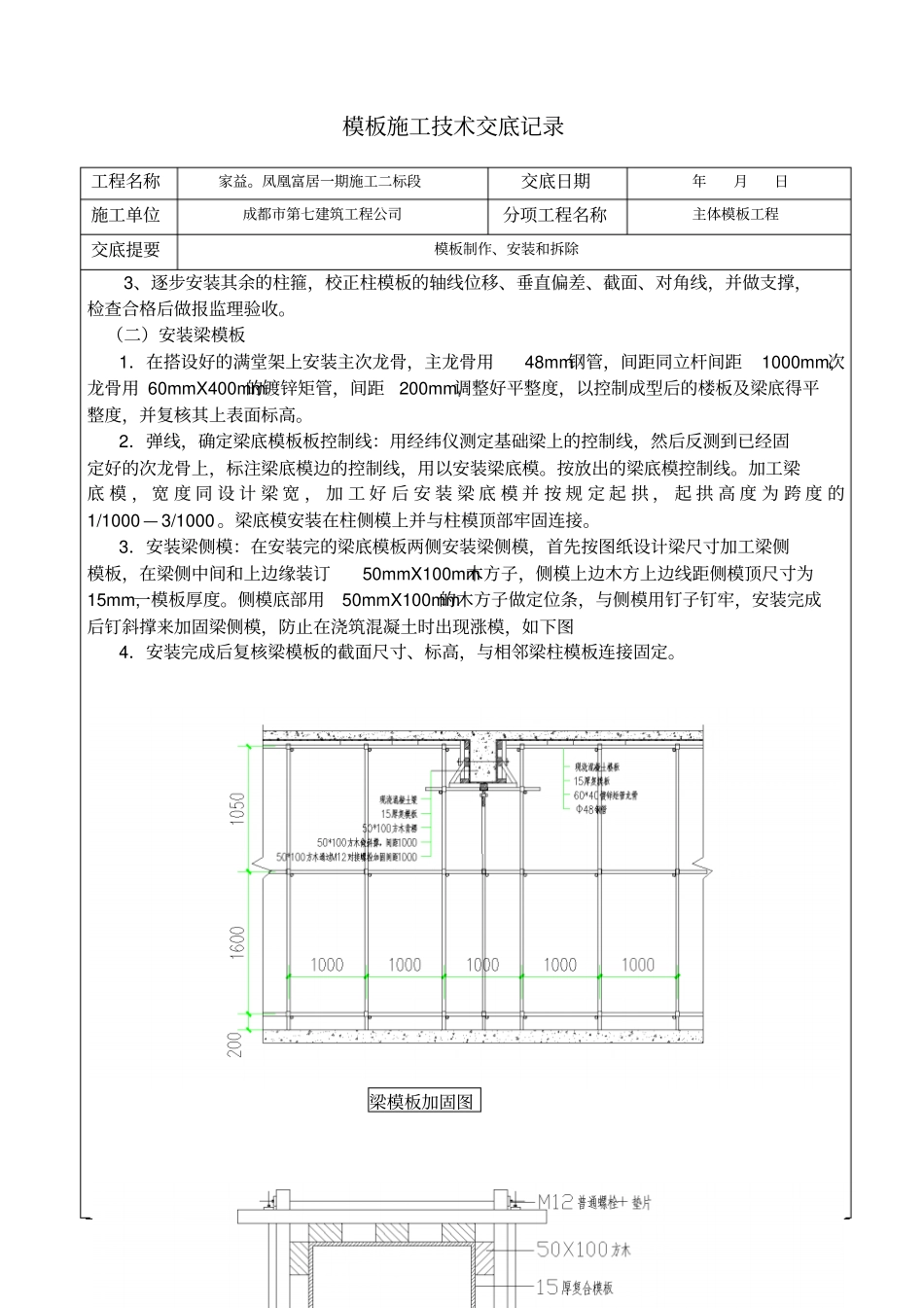

模板施工技术交底记录工程名称家益。凤凰富居一期施工二标段交底日期年月日施工单位成都市第七建筑工程公司分项工程名称主体模板工程交底提要模板制作、安装和拆除交底内容:一、施工准备( 一)作业条件1.模板拼装:拼装场地夯实平整,按模板设计图大样,将模板与方木拼成整片模板,接缝处要求附加次龙骨并用密封条贴好,以防漏浆、变形。2.模板加工好后,专人认真检查模板规格尺寸,按照配模图编号,并在成型的柱模板上弹画中心,以备后期检查校正柱模的垂直度控制施工质量。模板应按规格码放,并有防雨、防潮、防砸措施。3.梁柱定位轴线、模板边线、外控边线、水平控制标高线等以放好,并由监理检查验收通过。4.柱子钢筋绑扎完毕,水电管线及预埋件已安装,绑好钢筋保护层垫块,并办理好隐蔽验收手续。5.( 二)材料要求1.模板:尺寸 (915×1830mm)、厚度 (15mm)、方木: 50×100mm、40×60×1.5 镀锌矩管,要求规格统一,尺寸规矩,边缘整齐。2.对拉螺栓:采用 φ 12 的Ⅰ级钢筋 (HPB235),双边套丝扣,并且两边带好螺母,沾油备用。3.隔离剂:严禁使用油性隔离剂,必须使用水性隔离剂。4.钢管:采用 48m钢管,品质达到规范和施工要求。5.扣件:合格无破损;扣件与钢管接触部位不应有氧化皮,活动部位应能灵活转动,旋转扣件两旋转面间隙不应小于1mm,扣件表面应进行防腐处理。( 三)施工机具1.木工圆锯、木工平刨、压刨、手提电锯、手提压刨、打眼电钻、线坠、靠尺板、方尺、铁水平、撬棍、电子抄平仪等。2.支撑体系:柱箍、钢管支柱、钢管脚手架扣件、可调托座、铁钉等。一、工艺流程( 一)安装柱模板按设计图纸加工模板→沿模板边线贴密封条→立柱子片模→安装柱箍→校正柱子尺寸、方正、垂直和位置→全面检查校正→群体固定→办预检( 二)安装梁模板弹出梁轴线及水平标高控制线并进行复核→搭设梁模板支架→安装梁底楞、抄平→粘贴模板边线密封条→安装梁底模板→梁底起拱→绑扎钢筋→安装梁侧模板→安装上锁口楞、腰楞、斜撑楞→钻孔、安装对拉螺栓→复核梁模尺寸、位置、标高→与相邻模板连接牢固→办预检模板施工技术交底记录工程名称家益。凤凰富居一期施工二标段交底日期年月日施工单位成都市第七建筑工程公司分项工程名称主体模板工程交底提要模板制作、安装和拆除( 三)安装板模板按设计图纸加工板底模→搭设板主次龙骨→安装板底模→抄平→办预检二、操作工艺( 一)安装柱模板1.模板加工完毕后,按照模板设计图...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

框剪结构模板施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
