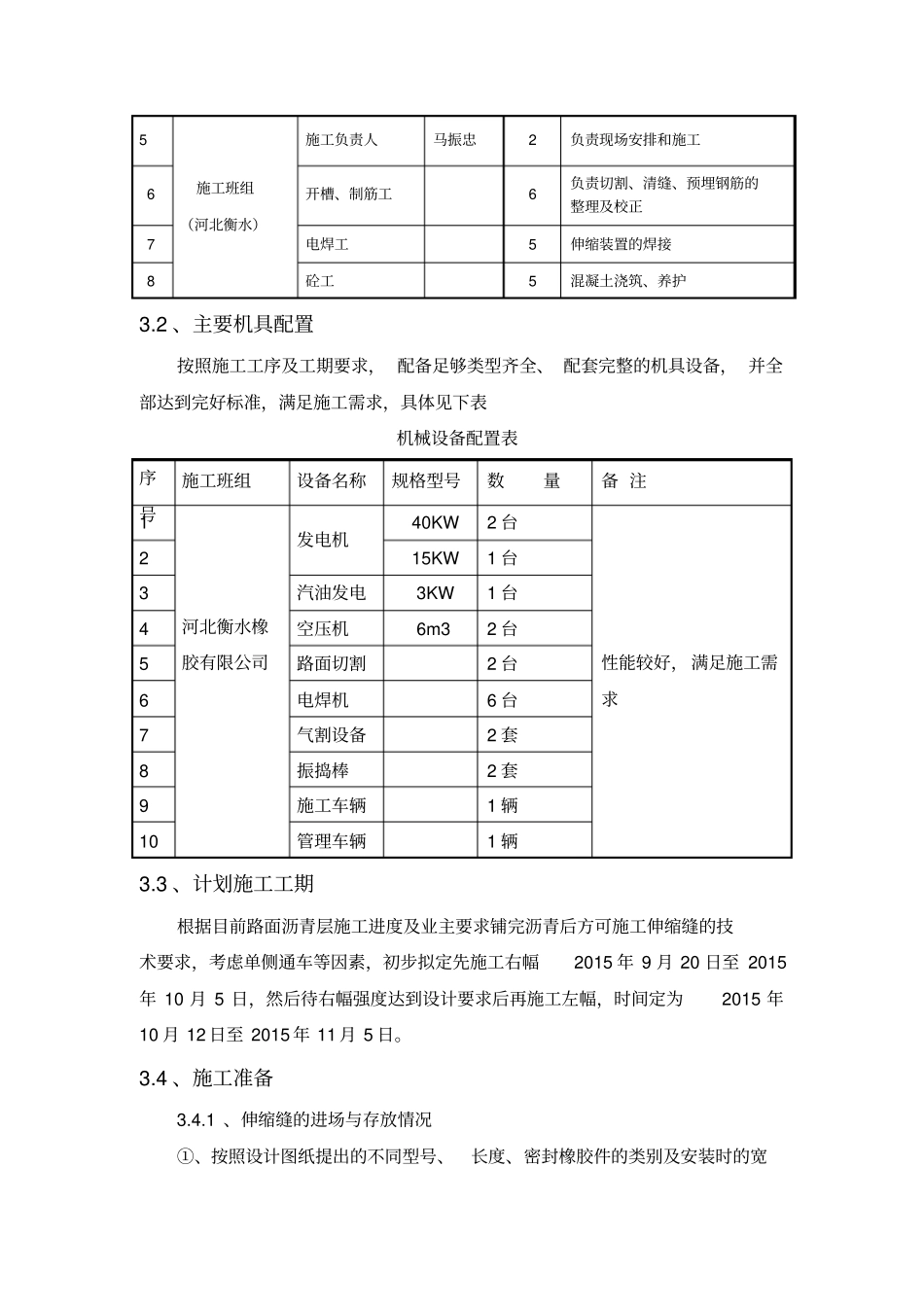

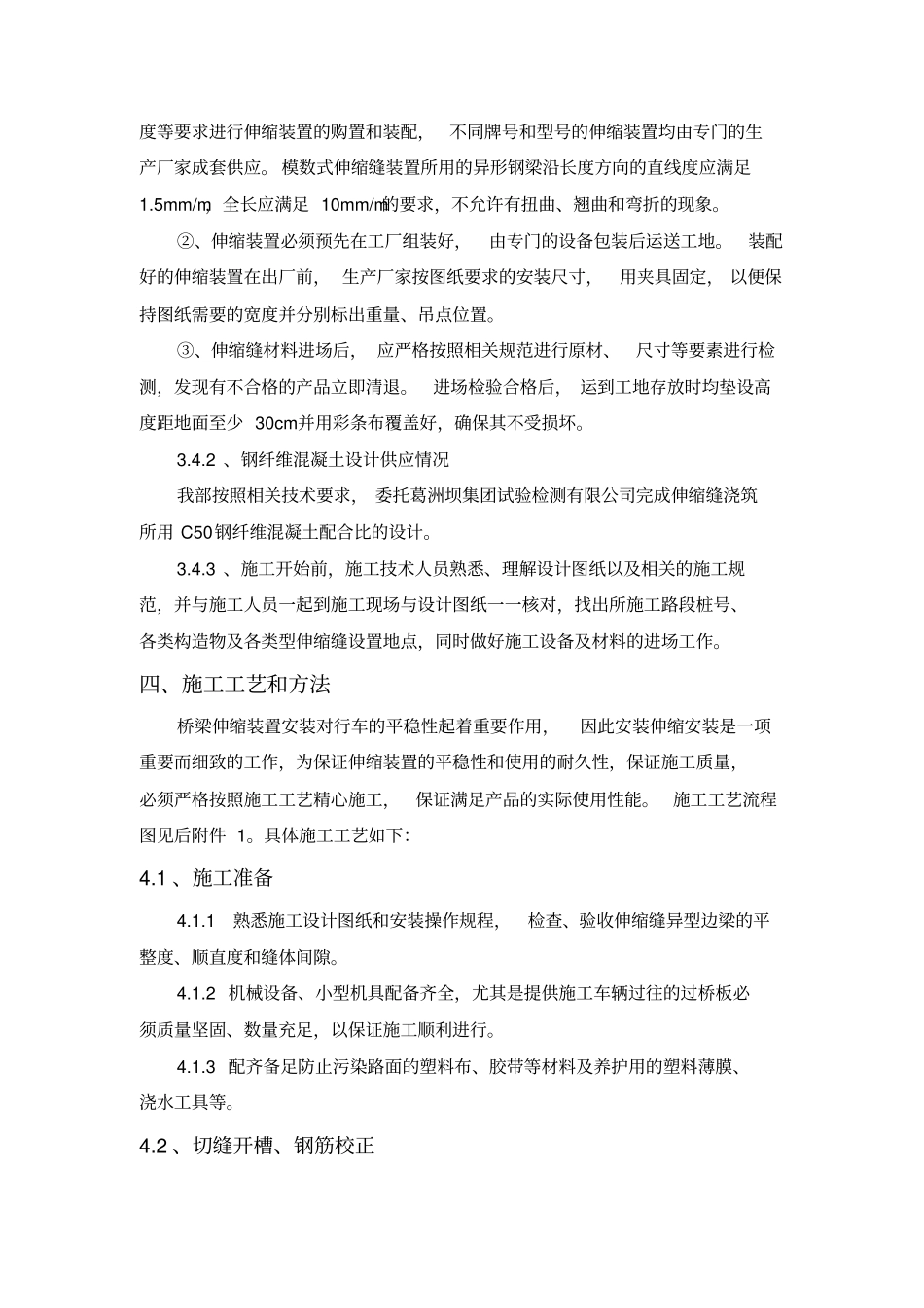

桥梁伸缩缝安装施工方案一.编制依据(1)保宜高速公路襄阳段BYXYTJ-8合同段《两阶段施工图设计》(2)保宜高速公路襄阳段BYXYTJ-8合同段《总体施工组织设计》(3)《公路工程质量检验评定标准》(JTG F80/1-2004) (4)《公路桥涵施工技术规范》—JTG/T F50-2011 (5)《混凝土结构工程施工质量验收规范》(GB50204-2002) (6)《钢筋焊接及验收规程》 (JGJ18-2003) (7)《施工现场临时用电安全技术规范》(JGJ46-2005) (8)《公路桥梁伸缩缝装置》 (JT/T327-2004 )二.工程概况本 合 同 段 为 保 宜 高 速 公 路 襄 阳 段 第 八 合 同 段 , 起 讫 桩 号YK54+160-YK61+700,全长 7.54 公里。全线共有 4 座大桥,分别为宋家沟大桥 (5×30m+6×30m)、杨家畈大桥( 7×30m)、垭子口 1 号大桥( 5×30m+5×30m)、垭子口 2 号大桥( 7×30m)。桥面净宽 11 米,全线总计 20 道伸缩缝,总长 228 米,其中 D80伸缩缝长 91.2 米, D160伸缩缝长 136.8 米。三、施工组织3.1 、人员配备情况为顺利完成桥梁伸缩缝的安装施工, 项目部成立了伸缩缝安装施工领导小组(见下表),并进行相应的职责分工,确保伸缩缝施工顺利完成。人员配置表序号项目部 / 施工班组职务姓 名数量( 人) 主要职责1 项目部主要管理人员项目负责人戴斌1 负责全面工作2 技术负责人刘强胜1 全面负责施工技术管理3 质量负责人李子钦1 负责施工质量、技术工作4 试验负责人王喜全1 负责全面试验检测5 施工班组(河北衡水)施工负责人马振忠2 负责现场安排和施工6 开槽、制筋工6 负责切割、清缝、预埋钢筋的整理及校正7 电焊工5 伸缩装置的焊接8 砼工5 混凝土浇筑、养护3.2 、主要机具配置按照施工工序及工期要求, 配备足够类型齐全、 配套完整的机具设备, 并全部达到完好标准,满足施工需求,具体见下表机械设备配置表序号施工班组设备名称规格型号数量备 注1 河北衡水橡胶有限公司发电机40KW 2 台性能较好, 满足施工需求2 15KW 1 台3 汽油发电3KW 1 台4 空压机6m3 2 台5 路面切割2 台6 电焊机6 台7 气割设备2 套8 振捣棒2 套9 施工车辆1 辆10 管理车辆1 辆3.3 、计划施工工期根据目前路面沥青层施工进度及业主要求铺完沥青后方可施工伸缩缝的技术要求,考虑单侧通车等因素,初步拟定先施工右幅2015 年 9 月 20 日至 2015年 10 月 5 日,然后待右幅强...
