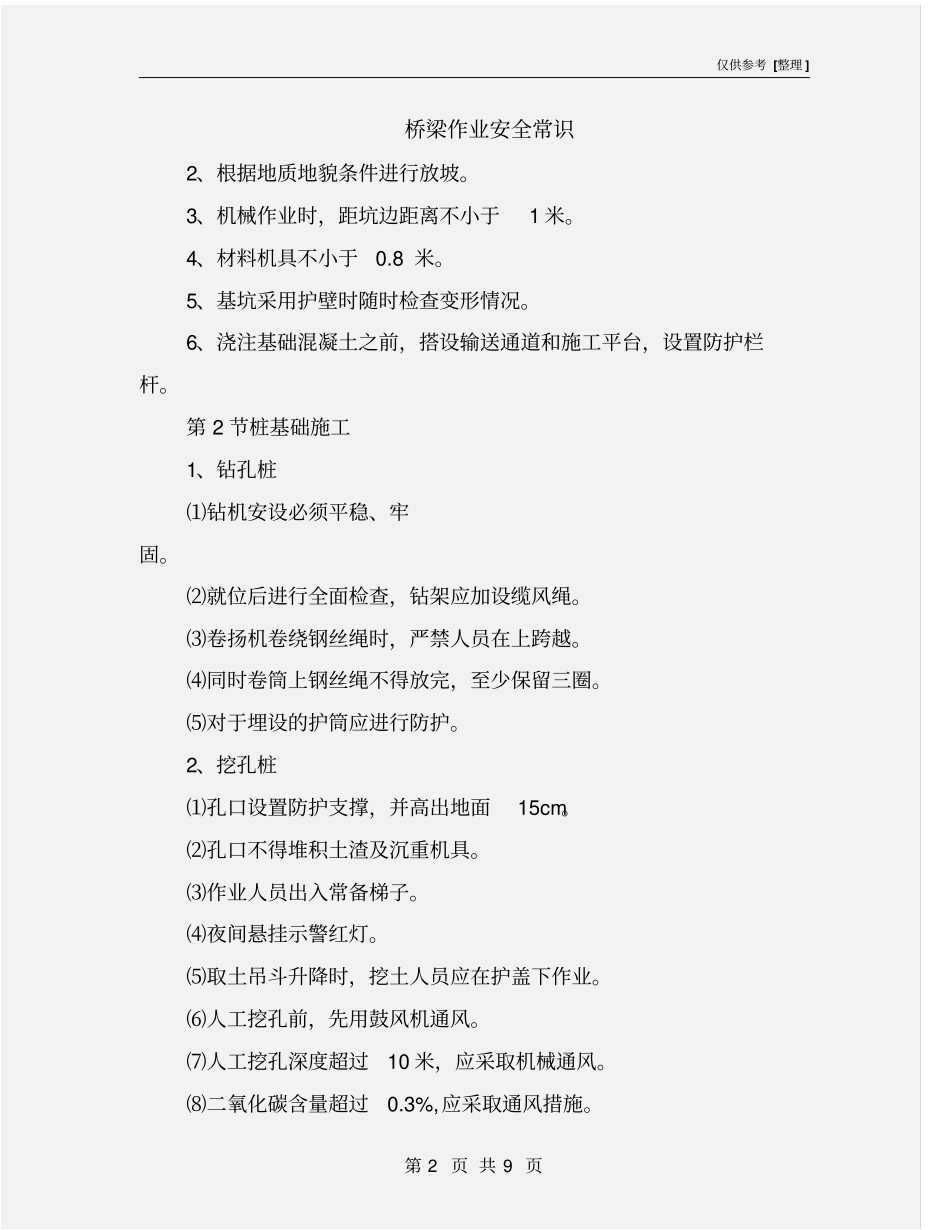

仅供参考 [整理 ] 安全管理文书桥梁作业安全常识日期: __________________单位: __________________仅供参考 [整理 ] 第 2 页 共 9 页桥梁作业安全常识2、根据地质地貌条件进行放坡
3、机械作业时,距坑边距离不小于1 米
4、材料机具不小于0
5、基坑采用护壁时随时检查变形情况
6、浇注基础混凝土之前,搭设输送通道和施工平台,设置防护栏杆
第 2 节桩基础施工1、钻孔桩⑴钻机安设必须平稳、牢固
⑵就位后进行全面检查,钻架应加设缆风绳
⑶卷扬机卷绕钢丝绳时,严禁人员在上跨越
⑷同时卷筒上钢丝绳不得放完,至少保留三圈
⑸对于埋设的护筒应进行防护
2、挖孔桩⑴孔口设置防护支撑,并高出地面15cm
⑵孔口不得堆积土渣及沉重机具
⑶作业人员出入常备梯子
⑷夜间悬挂示警红灯
⑸取土吊斗升降时,挖土人员应在护盖下作业
⑹人工挖孔前,先用鼓风机通风
⑺人工挖孔深度超过10 米,应采取机械通风
⑻二氧化碳含量超过0
3%,应采取通风措施

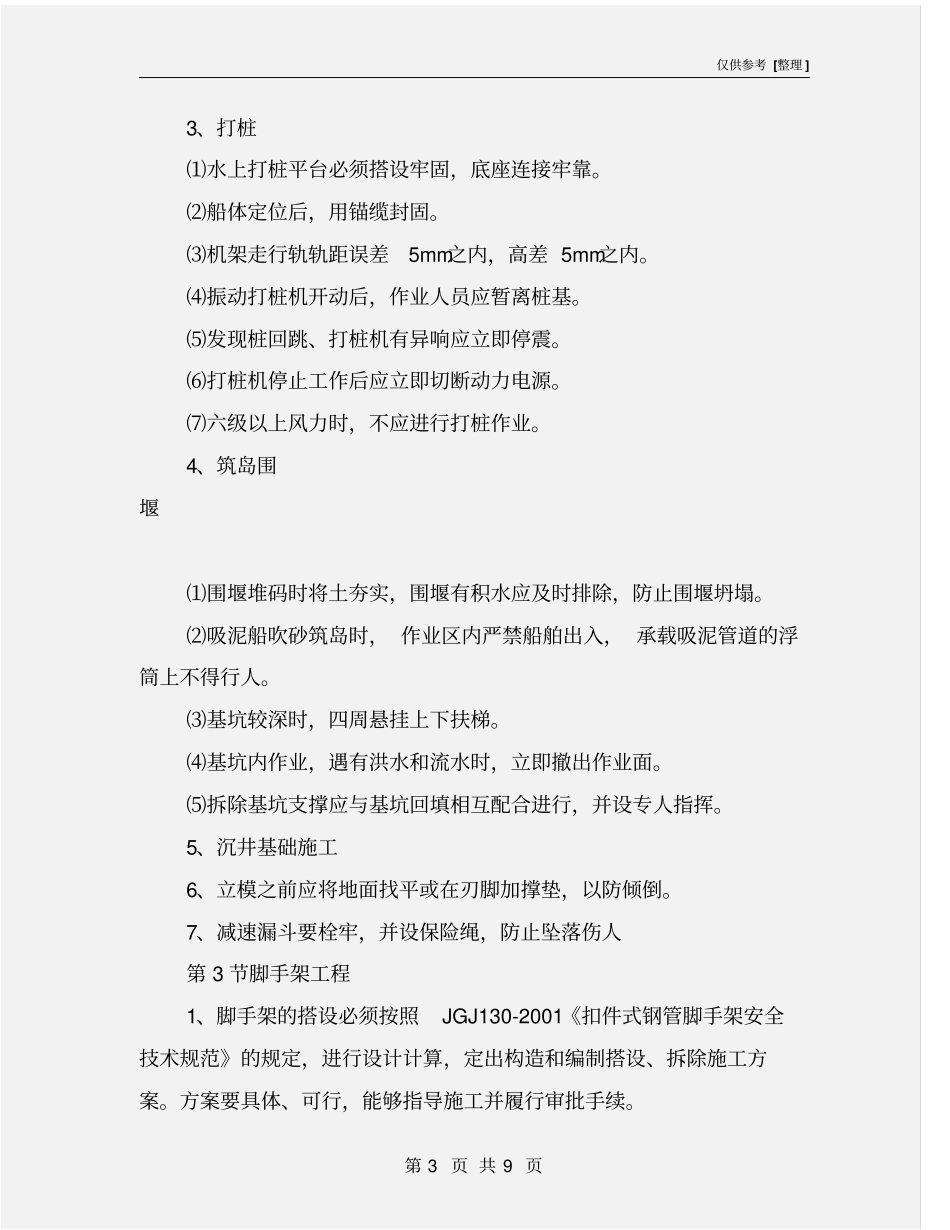

仅供参考 [整理 ] 第 3 页 共 9 页3、打桩⑴水上打桩平台必须搭设牢固,底座连接牢靠
⑵船体定位后,用锚缆封固
⑶机架走行轨轨距误差5mm之内,高差 5mm之内
⑷振动打桩机开动后,作业人员应暂离桩基
⑸发现桩回跳、打桩机有异响应立即停震
⑹打桩机停止工作后应立即切断动力电源
⑺六级以上风力时,不应进行打桩作业
4、筑岛围堰⑴围堰堆码时将土夯实,围堰有积水应及时排除,防止围堰坍塌
⑵吸泥船吹砂筑岛时, 作业区内严禁船舶出入, 承载吸泥管道的浮筒上不得行人
⑶基坑较深时,四周悬挂上下扶梯
⑷基坑内作业,遇有洪水和流水时,立即撤出作业面
⑸拆除基坑支撑应与基坑回填相互配合进行,并设专人指挥
5、沉井基础施工6、立模之前应将地面找平或在刃脚加撑垫,以防倾倒
7、减速漏斗要栓牢,并设保险绳,防止坠落伤人第
