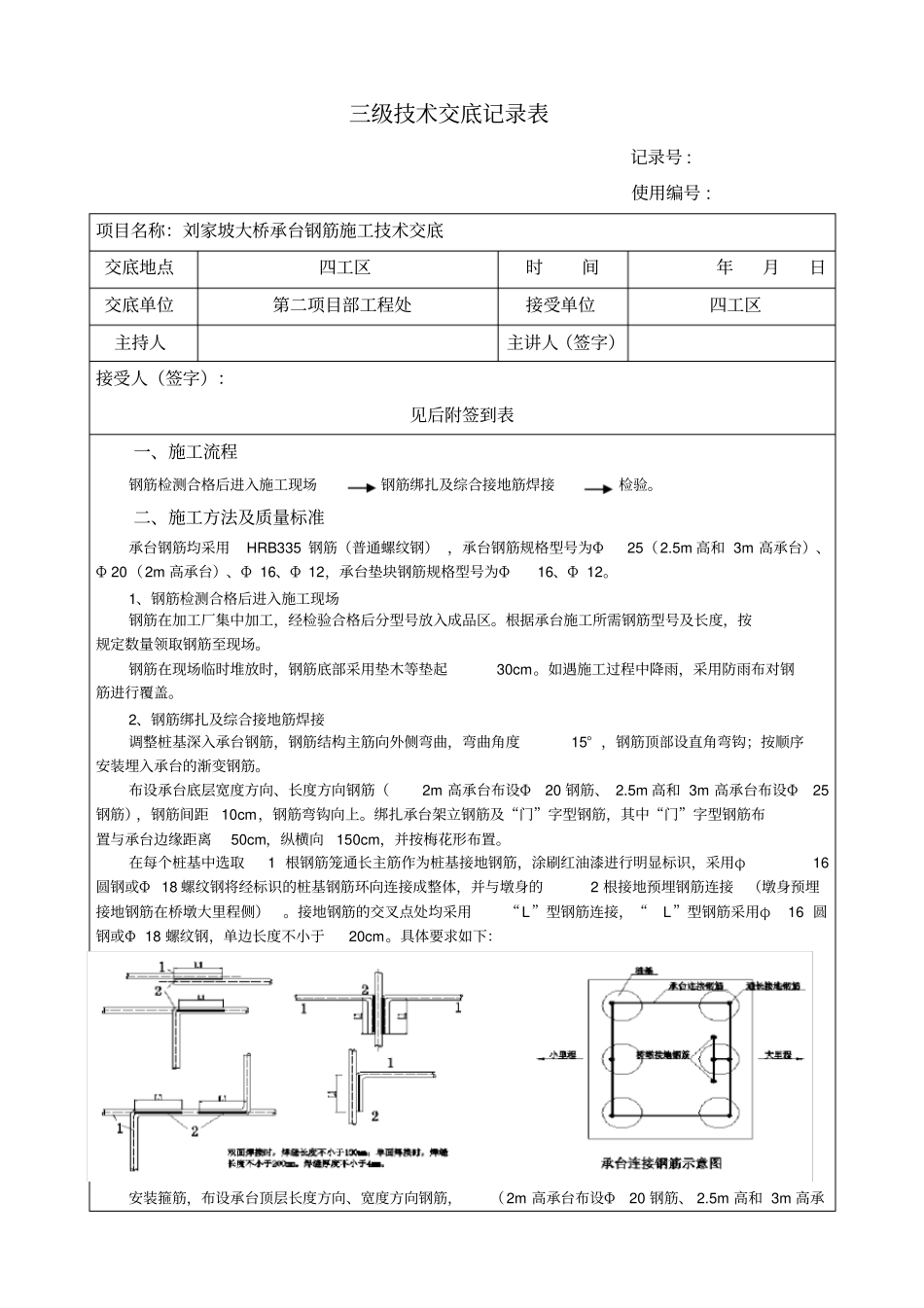

三级技术交底记录表记录号 : 使用编号 : 项目名称:刘家坡大桥承台钢筋施工技术交底交底地点四工区时间年月日交底单位第二项目部工程处接受单位四工区主持人主讲人(签字)接受人(签字):见后附签到表一、施工流程钢筋检测合格后进入施工现场钢筋绑扎及综合接地筋焊接检验。二、施工方法及质量标准承台钢筋均采用HRB335 钢筋(普通螺纹钢) ,承台钢筋规格型号为Φ25(2.5m 高和 3m 高承台)、Φ 20(2m 高承台)、Φ 16、Φ 12,承台垫块钢筋规格型号为Φ16、Φ 12。1、钢筋检测合格后进入施工现场钢筋在加工厂集中加工,经检验合格后分型号放入成品区。根据承台施工所需钢筋型号及长度,按规定数量领取钢筋至现场。钢筋在现场临时堆放时,钢筋底部采用垫木等垫起30cm。如遇施工过程中降雨,采用防雨布对钢筋进行覆盖。2、钢筋绑扎及综合接地筋焊接调整桩基深入承台钢筋,钢筋结构主筋向外侧弯曲,弯曲角度15° ,钢筋顶部设直角弯钩;按顺序安装埋入承台的渐变钢筋。布设承台底层宽度方向、长度方向钢筋(2m 高承台布设Φ20 钢筋、 2.5m 高和 3m 高承台布设Φ25钢筋),钢筋间距10cm,钢筋弯钩向上。绑扎承台架立钢筋及“门”字型钢筋,其中“门”字型钢筋布置与承台边缘距离50cm,纵横向150cm,并按梅花形布置。在每个桩基中选取1 根钢筋笼通长主筋作为桩基接地钢筋,涂刷红油漆进行明显标识,采用φ16圆钢或Φ 18 螺纹钢将经标识的桩基钢筋环向连接成整体,并与墩身的2 根接地预埋钢筋连接(墩身预埋接地钢筋在桥墩大里程侧)。接地钢筋的交叉点处均采用“L”型钢筋连接,“L”型钢筋采用φ16 圆钢或Φ 18 螺纹钢,单边长度不小于20cm。具体要求如下:安装箍筋,布设承台顶层长度方向、宽度方向钢筋,(2m 高承台布设Φ20 钢筋、 2.5m 高和 3m 高承台布设Φ 25 钢筋),钢筋间距15cm,钢筋弯钩向下。如有承台垫块,则按顺序安装垫块钢筋,垫块钢筋间距15cm。按照设计图纸中墩身预埋钢筋要求,埋设墩身预埋钢筋,墩身预埋钢筋底部位于承台(垫块)顶面以下 1m,墩身钢筋弯钩朝向内侧,钢筋间距15cm。承台钢筋均采用绑扎连接,绑扎时使用20#绑扎丝按8 字形方式逐一绑扎。焊接接头在同一区段设置数量不超过主筋总数量的50%(同一区段长度:焊接接头为35 倍钢筋直径且不小于500mm)。在承台底面及四周侧面设置与承台混凝土同强度等级的混凝土垫块,设置指标为4 个 /m2,并与承台钢筋绑扎牢固。当桩基钢...
