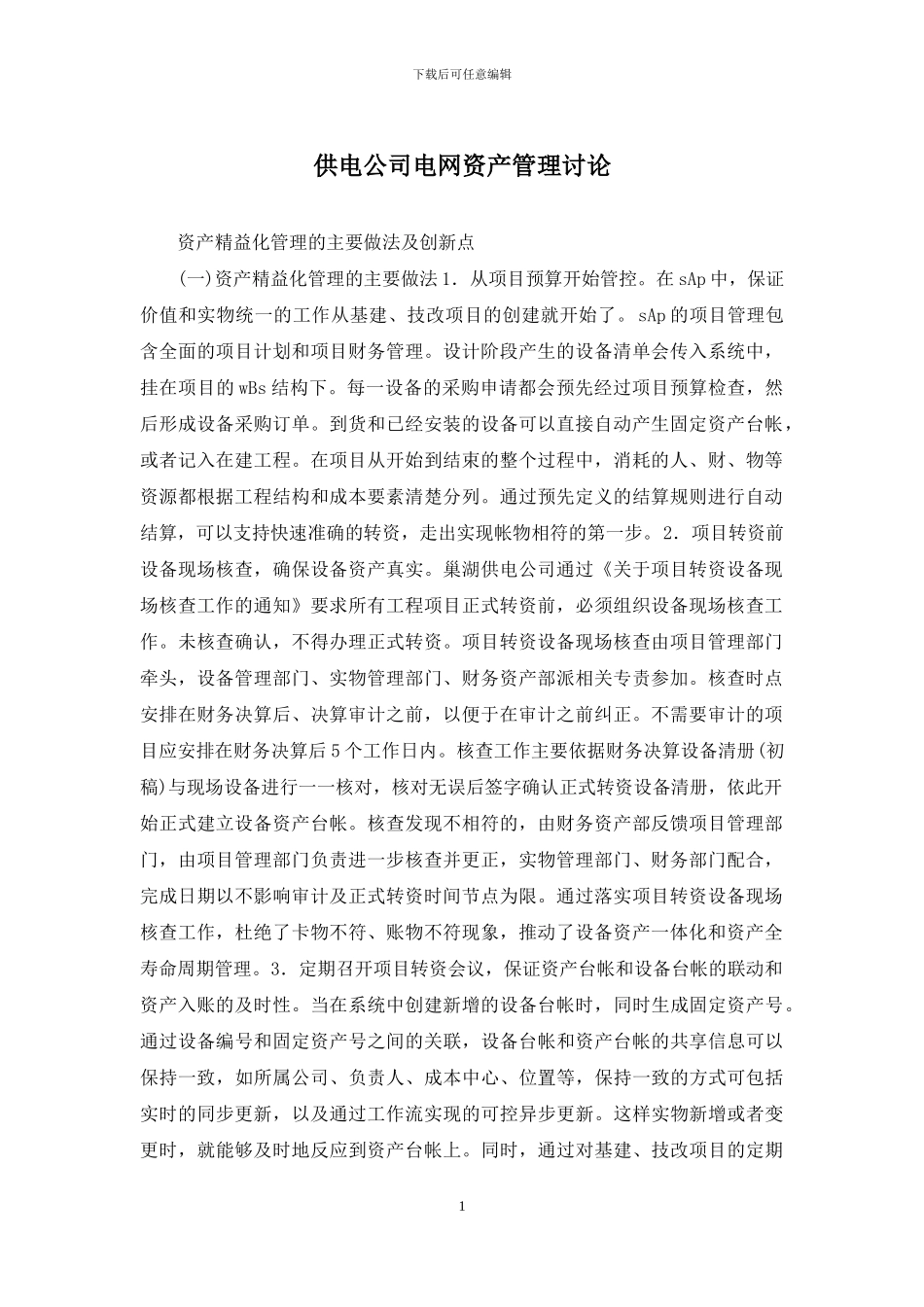

下载后可任意编辑供电公司电网资产管理讨论 资产精益化管理的主要做法及创新点 (一)资产精益化管理的主要做法 1.从项目预算开始管控
在 sAp 中,保证价值和实物统一的工作从基建、技改项目的创建就开始了
sAp 的项目管理包含全面的项目计划和项目财务管理
设计阶段产生的设备清单会传入系统中,挂在项目的 wBs 结构下
每一设备的采购申请都会预先经过项目预算检查,然后形成设备采购订单
到货和已经安装的设备可以直接自动产生固定资产台帐,或者记入在建工程
在项目从开始到结束的整个过程中,消耗的人、财、物等资源都根据工程结构和成本要素清楚分列
通过预先定义的结算规则进行自动结算,可以支持快速准确的转资,走出实现帐物相符的第一步
2.项目转资前设备现场核查,确保设备资产真实
巢湖供电公司通过《关于项目转资设备现场核查工作的通知》要求所有工程项目正式转资前,必须组织设备现场核查工作
未核查确认,不得办理正式转资
项目转资设备现场核查由项目管理部门牵头,设备管理部门、实物管理部门、财务资产部派相关专责参加
核查时点安排在财务决算后、决算审计之前,以便于在审计之前纠正
不需要审计的项目应安排在财务决算后 5 个工作日内
核查工作主要依据财务决算设备清册(初稿)与现场设备进行一一核对,核对无误后签字确认正式转资设备清册,依此开始正式建立设备资产台帐
核查发现不相符的,由财务资产部反馈项目管理部门,由项目管理部门负责进一步核查并更正,实物管理部门、财务部门配合,完成日期以不影响审计及正式转资时间节点为限
通过落实项目转资设备现场核查工作,杜绝了卡物不符、账物不符现象,推动了设备资产一体化和资产全寿命周期管理
3.定期召开项目转资会议,保证资产台帐和设备台帐的联动和资产入账的及时性
当在系统中创建新增的设备台帐时,同时生成固定资产号
通过设备编号和固定资产号之间的关联,设备台帐和资产台帐的共享信
