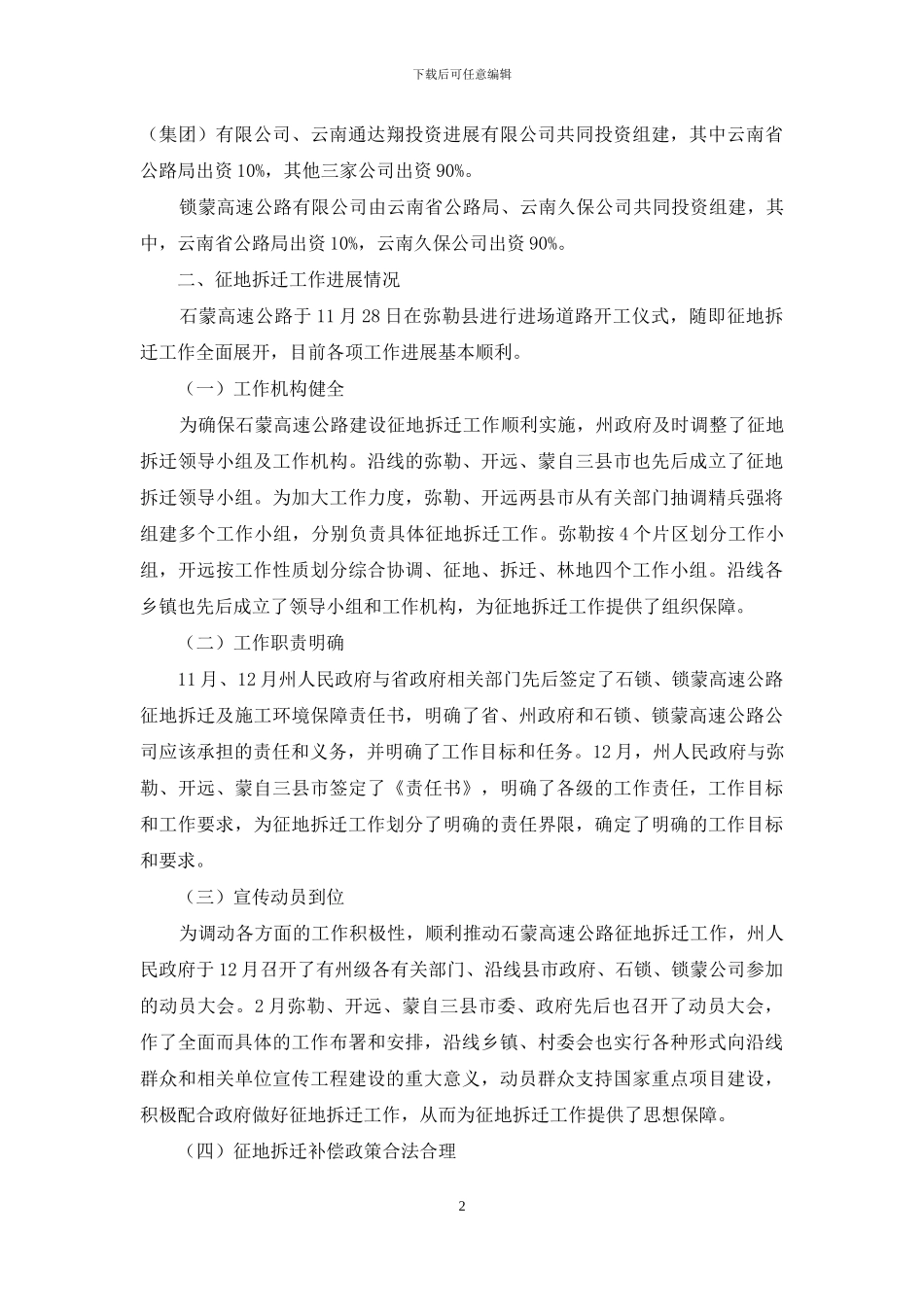

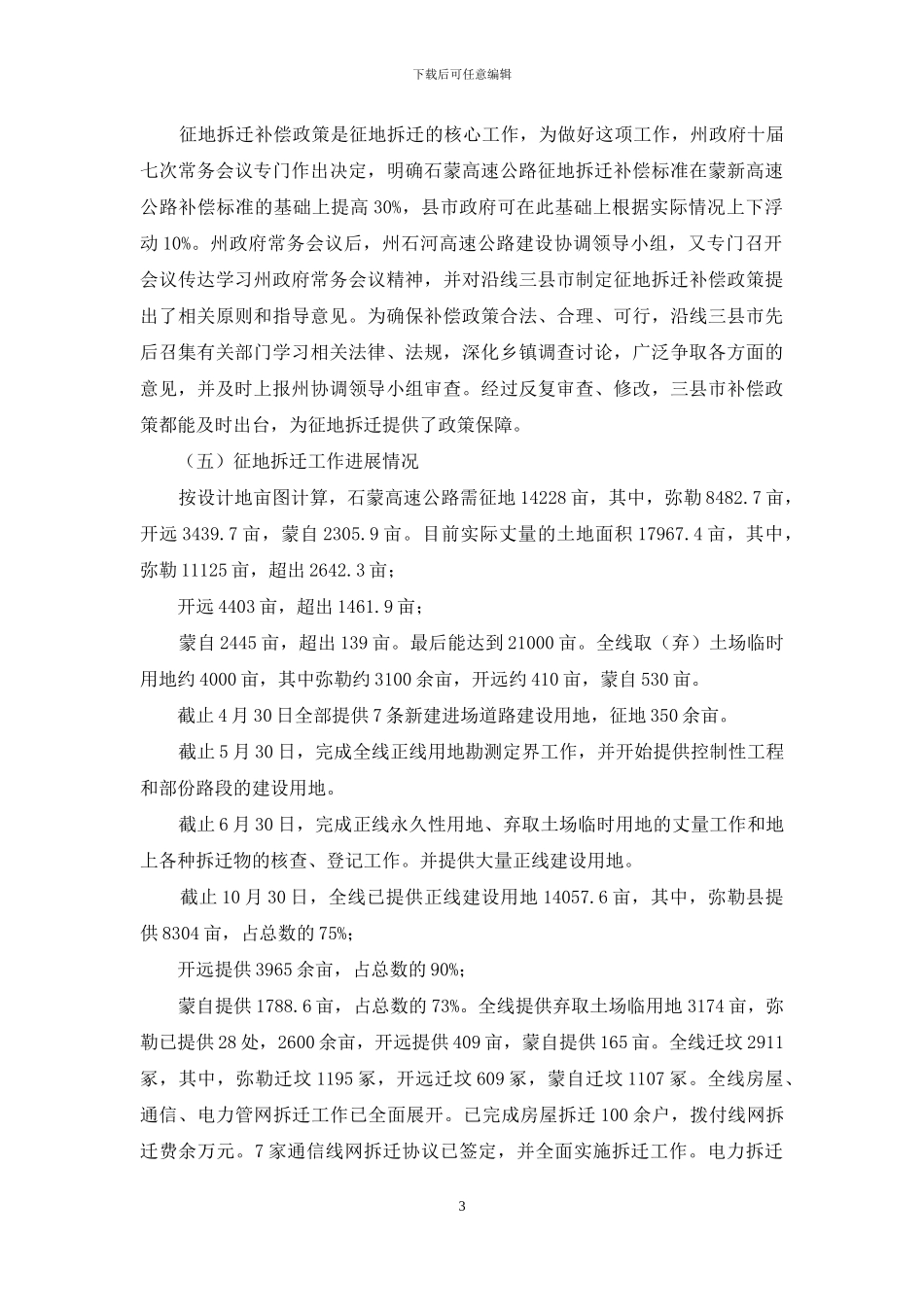

下载后可任意编辑修路征地拆迁情况汇报(精选多篇)第 1 篇第 2 篇第 3 篇第 4 篇第 5 篇更多顶部第一篇:修路征地拆迁情况汇报第二篇:征地拆迁工作情况汇报第三篇:征地拆迁工作情况汇报第四篇:上饶县征地拆迁安置工作情况汇报第五篇:全市重点工程征地拆迁大会落实情况汇报更多相关范文 第一篇:修路征地拆迁情况汇报 一、工程概况及建设模式 (一)工程概况 石林至蒙自高速公路是国道主干线(gz40)二浩特至河口公路云南境内**至河口中的一段,是连接各省区域中心城市、重要港口及对外口岸的“五纵七横”国道主干线公路系统的重要组成部份,它是我国外接越南及东南亚的主要国际大通道,也是云南省滇东南的主要经济干线,更是红河州的经济大动脉、“生命线”
石林至蒙自高速公路全长 186
5 公里,其中**市境内 26
5 公里,红河州境内 160 公里
全线采纳六车道高速公路标准建设,设计速度 100 公里/小时,路基宽度 26 米
桥涵设计汽车荷载采纳公路-ⅰ 级,其余技术指标按《公路工程技术标准》(jtgb01-)执行
石林至蒙自高速公路分两段建设,石林至锁龙寺为一段,全长 107
482 公里
其中,红河州境内 81 公里,**市境内 26
5 公里; 锁龙寺至蒙自为一段,全长 78
943 公里
工程总投资 91
5 亿元,其中,石林至锁龙寺 49
81 亿元,锁龙寺至蒙自 41
工程于 11 月 28 日开工建设,计划于 xx 年 11 月底建成通车,总工期三年
(二)建设模式 石林至蒙自高速公路,是云南省交通厅根据省政府“既积极引资建设,又全额争取国家支持”的总体要求,于在广州泛珠 9+2 经洽会上与云南久保投资有限公司、深圳九策投资有限公司签订的合资建设项目
6 月、8 月经云南省人民政府批准同意,分别组建石锁高速公路有限公司、锁蒙高速公路有限公司
石锁高速公路由
