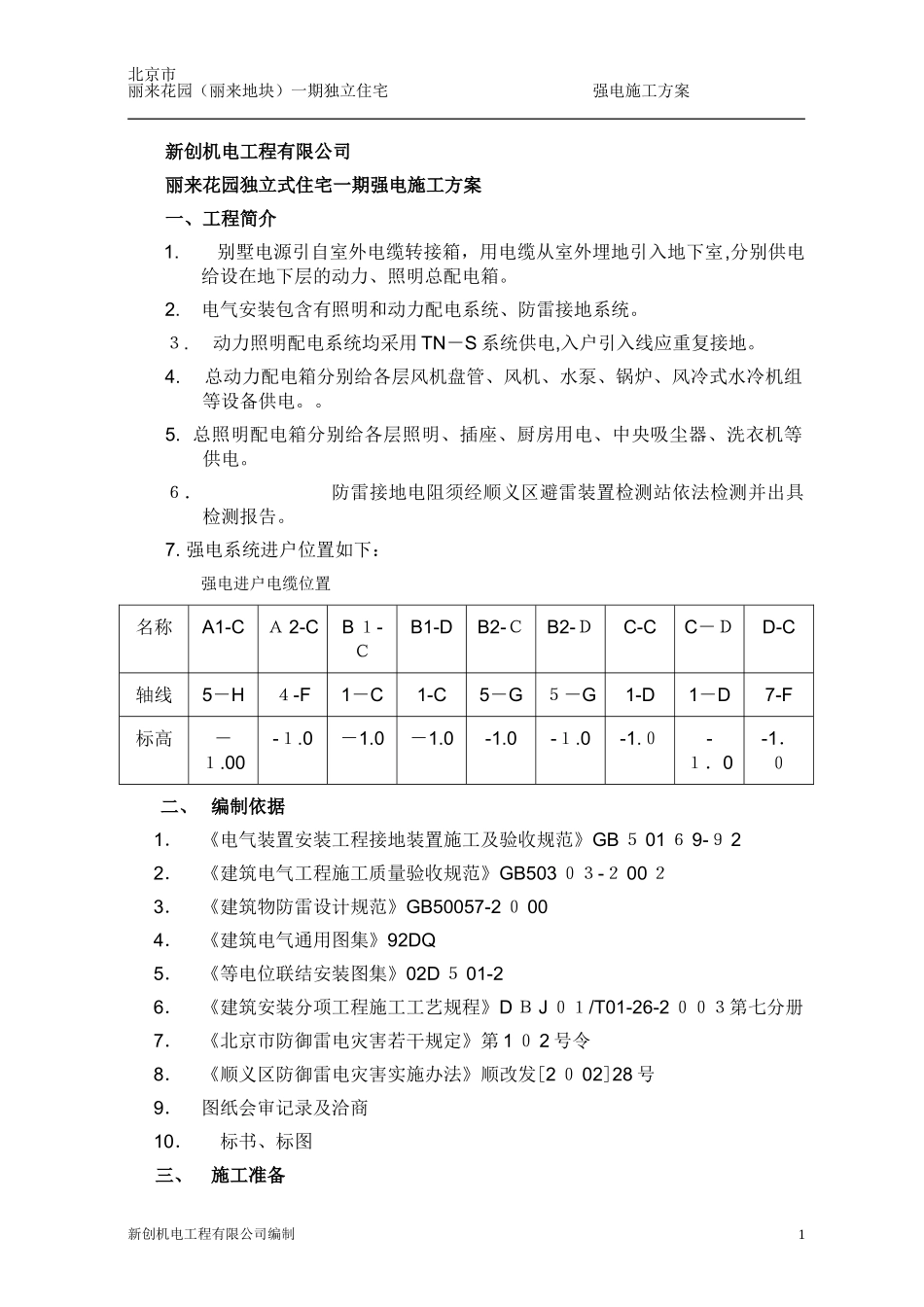

北京市丽来花园(丽来地块)一期独立住宅强电施工方案新创机电工程有限公司丽来花园独立式住宅一期强电施工方案一、工程简介1
别墅电源引自室外电缆转接箱,用电缆从室外埋地引入地下室,分别供电给设在地下层的动力、照明总配电箱
电气安装包含有照明和动力配电系统、防雷接地系统
动力照明配电系统均采用TN-S系统供电,入户引入线应重复接地
总动力配电箱分别给各层风机盘管、风机、水泵、锅炉、风冷式水冷机组等设备供电
总照明配电箱分别给各层照明、插座、厨房用电、中央吸尘器、洗衣机等供电
6.防雷接地电阻须经顺义区避雷装置检测站依法检测并出具检测报告
强电系统进户位置如下:强电进户电缆位置名称A1-CA2-CB1-CB1-DB2-CB2-DC-CC-DD-C轴线5-H4-F1-C1-C5-G5-G1-D1-D7-F标高-1

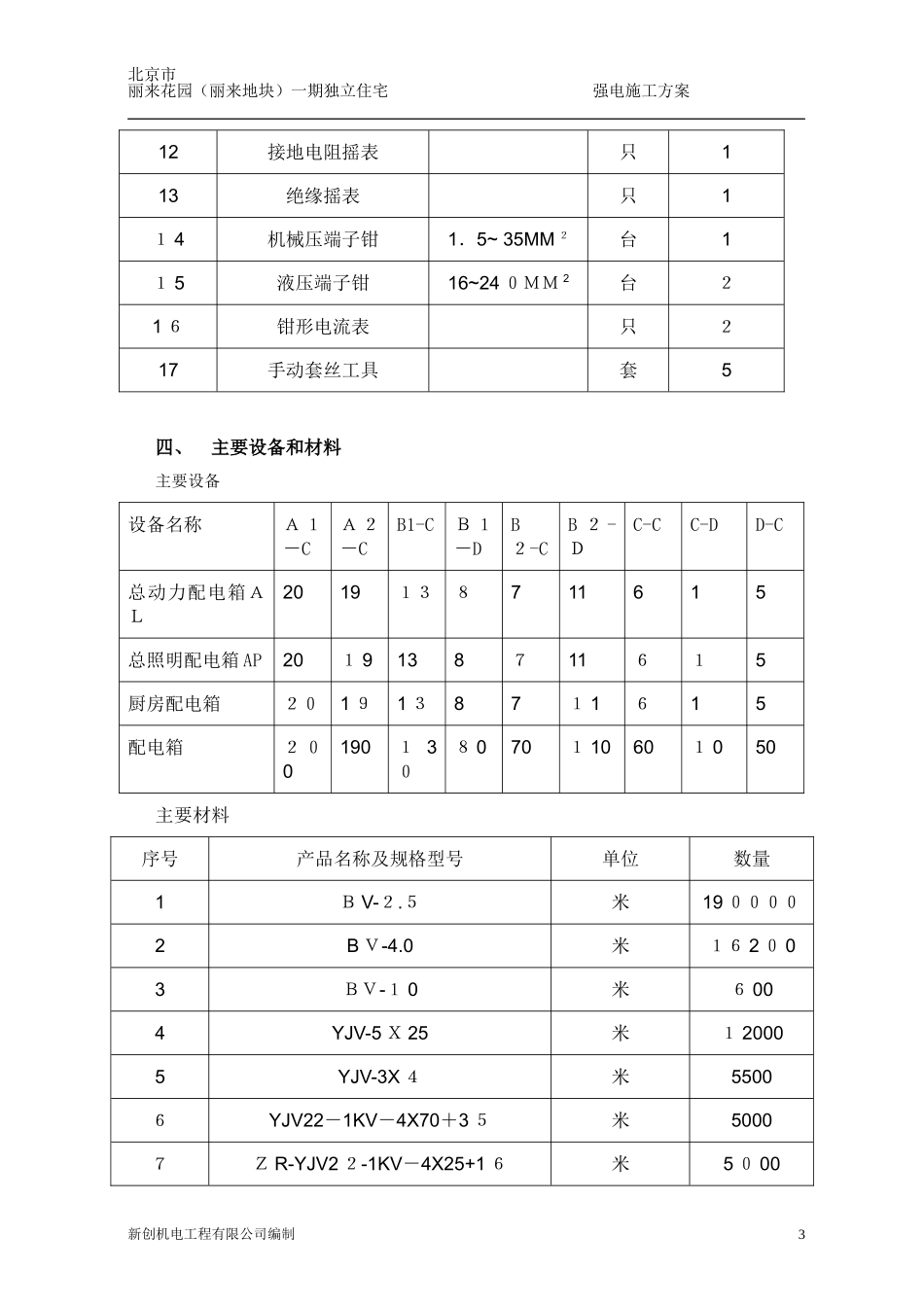

0-1.0-1.0二、编制依据1.《电气装置安装工程接地装置施工及验收规范》GB50169-922.《建筑电气工程施工质量验收规范》GB50303-20023.《建筑物防雷设计规范》GB50057-20004.《建筑电气通用图集》92DQ5.《等电位联结安装图集》02D501-26.《建筑安装分项工程施工工艺规程》DBJ01/T01-26-2003第七分册7.《北京市防御雷电灾害若干规定》第102号令8.《顺义区防御雷电灾害实施办法》顺改发[2002]28号9.图纸会审记录及洽商10.标书、标图三、施工准备新创机电工程有限公司编制1北京市丽来花园(丽来地块)一期独立住宅强电施工方案1.临时库房和加工场由于需根据现场实际情况加工零部件和暂存材料、设备,所以需申请面积约130平方米的空地,由施工队搭建临时库房和加工场
2.技术准备工作1)组织施工人员了解工地现场情况及周边环境,以便更合理地组织施工
