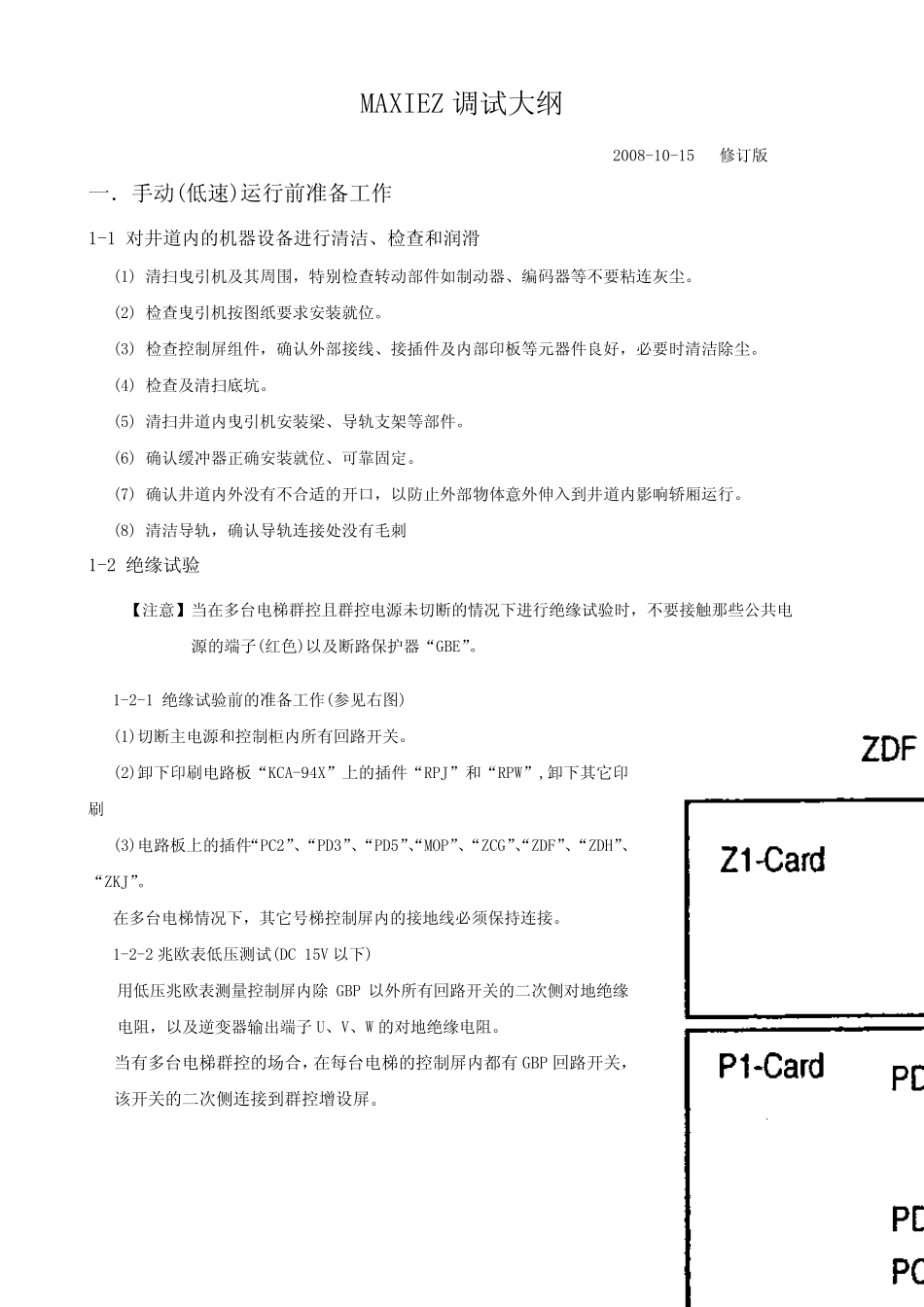

MAXIEZ 调 试 大 纲 2008-10-15 修 订 版 一 . 手 动 (低 速 )运 行 前 准 备 工 作 1-1 对 井 道 内 的 机 器 设 备 进 行 清 洁 、 检 查 和 润 滑 (1) 清 扫 曳 引 机 及 其 周 围 , 特 别 检 查 转 动 部 件 如 制 动 器 、 编 码 器 等 不 要 粘 连 灰 尘
(2) 检 查 曳 引 机 按 图 纸 要 求 安 装 就 位
(3) 检 查 控 制 屏 组 件 , 确 认 外 部 接 线 、 接 插 件 及 内 部 印 板 等 元 器 件 良 好 , 必 要 时 清 洁 除 尘
(4) 检 查 及 清 扫 底 坑
(5) 清 扫 井 道 内 曳 引 机 安 装 梁 、 导 轨 支 架 等 部 件
(6) 确 认 缓 冲 器 正 确 安 装 就 位 、 可 靠 固 定
(7) 确 认 井 道 内 外 没 有 不 合 适 的 开 口 , 以 防 止 外 部 物 体 意 外 伸 入 到 井 道 内 影 响 轿 厢 运 行
(8) 清 洁 导 轨 , 确 认 导 轨 连 接 处 没 有 毛 刺 1-2 绝 缘 试 验 1-2-1 绝 缘 试 验 前 的 准 备 工 作 (参 见 右图 ) (1)切断主电源和 控 制 柜内 所有 回路开 关
(2)卸下印 刷电路板 “KCA-94X”上的 插 件 “RPJ”和 “RPW”,卸下其 它印刷 (3)电路板 上的 插 件“PC2”、“PD3”、“PD5”、“MOP”、“ZCG”、“ZDF”、“ZDH”、 “ZKJ”
在多台电梯情况下, 其 它号梯控 制 屏 内 的 接 地线 必 须保持连 接

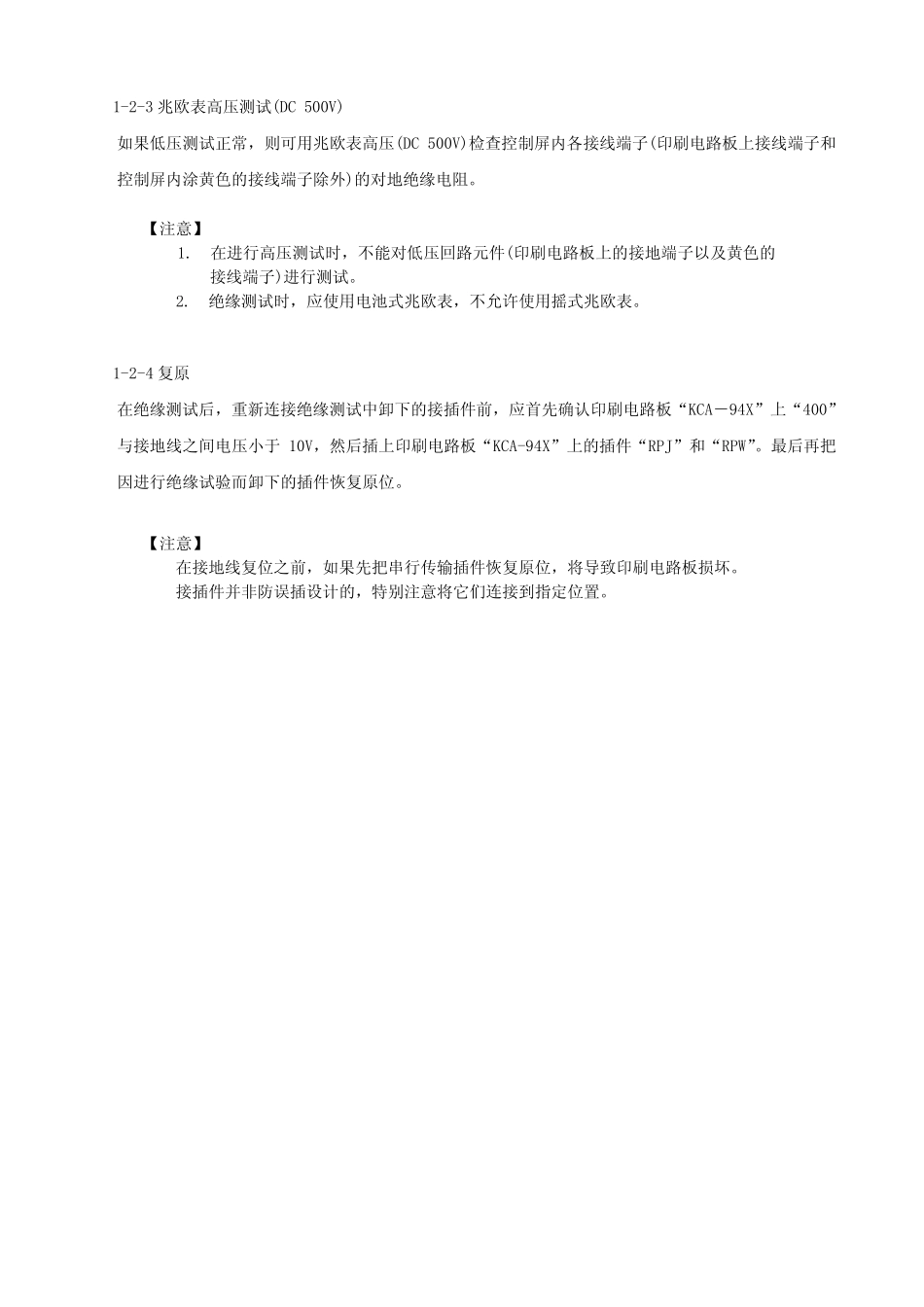

1-2-2 兆欧表低 压 测 试 (DC 15V 以 下) 用 低 压 兆欧表测 量 控 制 屏 内 除GBP 以 外 所有 回路开 关
