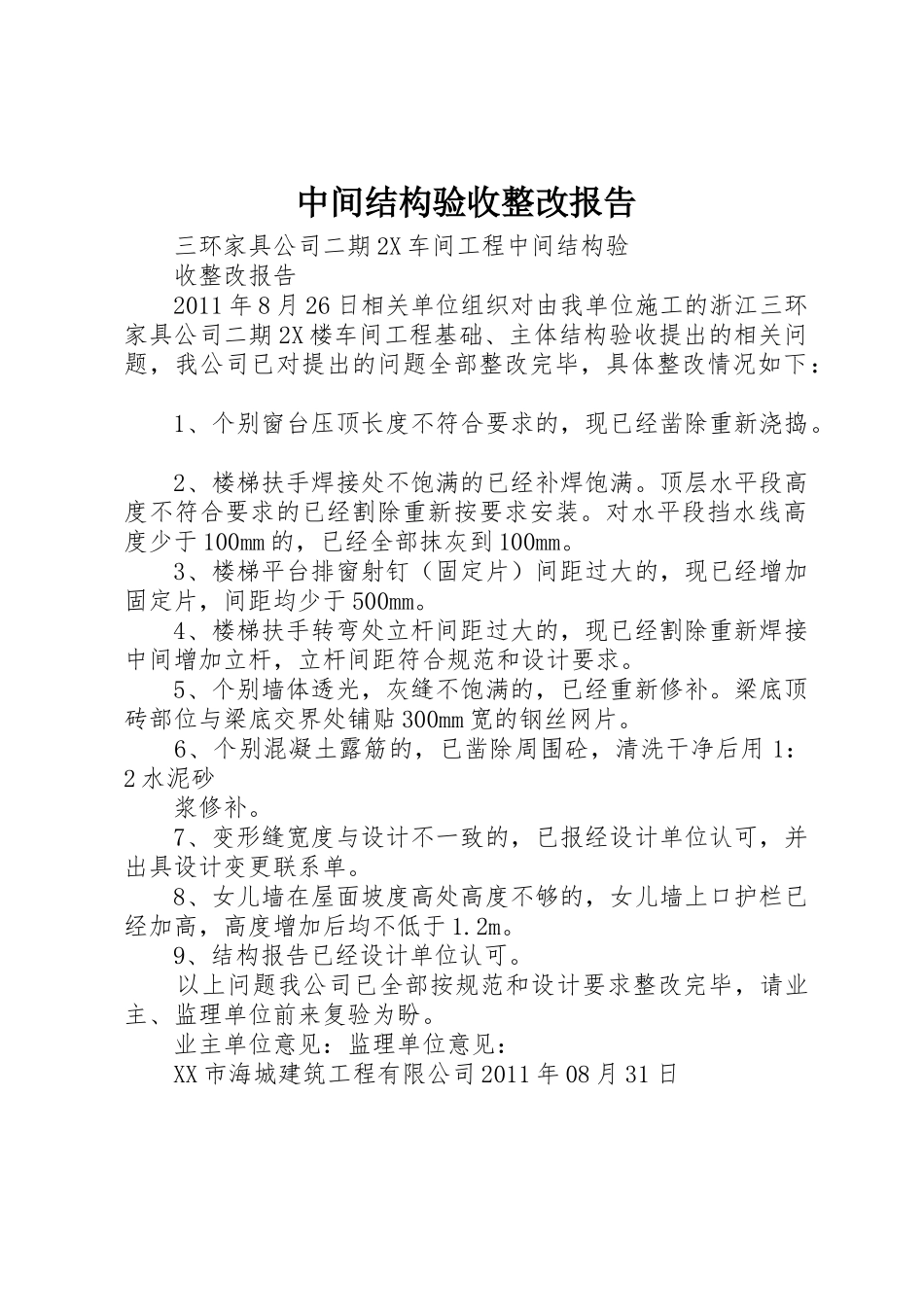

中间结构验收整改报告 三环家具公司二期 2X 车间工程中间结构验 收整改报告 2011 年 8 月 26 日相关单位组织对由我单位施工的浙江三环家具公司二期 2X 楼车间工程基础、主体结构验收提出的相关问题,我公司已对提出的问题全部整改完毕,具体整改情况如下: 1、个别窗台压顶长度不符合要求的,现已经凿除重新浇捣。 2、楼梯扶手焊接处不饱满的已经补焊饱满。顶层水平段高度不符合要求的已经割除重新按要求安装。对水平段挡水线高度少于 100mm 的,已经全部抹灰到 100mm。 3、楼梯平台排窗射钉(固定片)间距过大的,现已经增加固定片,间距均少于 500mm。 4、楼梯扶手转弯处立杆间距过大的,现已经割除重新焊接中间增加立杆,立杆间距符合规范和设计要求。 5、个别墙体透光,灰缝不饱满的,已经重新修补。梁底顶砖部位与梁底交界处铺贴 300mm 宽的钢丝网片。 6、个别混凝土露筋的,已凿除周围砼,清洗干净后用 1:2 水泥砂 浆修补。 7、变形缝宽度与设计不一致的,已报经设计单位认可,并出具设计变更联系单。 8、女儿墙在屋面坡度高处高度不够的,女儿墙上口护栏已经加高,高度增加后均不低于 1.2m。 9、结构报告已经设计单位认可。 以上问题我公司已全部按规范和设计要求整改完毕,请业主、监理单位前来复验为盼。 业主单位意见:监理单位意见: XX 市海城建筑工程有限公司 2011 年 08 月 31 日
