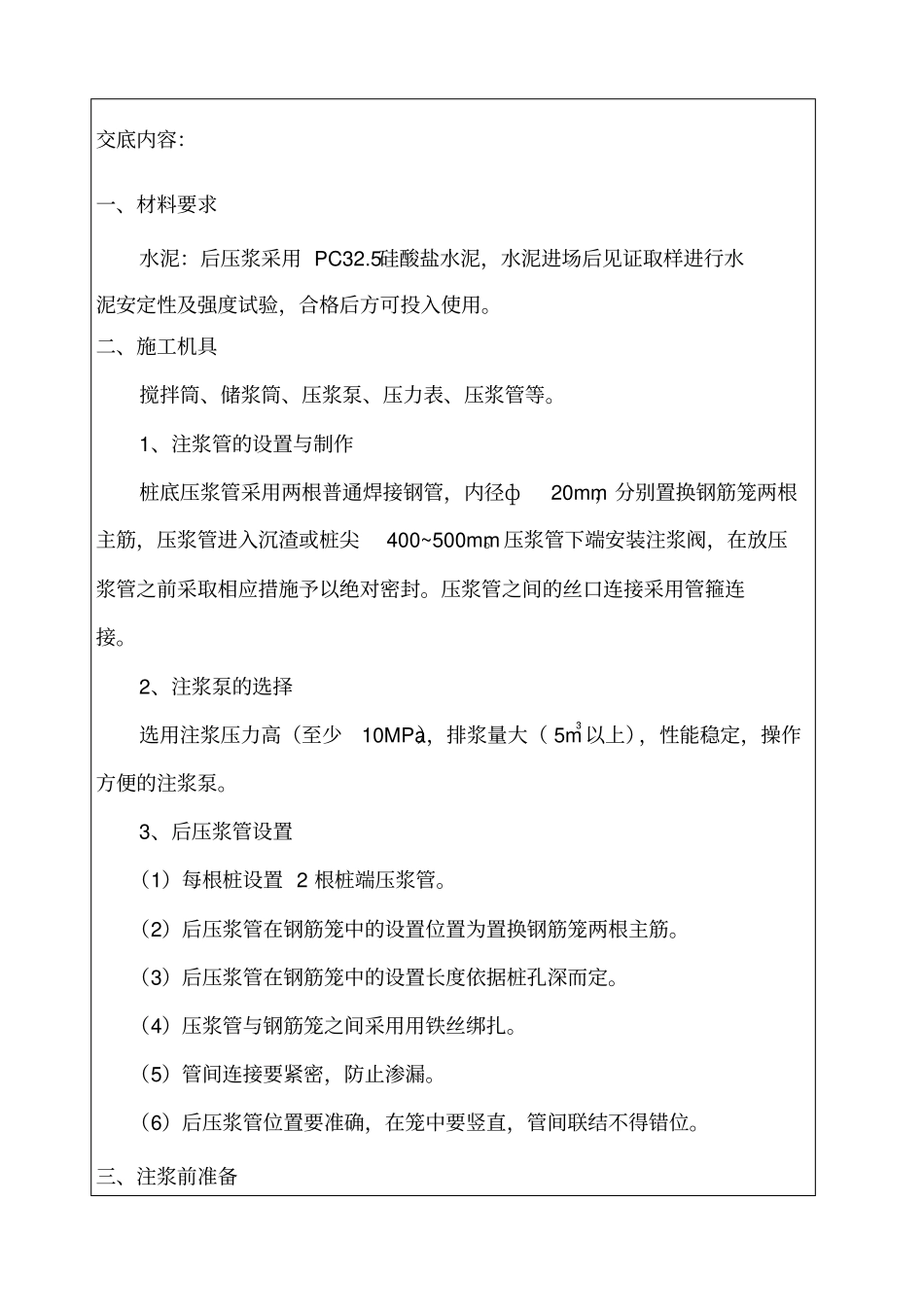

交底内容:一、材料要求水泥:后压浆采用 PC32
5硅酸盐水泥,水泥进场后见证取样进行水泥安定性及强度试验,合格后方可投入使用
二、施工机具搅拌筒、储浆筒、压浆泵、压力表、压浆管等
1、注浆管的设置与制作桩底压浆管采用两根普通焊接钢管,内径ф20mm,分别置换钢筋笼两根主筋,压浆管进入沉渣或桩尖400~500mm
压浆管下端安装注浆阀,在放压浆管之前采取相应措施予以绝对密封
压浆管之间的丝口连接采用管箍连接
2、注浆泵的选择选用注浆压力高(至少10MPa),排浆量大( 5m3 以上),性能稳定,操作方便的注浆泵
3、后压浆管设置(1)每根桩设置 2 根桩端压浆管
(2)后压浆管在钢筋笼中的设置位置为置换钢筋笼两根主筋
(3)后压浆管在钢筋笼中的设置长度依据桩孔深而定
(4)压浆管与钢筋笼之间采用用铁丝绑扎
(5)管间连接要紧密,防止渗漏
(6)后压浆管位置要准确,在笼中要竖直,管间联结不得错位

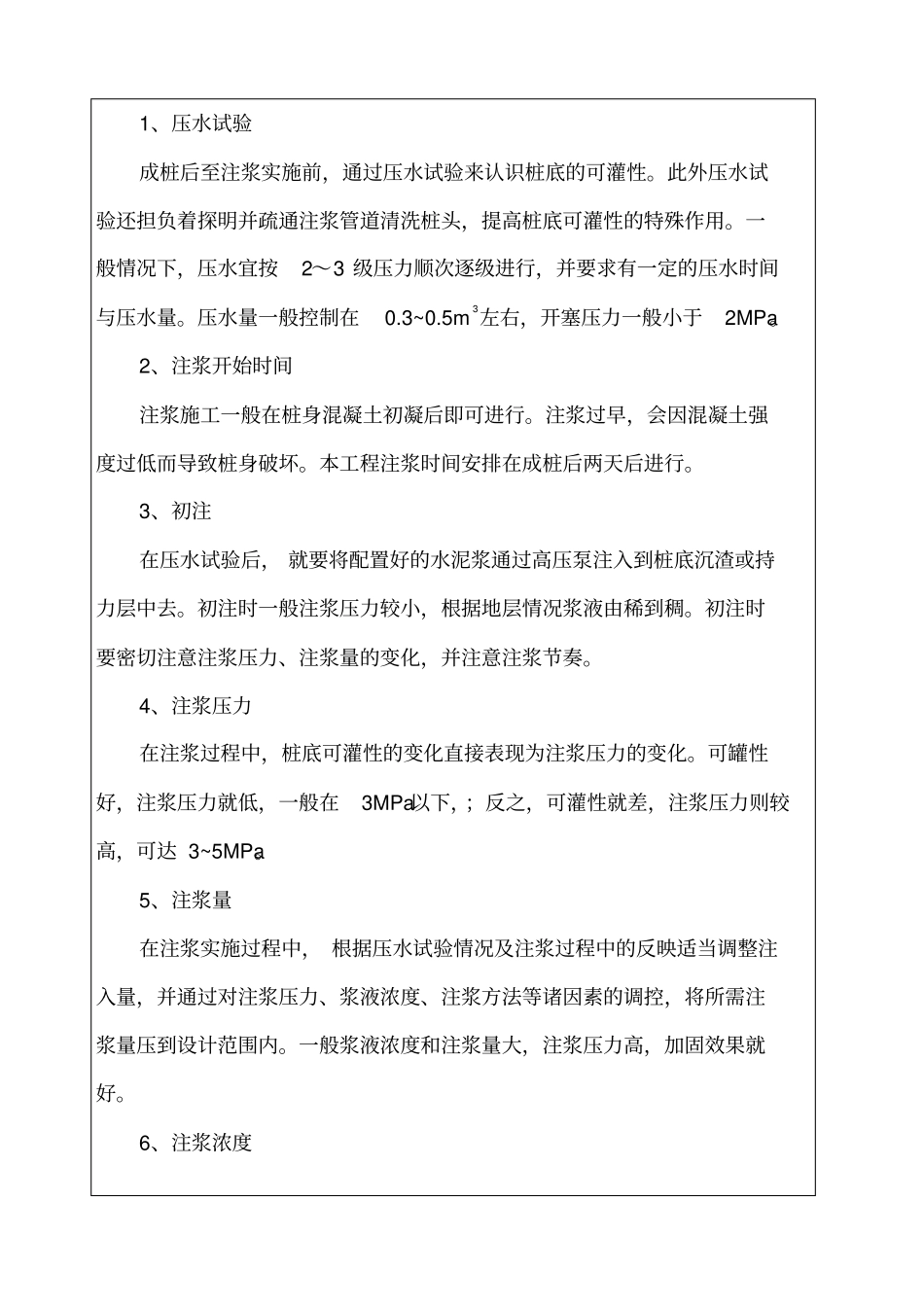

三、注浆前准备1、压水试验成桩后至注浆实施前,通过压水试验来认识桩底的可灌性
此外压水试验还担负着探明并疏通注浆管道清洗桩头,提高桩底可灌性的特殊作用
一般情况下,压水宜按2~3 级压力顺次逐级进行,并要求有一定的压水时间与压水量
压水量一般控制在0
5m3左右,开塞压力一般小于2MPa
2、注浆开始时间注浆施工一般在桩身混凝土初凝后即可进行
注浆过早,会因混凝土强度过低而导致桩身破坏
本工程注浆时间安排在成桩后两天后进行
3、初注在压水试验后, 就要将配置好的水泥浆通过高压泵注入到桩底沉渣或持力层中去
初注时一般注浆压力较小,根据地层情况浆液由稀到稠
初注时要密切注意注浆压力、注浆量的变化,并注意注浆节奏
4、注浆压力在注浆过程中,桩底可灌性的变化直接表现为注浆压力的变化
可罐性好,注浆压力就低,一般在3MPa以下,;反之,可灌性就差,注浆压力则较高,可达 3~5MPa
