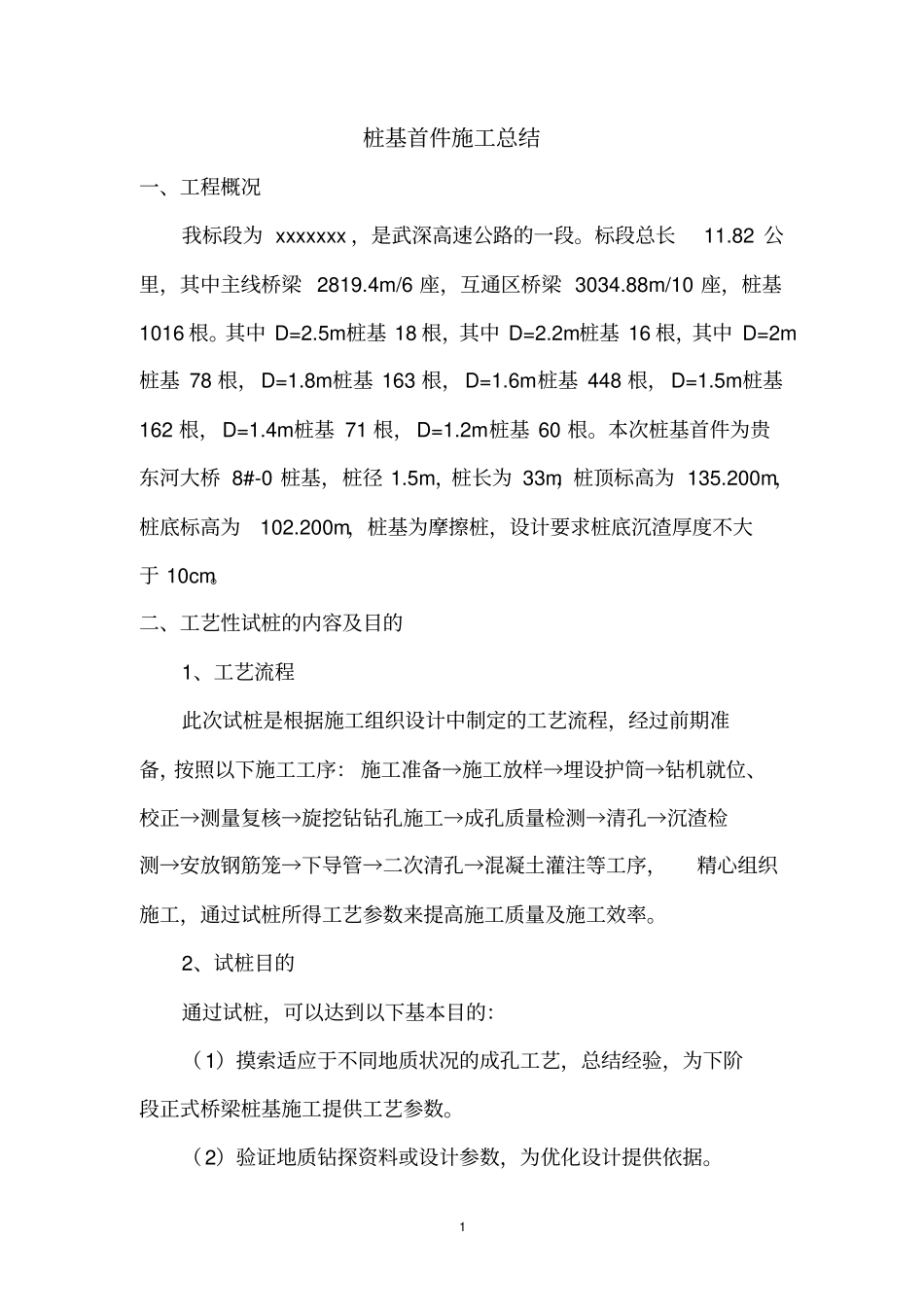

1 桩基首件施工总结一、工程概况我标段为 xxxxxxx ,是武深高速公路的一段
标段总长11
82 公里,其中主线桥梁 2819
4m/6 座,互通区桥梁 3034
88m/10 座,桩基1016 根
其中 D=2
5m桩基 18 根,其中 D=2
2m桩基 16 根,其中 D=2m桩基 78 根,D=1
8m桩基 163 根,D=1
6m桩基 448 根,D=1
5m桩基162 根,D=1
4m桩基 71 根,D=1
2m桩基 60 根
本次桩基首件为贵东河大桥 8#-0 桩基,桩径 1
5m,桩长为 33m,桩顶标高为 135
200m,桩底标高为102
200m,桩基为摩擦桩,设计要求桩底沉渣厚度不大于 10cm
二、工艺性试桩的内容及目的1、工艺流程此次试桩是根据施工组织设计中制定的工艺流程,经过前期准备,按照以下施工工序: 施工准备→施工放样→埋设护筒→钻机就位、校正→测量复核→旋挖钻钻孔施工→成孔质量检测→清孔→沉渣检测→安放钢筋笼→下导管→二次清孔→混凝土灌注等工序,精心组织施工,通过试桩所得工艺参数来提高施工质量及施工效率
2、试桩目的通过试桩,可以达到以下基本目的:(1)摸索适应于不同地质状况的成孔工艺,总结经验,为下阶段正式桥梁桩基施工提供工艺参数
(2)验证地质钻探资料或设计参数,为优化设计提供依据
2 (3)让操作工人及现场施工技术人员熟悉旋挖钻桩基施工工艺及方法
(4)树立企业良好的作风,为以后的施工做好准备,避免施工中出现不必要的问题,顺利完成仁新高速公路的建设

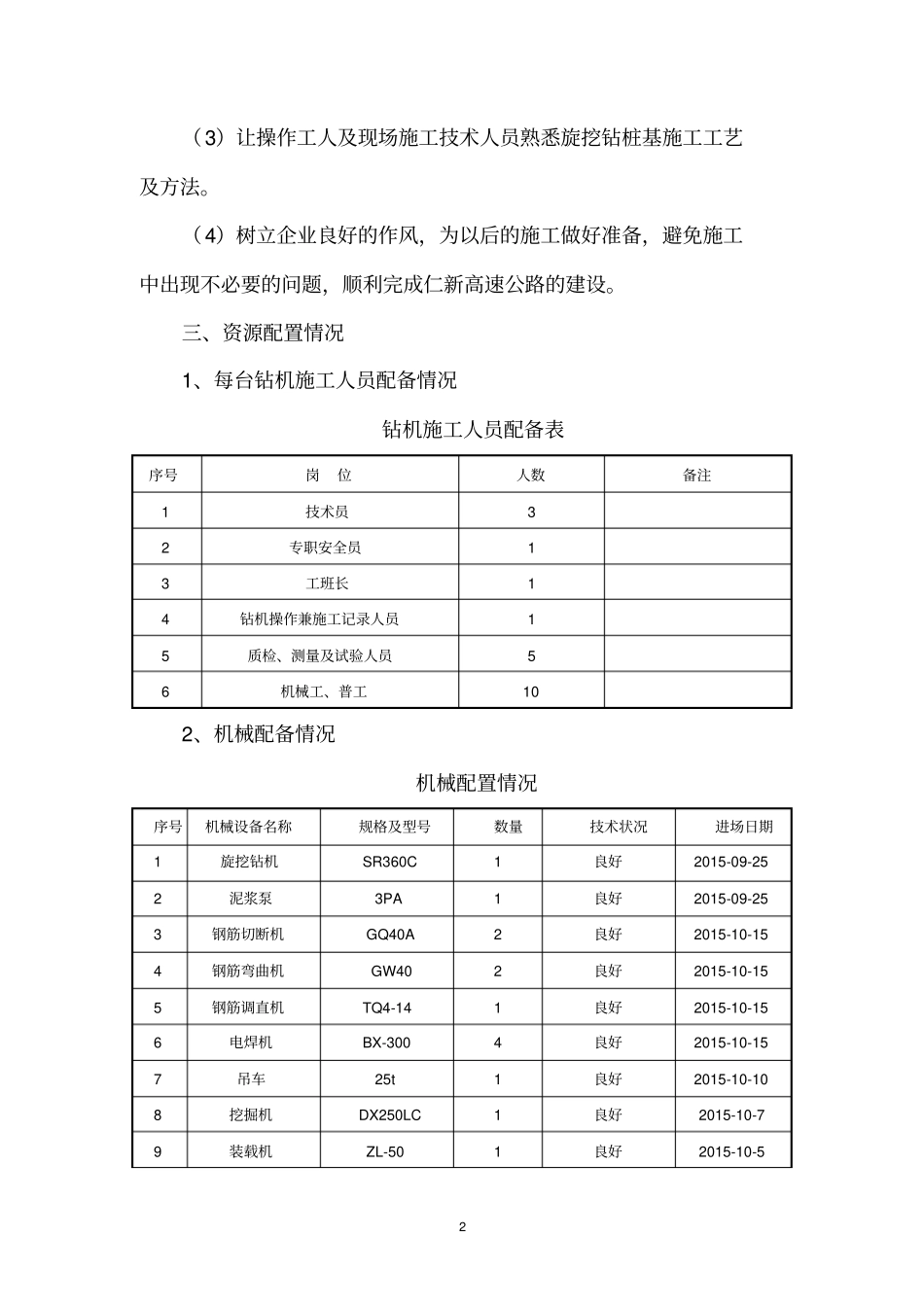

三、资源配置情况1、每台钻机施工人员配备情况钻机施工人员配备表序号岗位人数备注1 技术员3 2 专职安全员1 3 工班长1 4 钻机操作兼施工记录人员1 5 质检、测量及试验人员5 6 机械工、普工10 2、机械配备情况机械配置情况序号机械设备名称规格及型号数量技术状况进场日期1 旋挖
