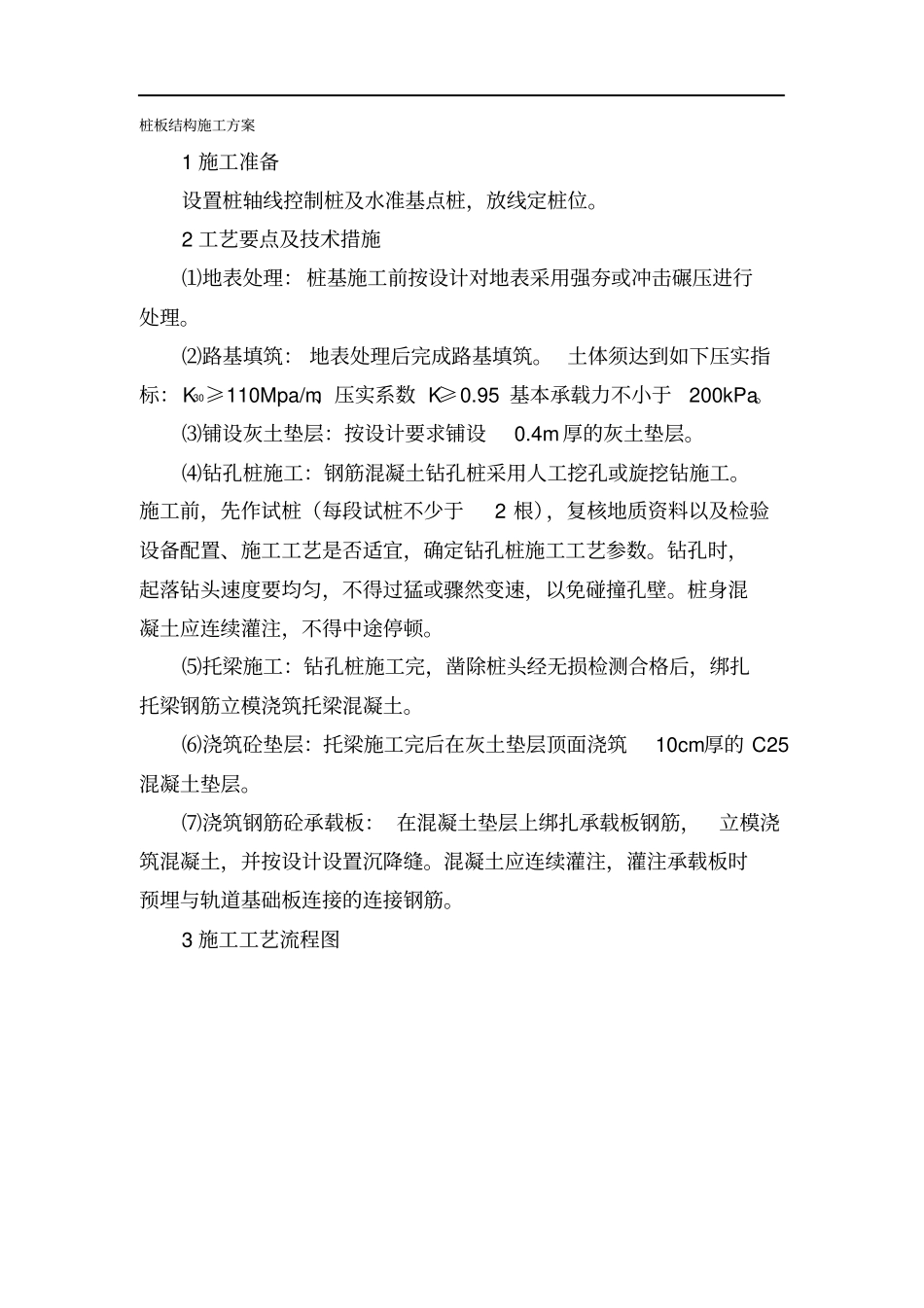

桩板结构施工方案1 施工准备设置桩轴线控制桩及水准基点桩,放线定桩位
2 工艺要点及技术措施⑴地表处理:桩基施工前按设计对地表采用强夯或冲击碾压进行处理
⑵路基填筑: 地表处理后完成路基填筑
土体须达到如下压实指标:K30≥110Mpa/m、压实系数 K≥0
95 基本承载力不小于200kPa
⑶铺设灰土垫层:按设计要求铺设0
4m 厚的灰土垫层
⑷钻孔桩施工:钢筋混凝土钻孔桩采用人工挖孔或旋挖钻施工
施工前,先作试桩(每段试桩不少于2 根),复核地质资料以及检验设备配置、施工工艺是否适宜,确定钻孔桩施工工艺参数
钻孔时,起落钻头速度要均匀,不得过猛或骤然变速,以免碰撞孔壁
桩身混凝土应连续灌注,不得中途停顿
⑸托梁施工:钻孔桩施工完,凿除桩头经无损检测合格后,绑扎托梁钢筋立模浇筑托梁混凝土
⑹浇筑砼垫层:托梁施工完后在灰土垫层顶面浇筑10cm厚的 C25混凝土垫层
⑺浇筑钢筋砼承载板: 在混凝土垫层上绑扎承载板钢筋,立模浇筑混凝土,并按设计设置沉降缝
混凝土应连续灌注,灌注承载板时预埋与轨道基础板连接的连接钢筋
3 施工工艺流程图4 质量控制及检验4
1 质量控制⑴桩体埋入承台板的长度及桩顶主筋锚入桩帽板的长度应符合设计要求
⑵绑扎桩板钢筋前应该核实每根桩体埋入桩板的长度
⑶混凝土施工过程中应有试验人员现场做混凝土试件,并检查其坍落度

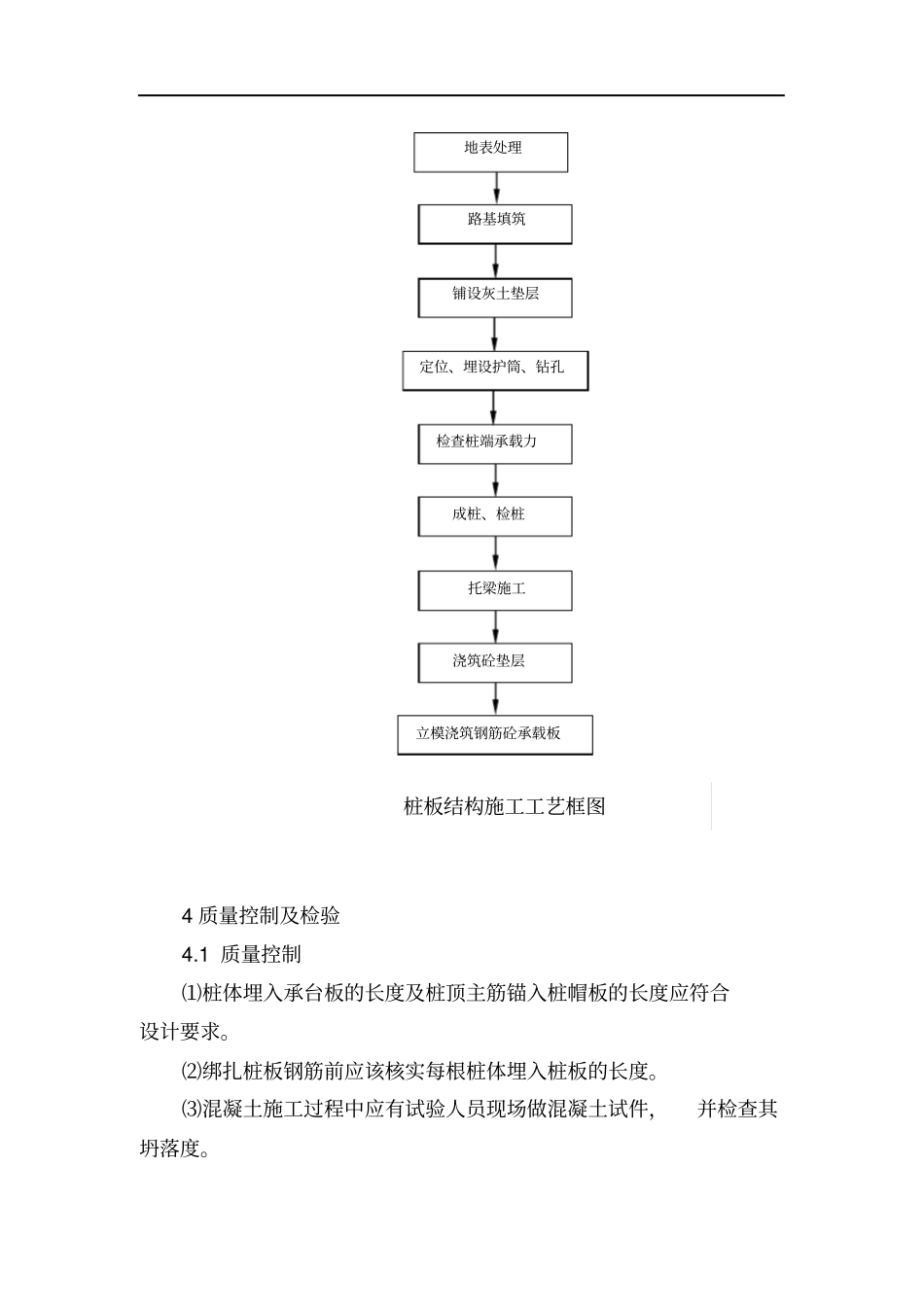

桩板结构施工工艺框图地表处理路基填筑铺设灰土垫层定位、埋设护筒、钻孔检查桩端承载力成桩、检桩托梁施工浇筑砼垫层立模浇筑钢筋砼承载板4

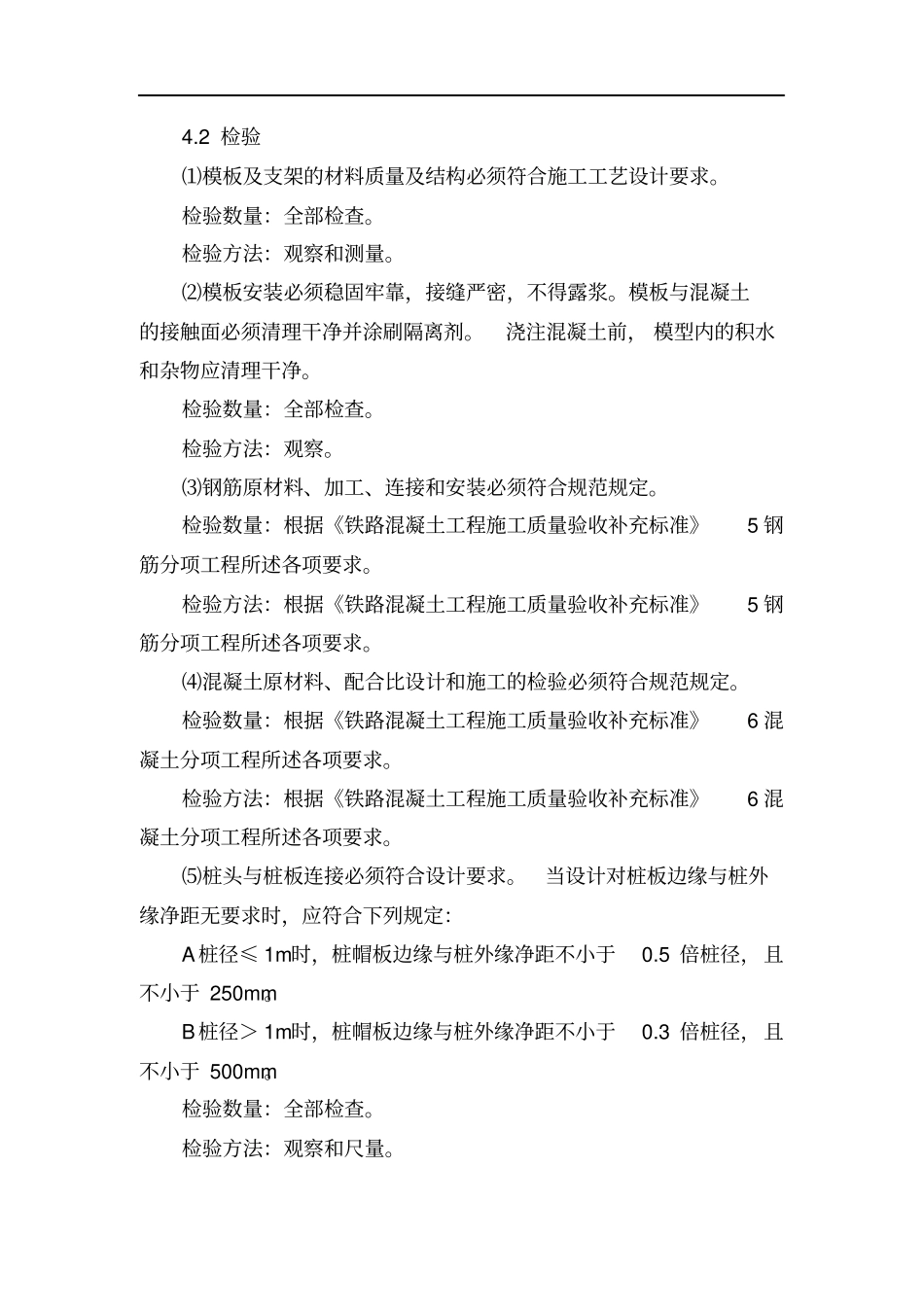

2 检验⑴模板及支架的材料质量及结构必须符合施工工艺设计要求
检验数量:全部检查
检验方法:观察和测量
⑵模板安装必须稳固牢靠,接缝严密,不得露浆
模板与混凝土的接触面必须清理干净并涂刷隔离剂
浇注混凝土前, 模型内的积水和杂物应清理干净
检验数量:全部检查
检验方法:观察
⑶钢筋原材料、加工、连接和安装必
