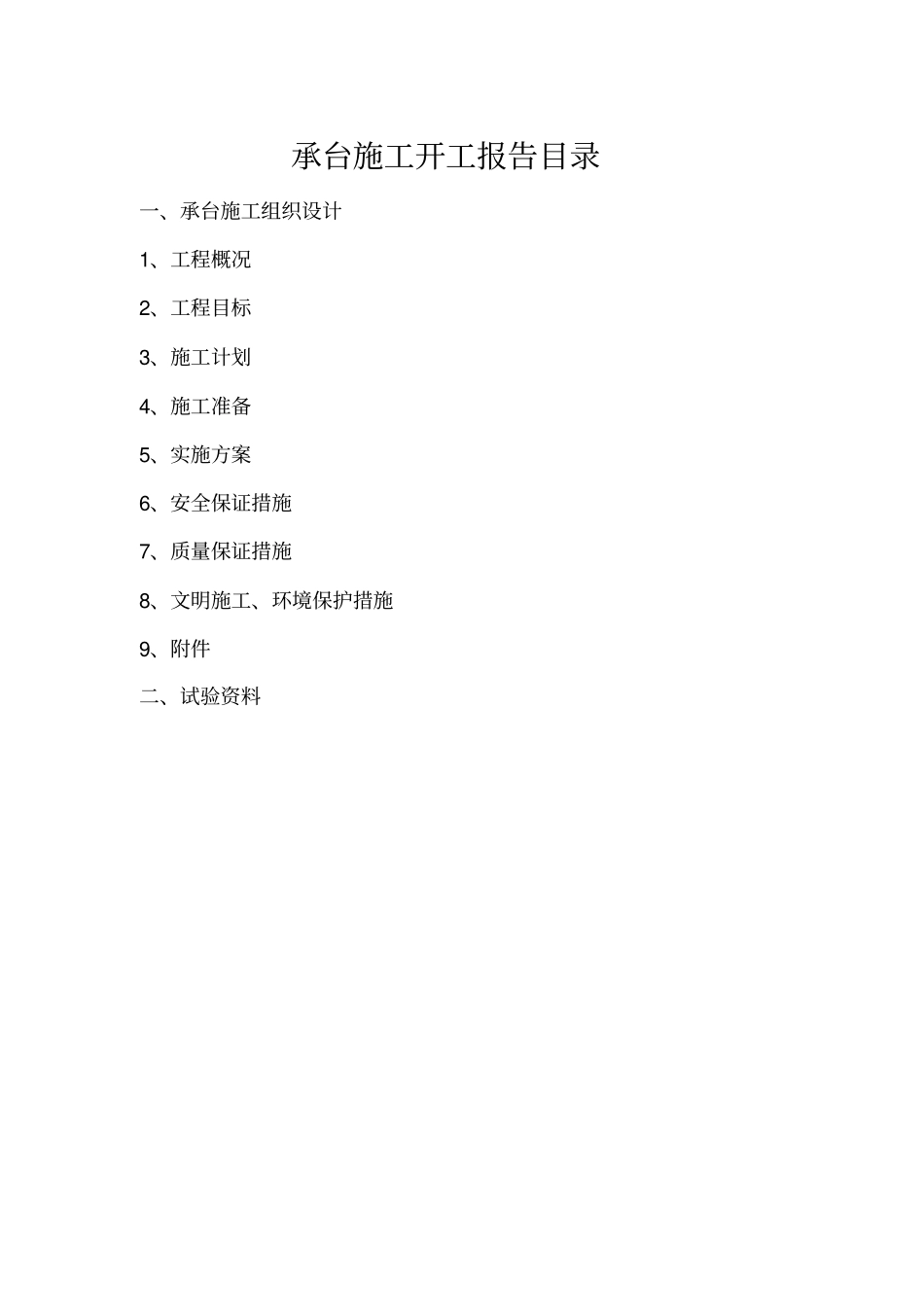

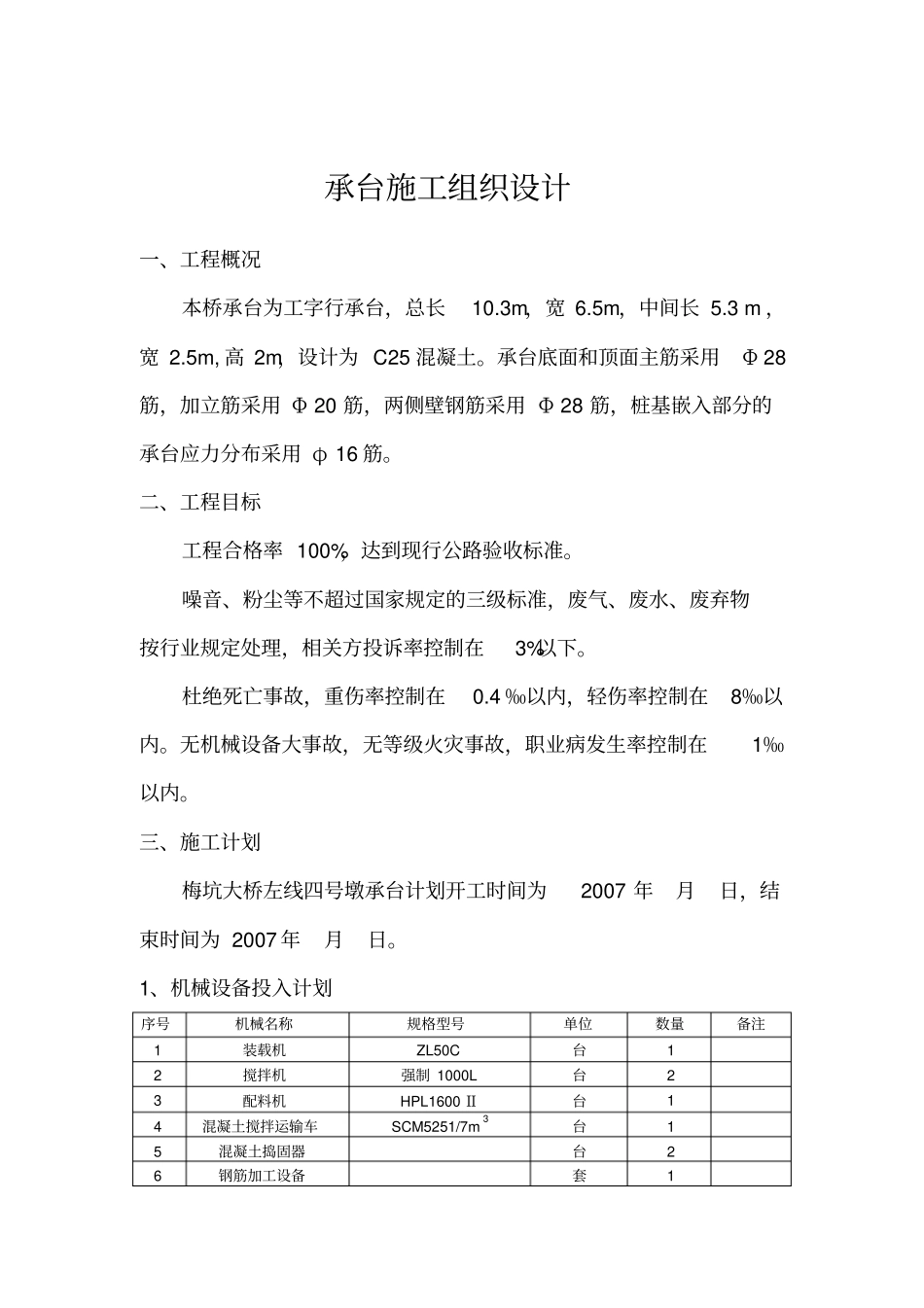

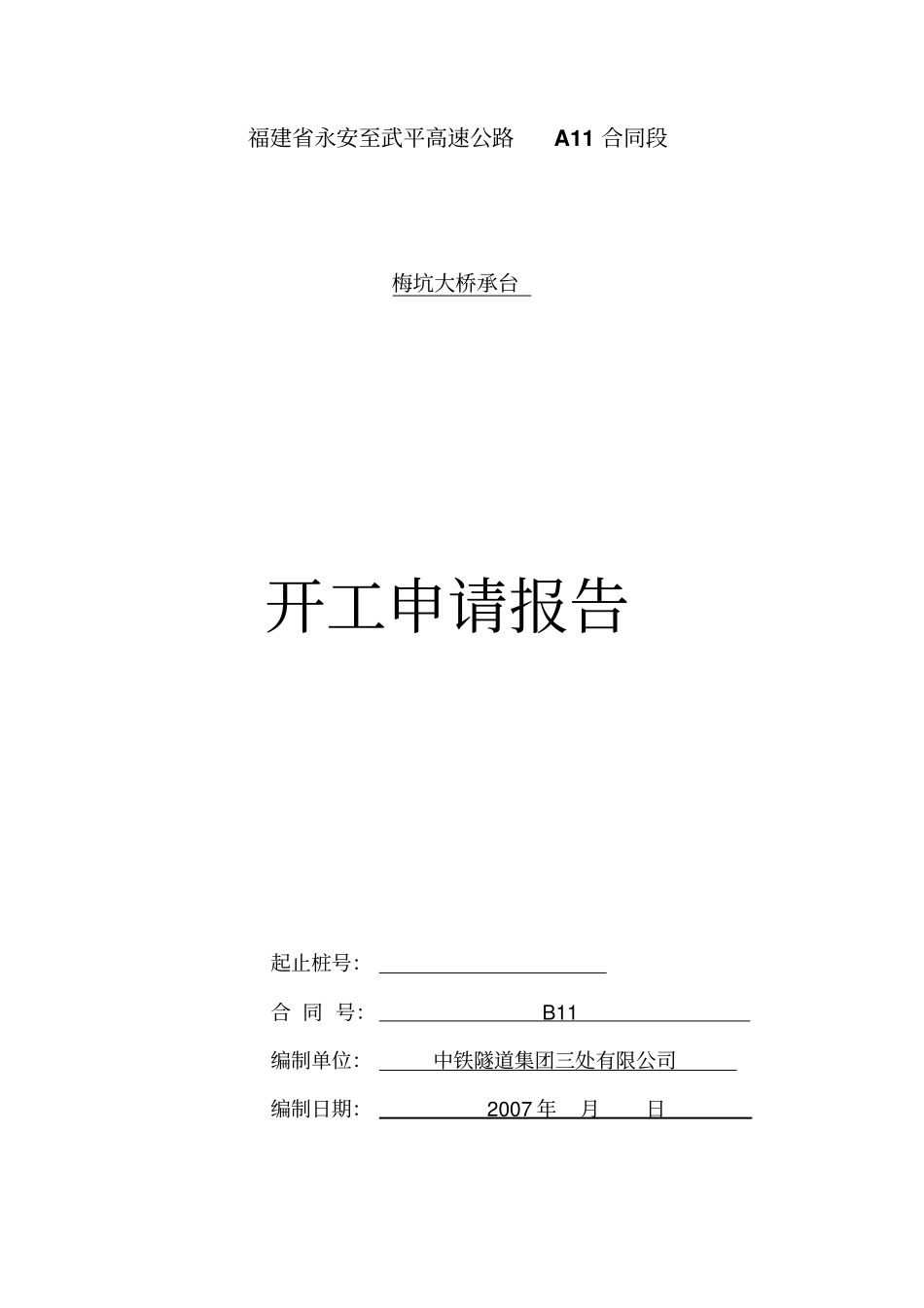

福建省永安至武平高速公路A11 合同段梅坑大桥承台开工申请报告起止桩号:合 同 号:B11 编制单位:中铁隧道集团三处有限公司编制日期:2007 年月日承台施工开工报告目录一、承台施工组织设计1、工程概况2、工程目标3、施工计划4、施工准备5、实施方案6、安全保证措施7、质量保证措施8、文明施工、环境保护措施9、附件二、试验资料承台施工组织设计一、工程概况本桥承台为工字行承台,总长10
3m,宽 6
5m,中间长 5
3 m ,宽 2
5m, 高 2m,设计为 C25 混凝土
承台底面和顶面主筋采用Φ 28筋,加立筋采用 Φ 20 筋,两侧壁钢筋采用 Φ 28 筋,桩基嵌入部分的承台应力分布采用 φ 16 筋
二、工程目标工程合格率 100%,达到现行公路验收标准
噪音、粉尘等不超过国家规定的三级标准,废气、废水、废弃物按行业规定处理,相关方投诉率控制在3%以下
杜绝死亡事故,重伤率控制在0
4 ‰以内,轻伤率控制在8‰以内
无机械设备大事故,无等级火灾事故,职业病发生率控制在1‰以内
三、施工计划梅坑大桥左线四号墩承台计划开工时间为2007 年月日,结束时间为 2007 年月日
1、机械设备投入计划序号机械名称规格型号单位数量备注1装载机ZL50C 台1 2搅拌机强制 1000L 台2 3配料机HPL1600 Ⅱ台1 4混凝土搅拌运输车SCM5251/7m3台1 5混凝土捣固器台2 6 钢筋加工设备套1 7 起重机台1 2、劳动力配置计划序号项目人数备注1 混凝土拌合2 2 混凝土运输2 3 混凝土浇筑5 4 电工、修理工2 5 钢筋制作安装6 合计17 3、主要材料计划序号材料名称规格单位数量备注1 水泥P
5 t 71 2 砂中砂m371 3 石5~31
5 m3156 4 钢筋Φ 28 kg 5802
5 5 钢筋Φ 20 kg 2931
1 6 钢筋φ 1
