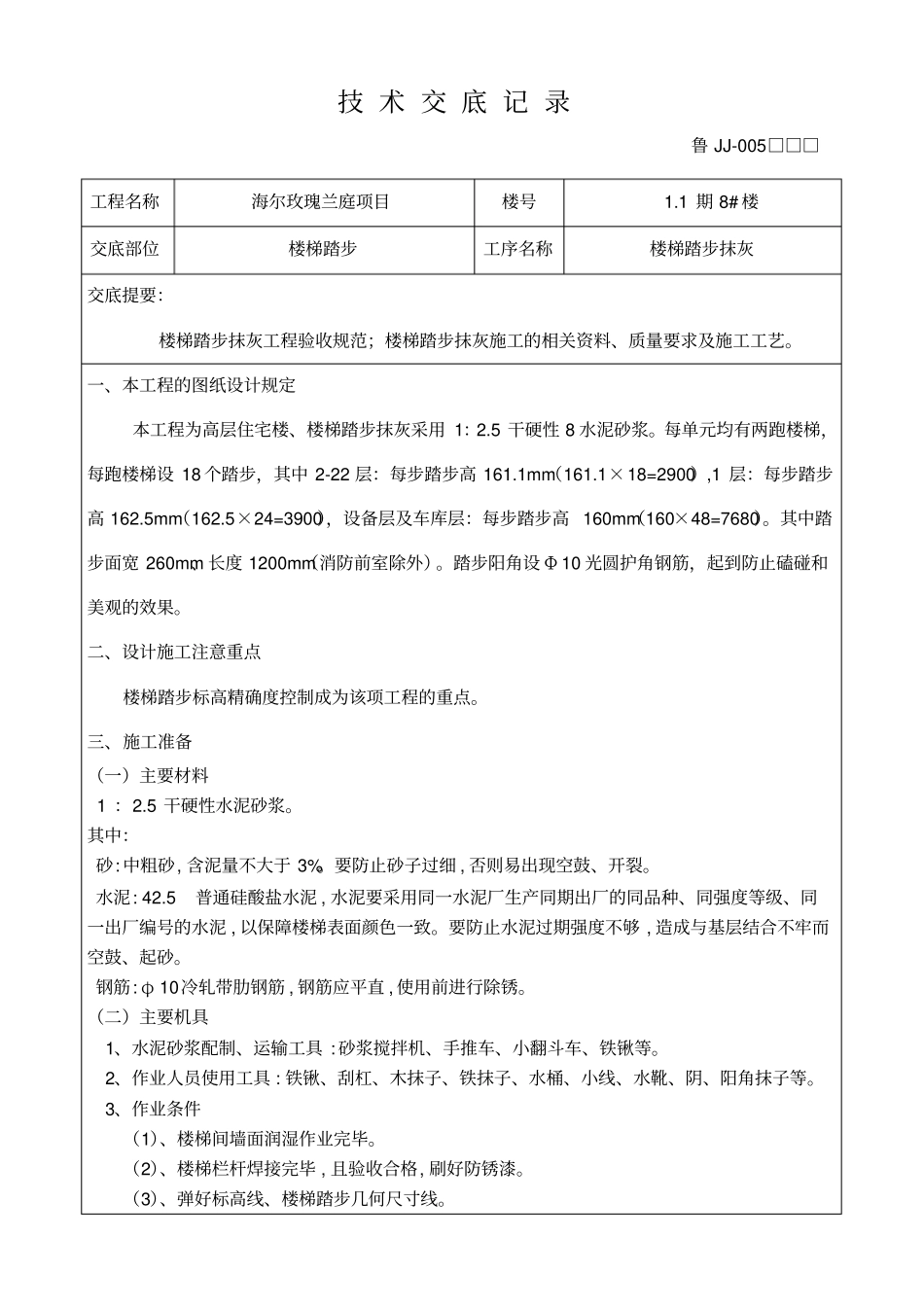

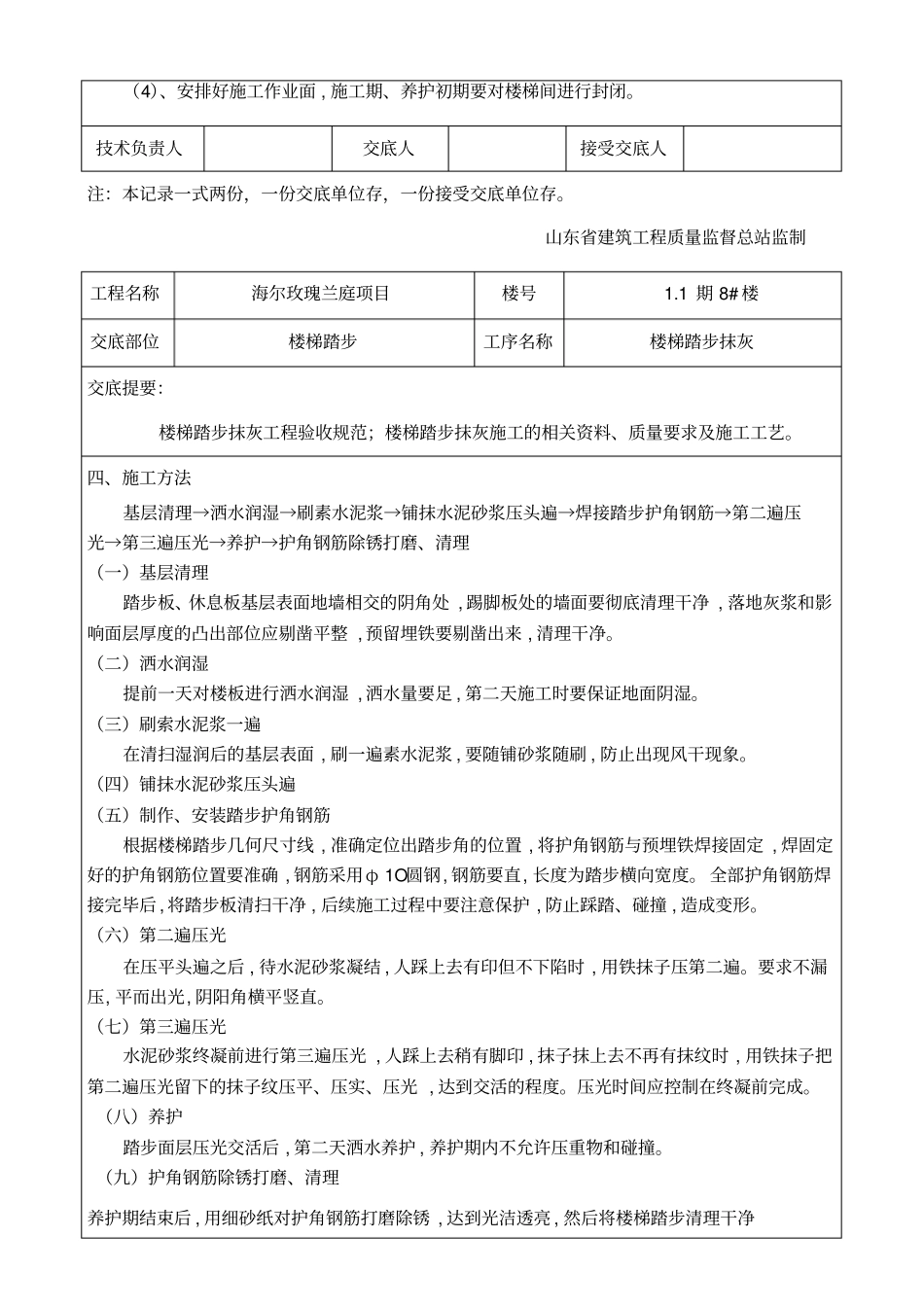

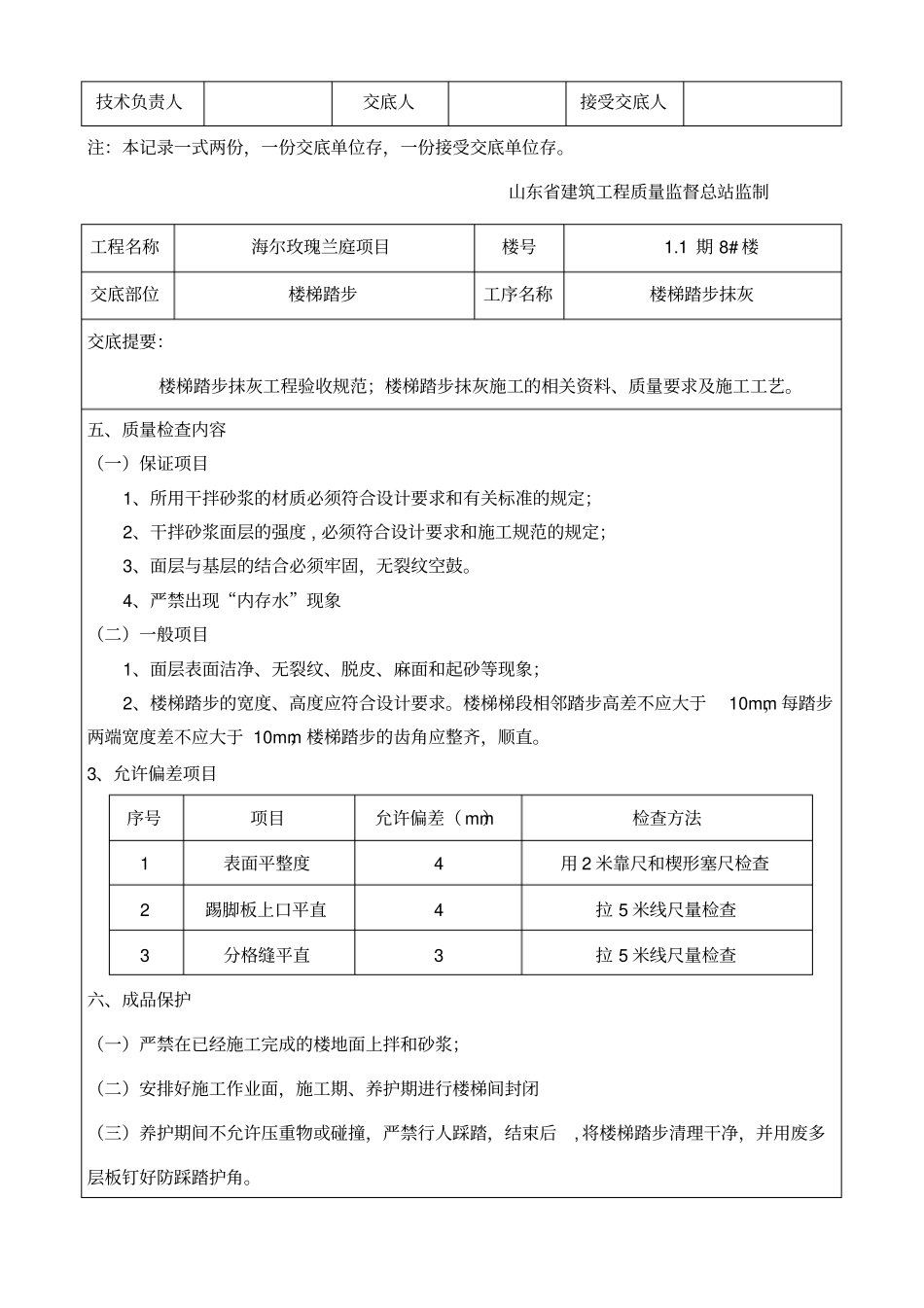

技 术 交 底 记 录鲁 JJ-005□□□工程名称海尔玫瑰兰庭项目楼号1.1 期 8# 楼交底部位楼梯踏步工序名称楼梯踏步抹灰交底提要:楼梯踏步抹灰工程验收规范;楼梯踏步抹灰施工的相关资料、质量要求及施工工艺。一、本工程的图纸设计规定本工程为高层住宅楼、楼梯踏步抹灰采用 1:2.5 干硬性 8 水泥砂浆。每单元均有两跑楼梯,每跑楼梯设 18 个踏步,其中 2-22 层:每步踏步高 161.1mm(161.1×18=2900),1 层:每步踏步高 162.5mm(162.5×24=3900),设备层及车库层:每步踏步高 160mm(160×48=7680)。其中踏步面宽 260mm、长度 1200mm(消防前室除外)。踏步阳角设 Φ 10 光圆护角钢筋,起到防止磕碰和美观的效果。二、设计施工注意重点楼梯踏步标高精确度控制成为该项工程的重点。三、施工准备(一)主要材料 1 :2.5 干硬性水泥砂浆。其中:砂: 中粗砂, 含泥量不大于 3%。要防止砂子过细 , 否则易出现空鼓、开裂。水泥: 42.5普通硅酸盐水泥 , 水泥要采用同一水泥厂生产同期出厂的同品种、同强度等级、同一出厂编号的水泥 , 以保障楼梯表面颜色一致。要防止水泥过期强度不够 , 造成与基层结合不牢而空鼓、起砂。钢筋: φ 10冷轧带肋钢筋 , 钢筋应平直 , 使用前进行除锈。(二)主要机具1、水泥砂浆配制、运输工具 : 砂浆搅拌机、手推车、小翻斗车、铁锹等。2、作业人员使用工具 : 铁锹、刮杠、木抹子、铁抹子、水桶、小线、水靴、阴、阳角抹子等。3、作业条件(1)、楼梯间墙面润湿作业完毕。(2)、楼梯栏杆焊接完毕 , 且验收合格, 刷好防锈漆。(3)、弹好标高线、楼梯踏步几何尺寸线。注:本记录一式两份,一份交底单位存,一份接受交底单位存。山东省建筑工程质量监督总站监制(4)、安排好施工作业面 , 施工期、养护初期要对楼梯间进行封闭。技术负责人交底人接受交底人工程名称海尔玫瑰兰庭项目楼号1.1 期 8# 楼交底部位楼梯踏步工序名称楼梯踏步抹灰交底提要:楼梯踏步抹灰工程验收规范;楼梯踏步抹灰施工的相关资料、质量要求及施工工艺。四、施工方法基层清理→洒水润湿→刷素水泥浆→铺抹水泥砂浆压头遍→焊接踏步护角钢筋→第二遍压光→第三遍压光→养护→护角钢筋除锈打磨、清理(一)基层清理踏步板、休息板基层表面地墙相交的阴角处 , 踢脚板处的墙面要彻底清理干净 , 落地灰浆和影响面层厚度的凸出部位应剔凿平整 , 预留埋铁要剔凿出来 , 清理干净。(二)洒...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

楼梯踏步抹灰工程技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
