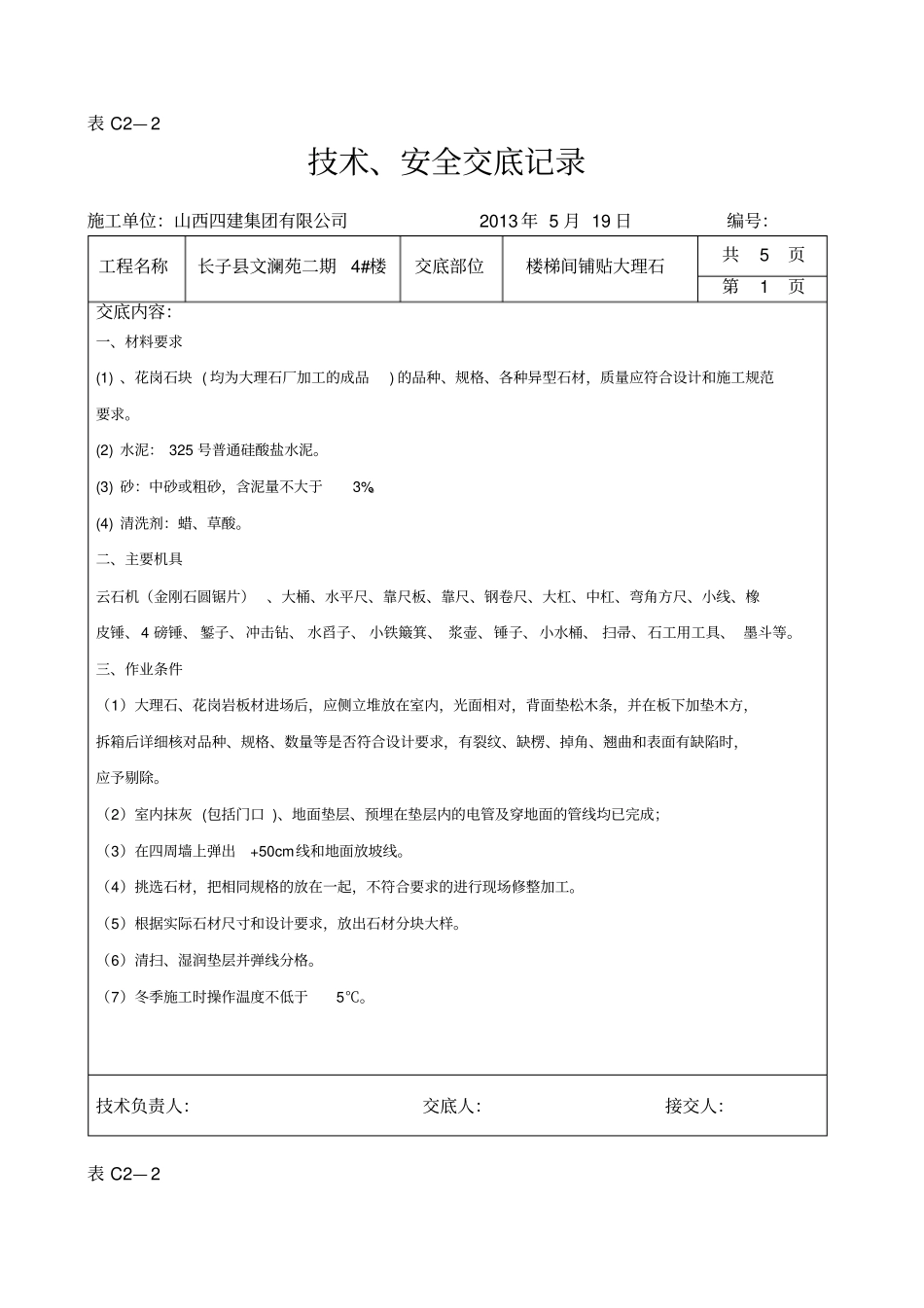

表 C2— 2 技术、安全交底记录施工单位:山西四建集团有限公司2013 年 5 月 19 日编号:工程名称长子县文澜苑二期4#楼交底部位楼梯间铺贴大理石共5 页第1 页交底内容:一、材料要求(1) 、花岗石块 ( 均为大理石厂加工的成品) 的品种、规格、各种异型石材,质量应符合设计和施工规范要求
(2) 水泥: 325 号普通硅酸盐水泥
(3) 砂:中砂或粗砂,含泥量不大于3%
(4) 清洗剂:蜡、草酸
二、主要机具云石机(金刚石圆锯片) 、大桶、水平尺、靠尺板、靠尺、钢卷尺、大杠、中杠、弯角方尺、小线、橡皮锤、4 磅锤、 錾子、冲击钻、 水舀子、 小铁簸箕、 浆壶、锤子、小水桶、 扫帚、石工用工具、 墨斗等
三、作业条件(1)大理石、花岗岩板材进场后,应侧立堆放在室内,光面相对,背面垫松木条,并在板下加垫木方,拆箱后详细核对品种、规格、数量等是否符合设计要求,有裂纹、缺楞、掉角、翘曲和表面有缺陷时,应予剔除
(2)室内抹灰 (包括门口 )、地面垫层、预埋在垫层内的电管及穿地面的管线均已完成;(3)在四周墙上弹出+50cm线和地面放坡线
(4)挑选石材,把相同规格的放在一起,不符合要求的进行现场修整加工
(5)根据实际石材尺寸和设计要求,放出石材分块大样
(6)清扫、湿润垫层并弹线分格
(7)冬季施工时操作温度不低于5℃

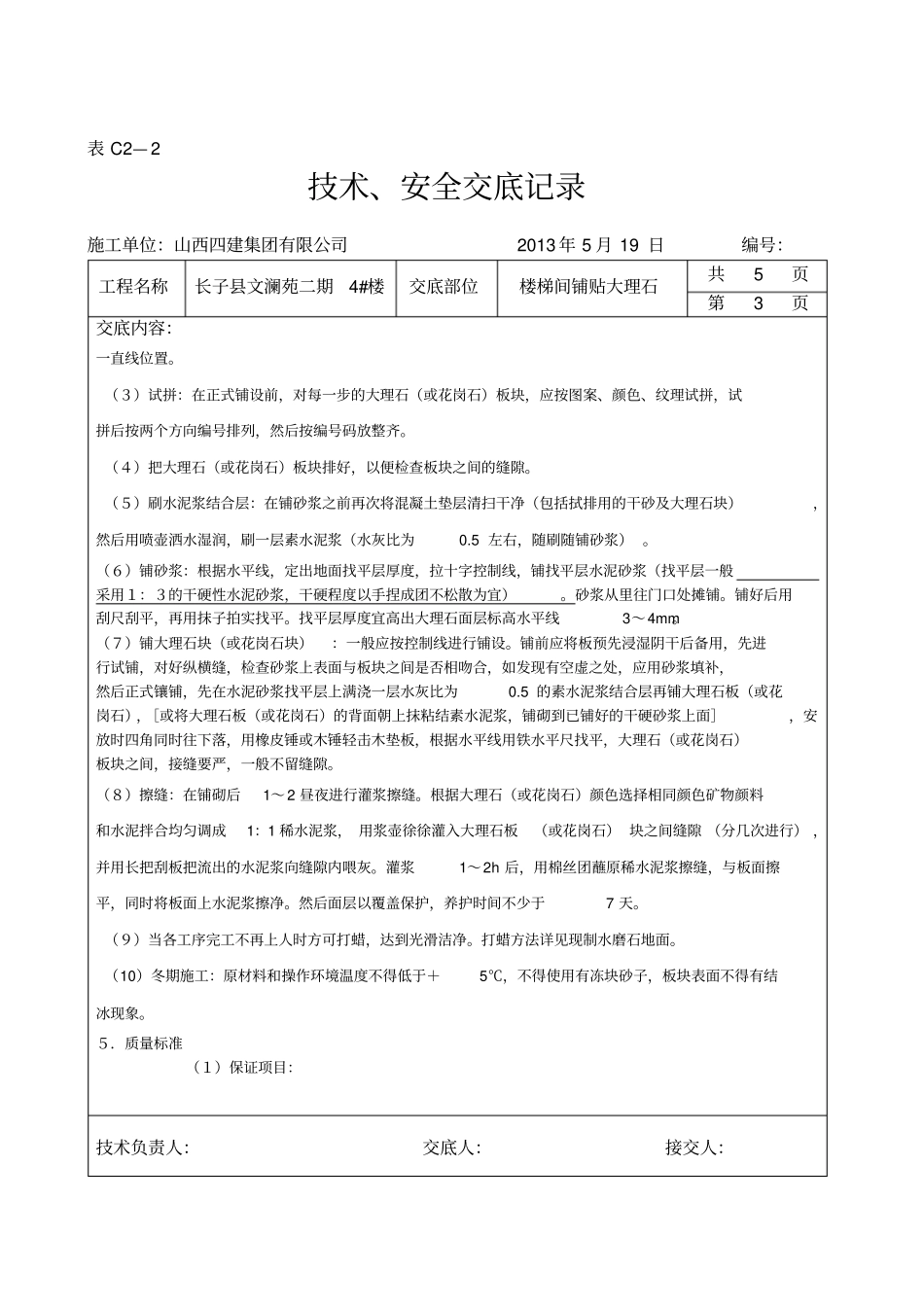

技术负责人:交底人:接交人:表 C2— 2 技术、安全交底记录施工单位:山西四建集团有限公司2013 年 5 月 19 日编号:工程名称长子县文澜苑二期4#楼交底部位楼梯间铺贴大理石共5 页第2 页交底内容:四、操作方法1、结构处理在结构施工时,楼梯程度不同程度存在楼梯筒墙面垂直偏差、楼梯段的宽窄误差、楼梯踏步的高低不匀、休息平台的不方正等方面的问题
因此在装修前必须处理完毕
根据建筑图标高尺寸,在结构基层上弹水平线,找出楼梯第一级踏步起步位置,及最后一
