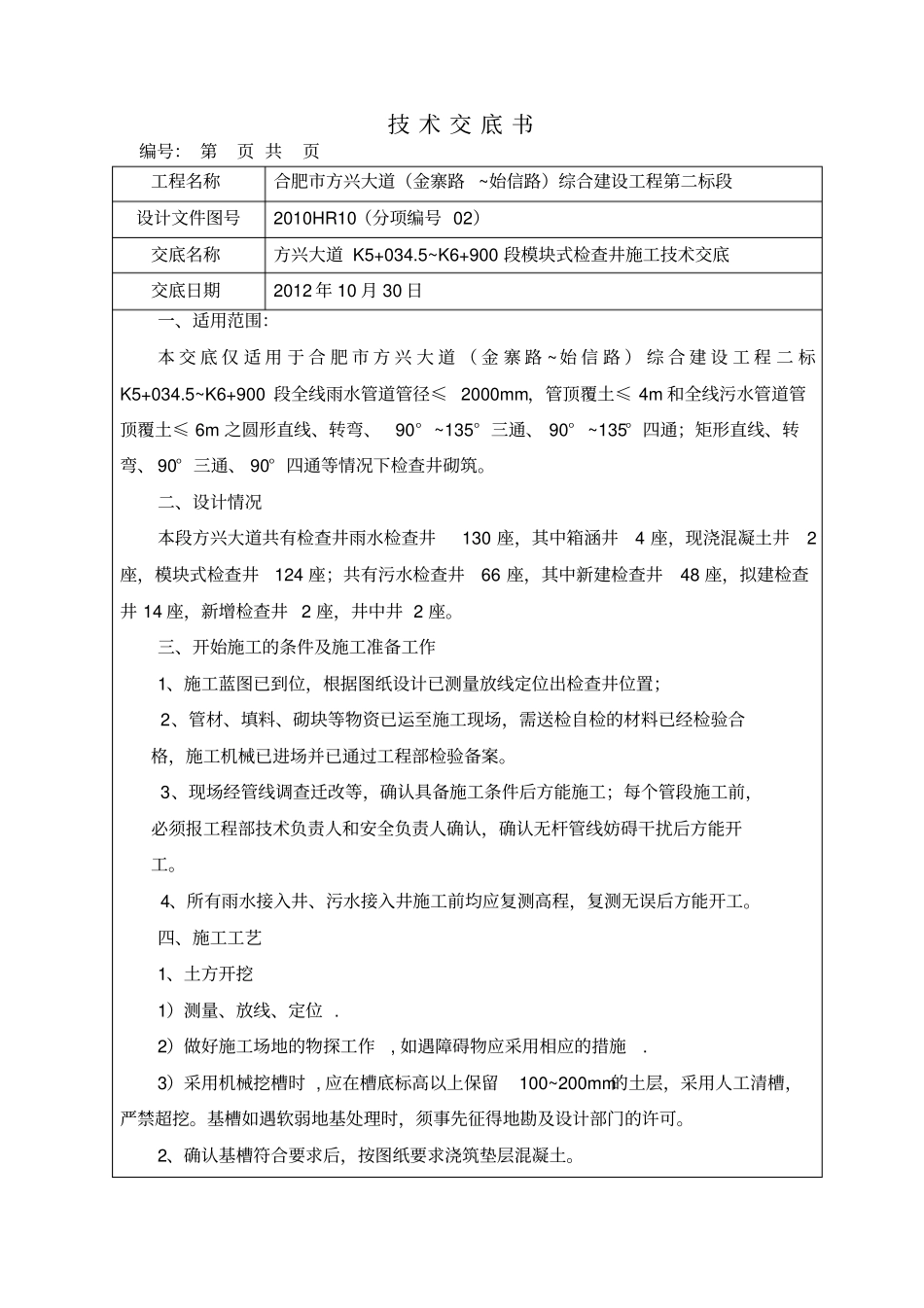

技 术 交 底 书编号: 第页 共页工程名称合肥市方兴大道(金寨路 ~始信路)综合建设工程第二标段设计文件图号2010HR10(分项编号 02)交底名称方兴大道 K5+034
5~K6+900 段模块式检查井施工技术交底交底日期2012 年 10 月 30 日一、适用范围:本 交 底 仅 适 用 于 合 肥 市 方 兴 大 道 ( 金 寨 路 ~始 信 路 ) 综 合 建 设 工 程 二 标K5+034
5~K6+900 段全线雨水管道管径≤ 2000mm,管顶覆土≤ 4m 和全线污水管道管顶覆土≤ 6m 之圆形直线、转弯、90° ~135° 三通、 90° ~135° 四通;矩形直线、转弯、 90° 三通、 90° 四通等情况下检查井砌筑
二、设计情况本段方兴大道共有检查井雨水检查井130 座,其中箱涵井4 座,现浇混凝土井2座,模块式检查井124 座;共有污水检查井66 座,其中新建检查井48 座,拟建检查井 14 座,新增检查井 2 座,井中井 2 座
三、开始施工的条件及施工准备工作1、施工蓝图已到位,根据图纸设计已测量放线定位出检查井位置;2、管材、填料、砌块等物资已运至施工现场,需送检自检的材料已经检验合格,施工机械已进场并已通过工程部检验备案
3、现场经管线调查迁改等,确认具备施工条件后方能施工;每个管段施工前,必须报工程部技术负责人和安全负责人确认,确认无杆管线妨碍干扰后方能开工
4、所有雨水接入井、污水接入井施工前均应复测高程,复测无误后方能开工
四、施工工艺1、土方开挖1)测量、放线、定位
2)做好施工场地的物探工作, 如遇障碍物应采用相应的措施
3)采用机械挖槽时 , 应在槽底标高以上保留100~200mm的土层,采用人工清槽,严禁超挖
基槽如遇软弱地基处理时,须事先征得地勘及设计部门的许可
2、确认基槽符合要求后,按图纸要求浇筑垫层混凝土
