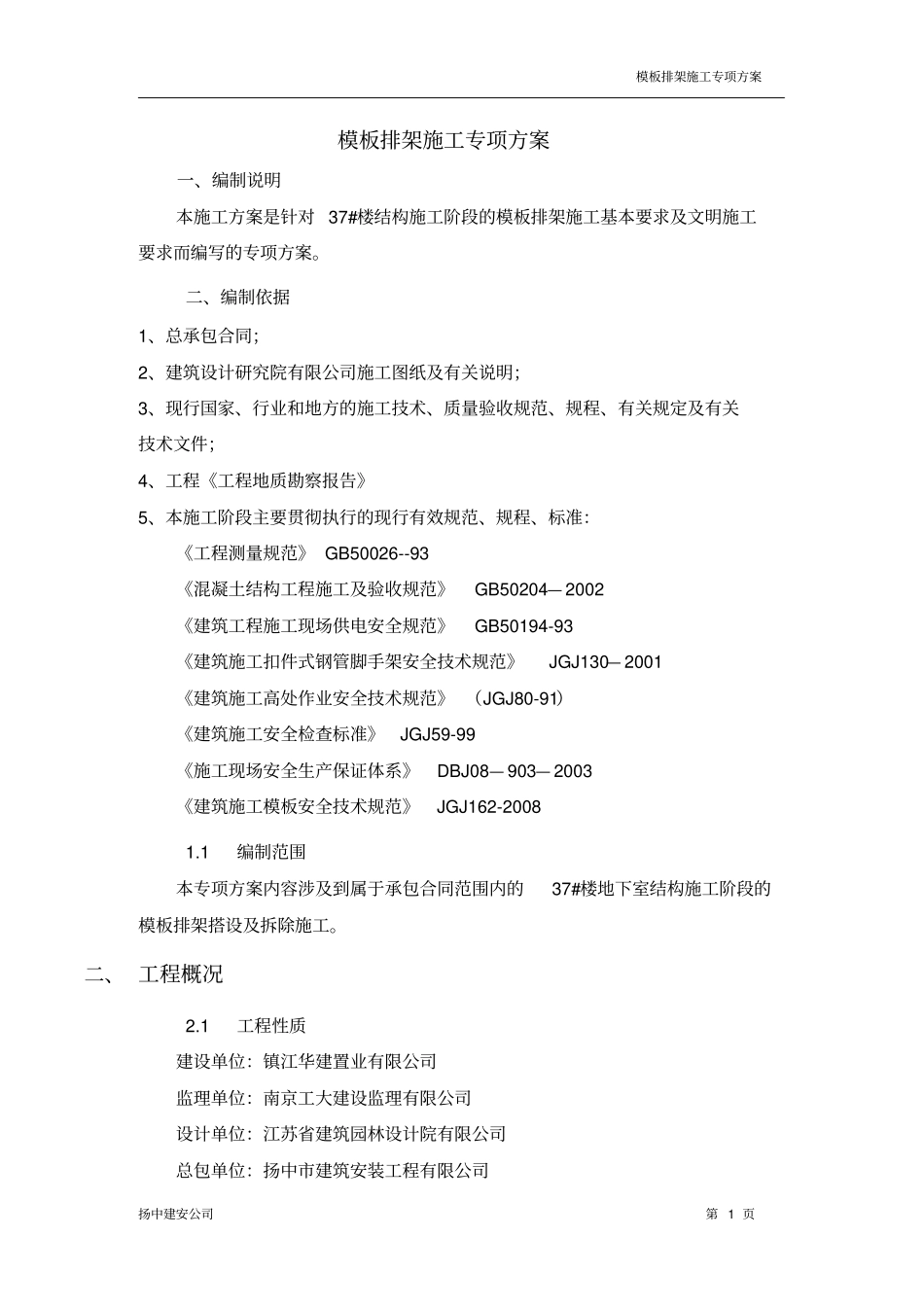

模板排架施工专项方案扬中建安公司第 1 页模板排架施工专项方案一、编制说明本施工方案是针对 37#楼结构施工阶段的模板排架施工基本要求及文明施工要求而编写的专项方案
二、编制依据1、总承包合同;2、建筑设计研究院有限公司施工图纸及有关说明;3、现行国家、行业和地方的施工技术、质量验收规范、规程、有关规定及有关技术文件;4、工程《工程地质勘察报告》5、本施工阶段主要贯彻执行的现行有效规范、规程、标准:《工程测量规范》 GB50026--93 《混凝土结构工程施工及验收规范》GB50204— 2002 《建筑工程施工现场供电安全规范》GB50194-93 《建筑施工扣件式钢管脚手架安全技术规范》JGJ130— 2001 《建筑施工高处作业安全技术规范》 (JGJ80-91)《建筑施工安全检查标准》JGJ59-99 《施工现场安全生产保证体系》DBJ08— 903— 2003 《建筑施工模板安全技术规范》JGJ162-2008 1
1 编制范围本专项方案内容涉及到属于承包合同范围内的37#楼地下室结构施工阶段的模板排架搭设及拆除施工

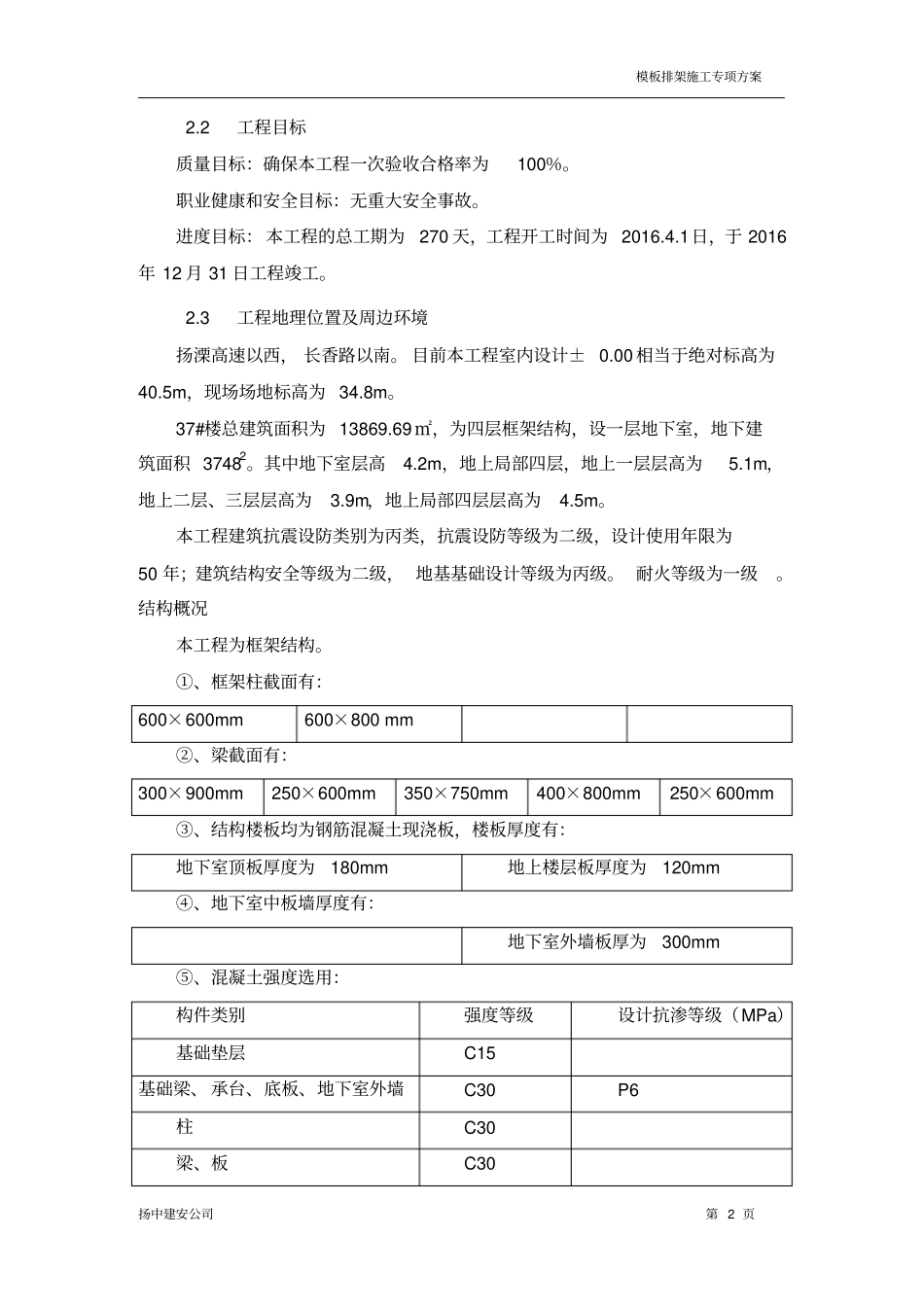

二、 工程概况2
1 工程性质建设单位:镇江华建置业有限公司监理单位:南京工大建设监理有限公司设计单位:江苏省建筑园林设计院有限公司总包单位:扬中市建筑安装工程有限公司模板排架施工专项方案扬中建安公司第 2 页2
2 工程目标质量目标:确保本工程一次验收合格率为100%
职业健康和安全目标:无重大安全事故
进度目标: 本工程的总工期为270 天,工程开工时间为 2016
1日,于 2016年 12 月 31 日工程竣工
3 工程地理位置及周边环境扬溧高速以西, 长香路以南
目前本工程室内设计± 0
00 相当于绝对标高为40
5m,现场场地标高为 34
37#楼总建筑面积为 13869
69 ㎡,为四层框架结构,设一层地下室,地下建筑
