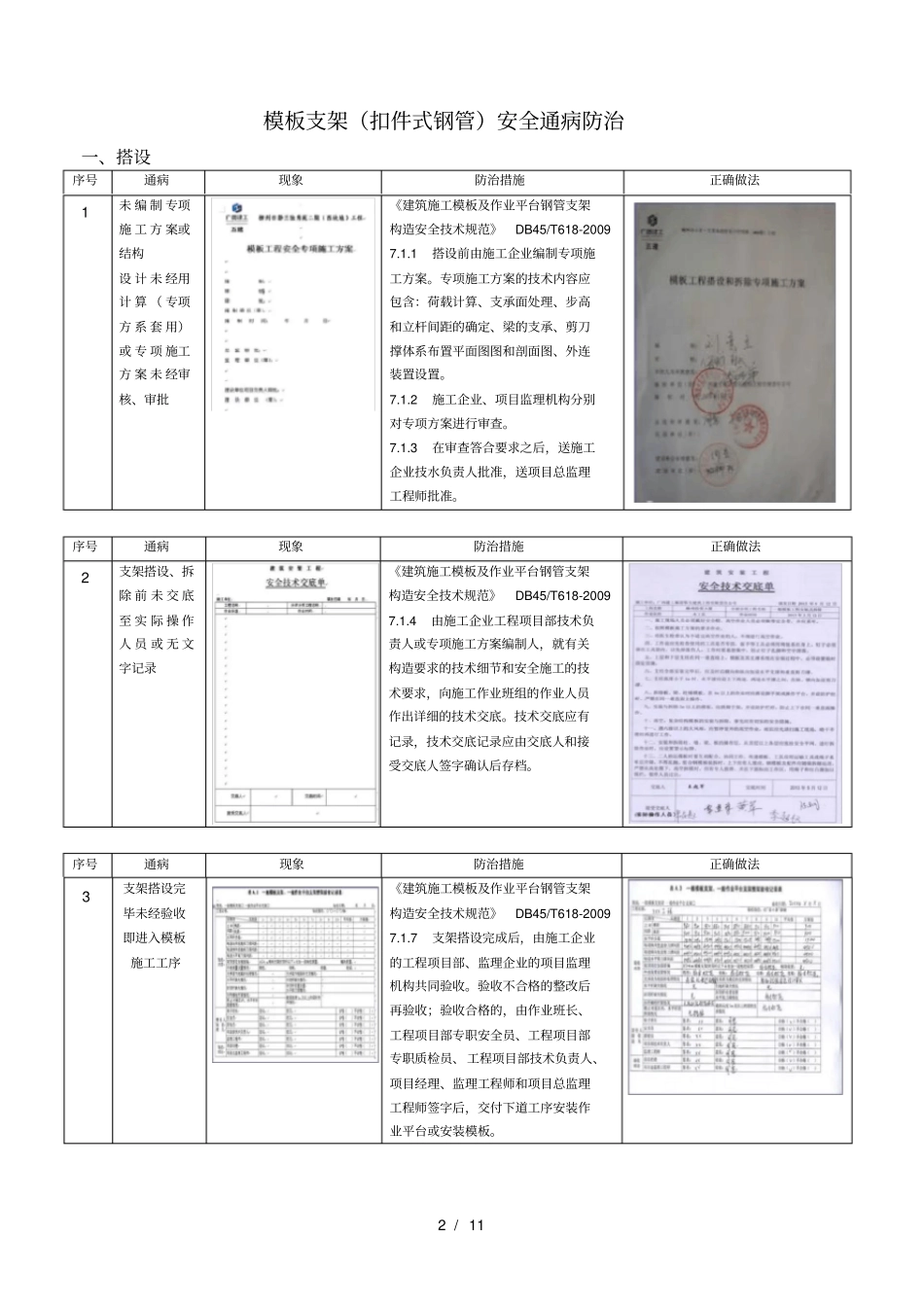

1 / 11 模板支架(扣件式钢管)安全通病防治一、搭设1、未编制专项施工方案或结构设计未经计算或专项施工方案未经审楼、审批1、2、支架搭设、拆除前未交底至实际操作人员或无文学记录3、支架搭设完毕未经验收即进入模板搭设工序4、封顶杆缺失5、扫地杆缺失,6、纵、提竖向和水平三向剪刀挥缺失7、水平杆缺失8、坚向要刀摆未固定在立杆上9、可调顶托伸出长度超长:顶托与立杆轴线偏差过大,未垂直支顶10、立杆底部使用顶托11、立杆底部未设垫板、底座12、支架基础积水
立杆在同一步高内搭按接长14、铜管焊接接长15、板板支撑体系钢木混用16、支架立杆悬宝17、使用梁国依作为核板模板支挥
18、支架未说置外连装置与建筑物的结构构件连结19、支采与外脚手架相连接20、模板支架架体内防护不严21、扣件螺栓滑丝、无垫圈22、扣件破损、壁厚不足或扣件紧固力不足

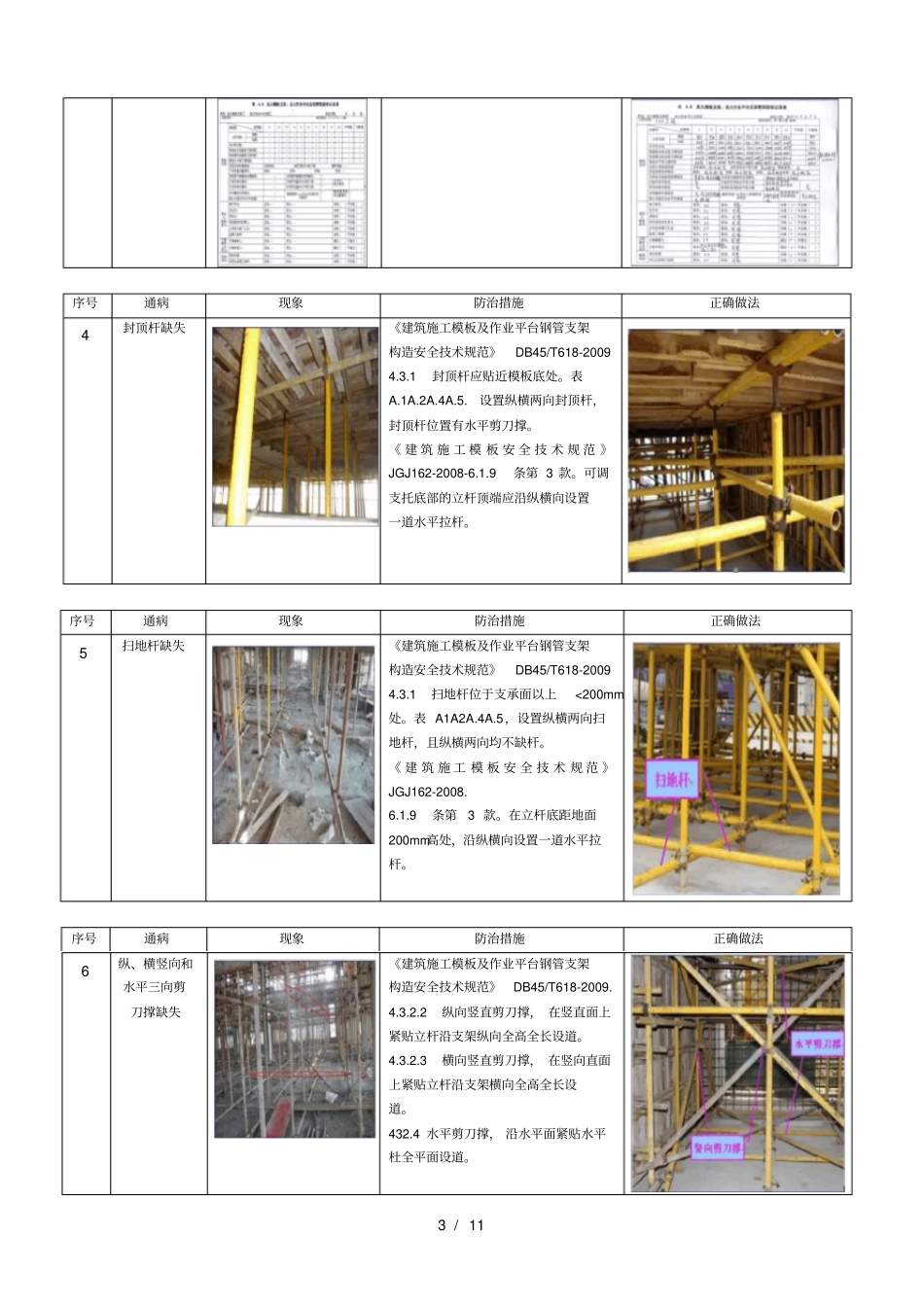

23、铜管锈蚀、变形、打孔等二、拆除1、无序拆除梁板模板2、未达拆模条件,捏前拆除扫地杆、水平拉杆、封顶杆、勇刀撑等杆件
3、已拆下的模板及配件材料丕码堆,堆放过高失稳
4、后违带无独立支撑
2 / 11 模板支架(扣件式钢管)安全通病防治一、搭设序号通病现象防治措施正确做法1 未 编 制 专项施 工 方 案或结构设 计 未 经用计 算 ( 专项方 系 套 用)或 专 项 施工方 案 未 经审核、审批《建筑施工模板及作业平台钢管支架构造安全技术规范》DB45/T618-2009 7
1搭设前由施工企业编制专项施工方案
专项施工方案的技术内容应包含:荷载计算、支承面处理、步高和立杆间距的确定、梁的支承、剪刀撑体系布置平面图图和剖面图、外连装置设置
2施工企业、项目监理机构分别对专项方案进行审查
3在审查答合要求之后,送施工企业技水负责人批准,送项目总监理工程师批准
序号通病现象防治措施正确做法2 支架搭设、拆除 前
