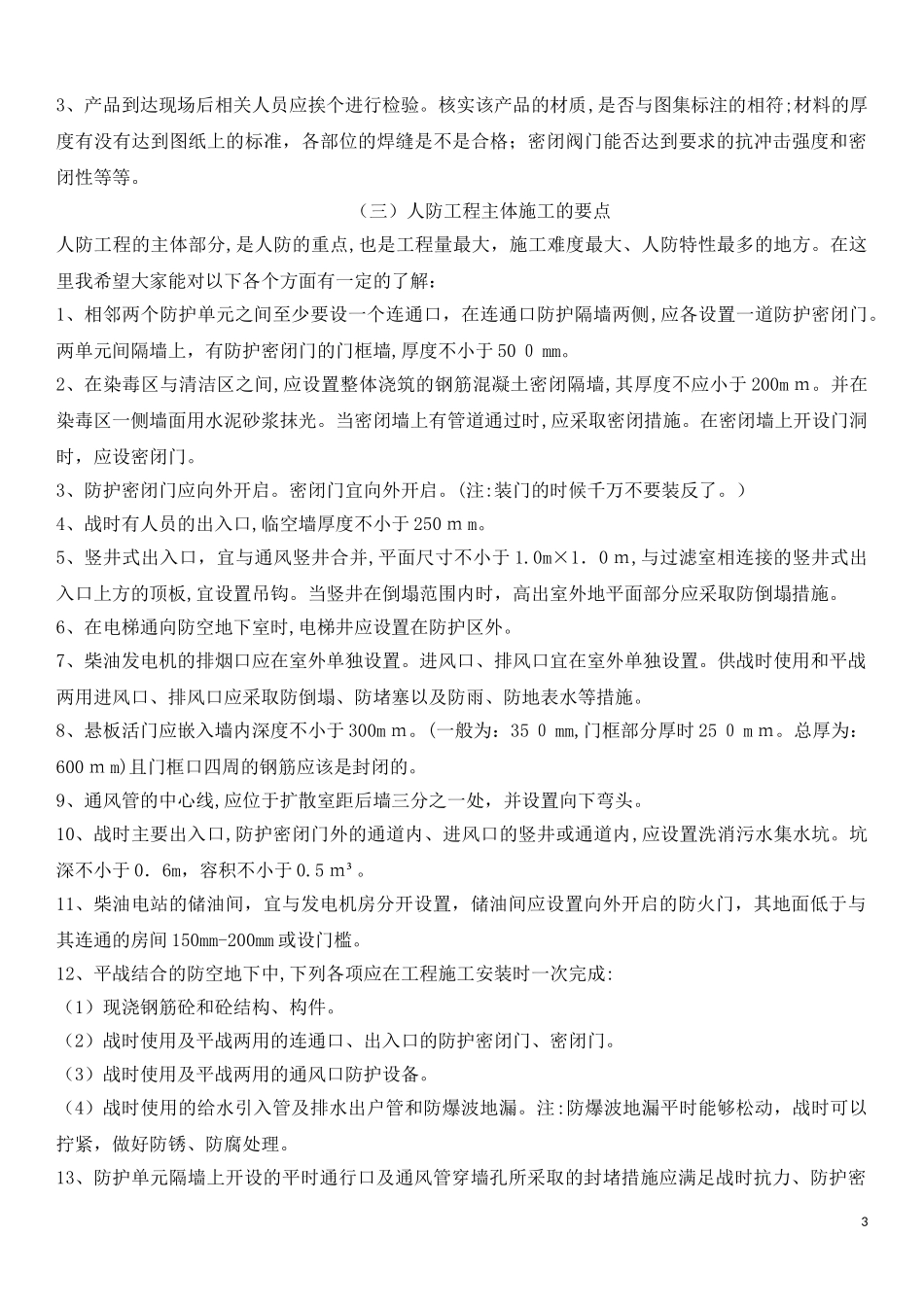

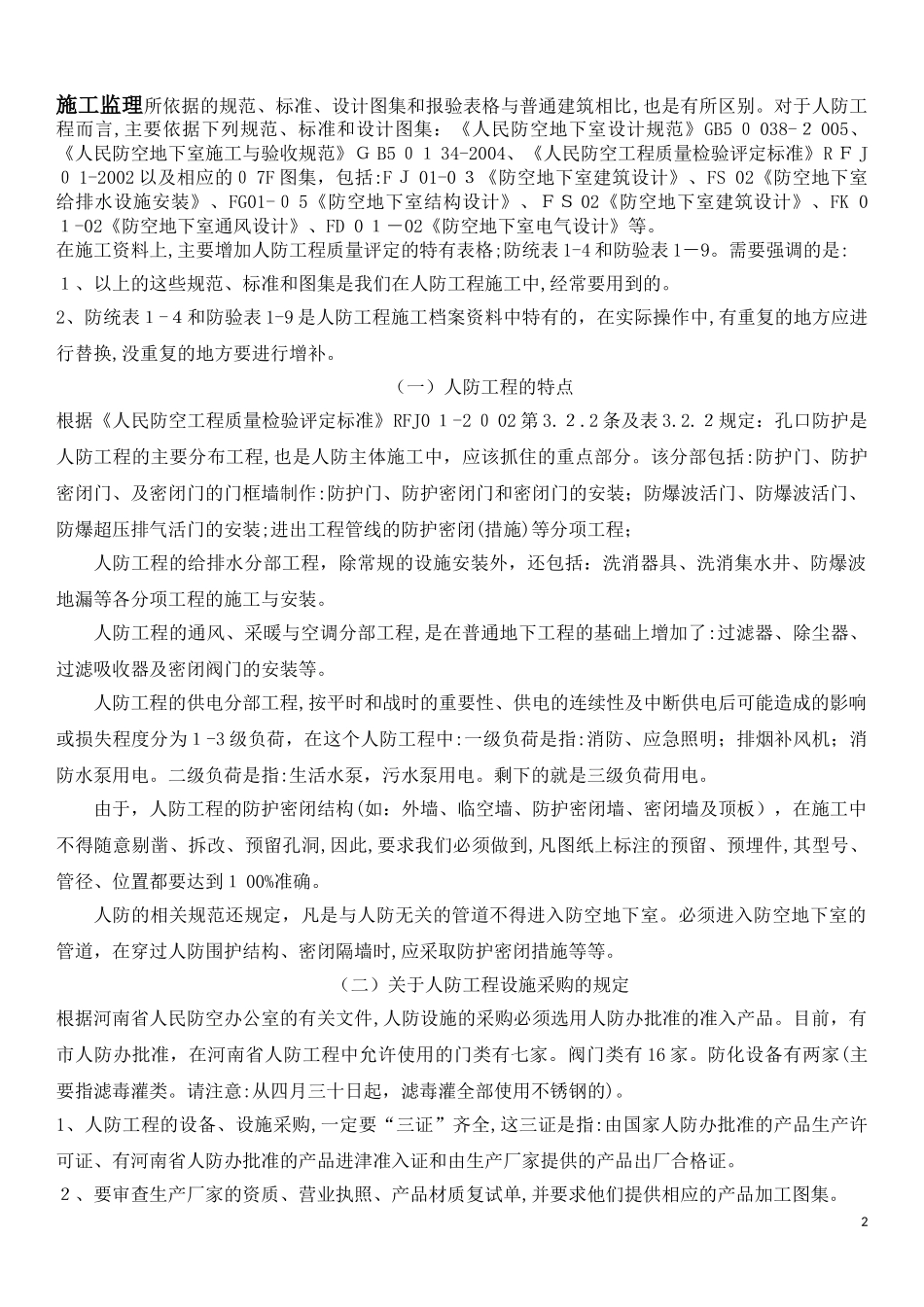

商住楼人防工程监理技术交底工程名称:灵宝·熙龙湾·商住楼建设单位:灵宝远村房地产开发有限公司人防工程要达到三个条件:1、有足够的强度
2、有足够的密闭性
3、有足够的厚度(防核辐射能力)人防工程验收验收单位→市人防监督站人防验收次数和节点:每个人防工程至少验收七次;如果工程分段施工,则验收次数=施工段数*5+2以下是重要的质量控制点,届时,施工单位“三方检查”合格后,必须通知市人防监督站、设计、监理、建设等单位进行验收:①桩工程、基坑土方、砖胎模施工完毕垫层混凝土浇筑前,进行基础验收;②底板钢筋绑扎完毕(含底板内下水管线、管件,墙、柱插筋,防护密闭门框,500mm导墙拉筋、止水钢板、模板)混凝土浇筑前,进行底板钢筋验收;③剪力墙钢筋绑扎完毕(含密闭门框,墙上水电预埋件)封模前,进行剪力墙、独立柱钢筋验收;④顶板钢筋绑扎完毕(含顶板内水电预埋,防护密闭门吊钩及密闭门吊钩)混凝土浇筑前,进行顶板钢筋验收;⑤剪力墙模板拆除完毕防水保温施工前,进行混凝土外观直观检查验收;⑥主体完工后,进行主体工程分部验收;⑦单位工程全部完工,进行单位工程竣工验收
报验时限⑴主体验收和竣工验收需提前七天书面报市人防监督站,工程一旦报验,验收部分必须完成
主体验收和竣工验收需提前报资料,市人防监督站审核资料合格后才安排验收
⑵其他部位验收(基础、底板筋、墙筋、顶板筋、混凝土外观)需提前三天电话通知市人防监督站,市人防监督站到场前,所有验收手续必须签署完毕
1.4整改、回复⑴整改通知单:市人防监督站认为存在严重工程质量问题,但经过整改后可以通过验收的,下发“整改通知单”
施工单位要编制整改方案,经现场监理、建设单位审批后报市人防监督站,经市人防监督站批准后进行整改施工,整改完毕后,将整改方案与整改回复单一并报市人防监督站
⑵整改回复单:整改回复单要求逐条回复,必须附上打印的整改前后的彩色
