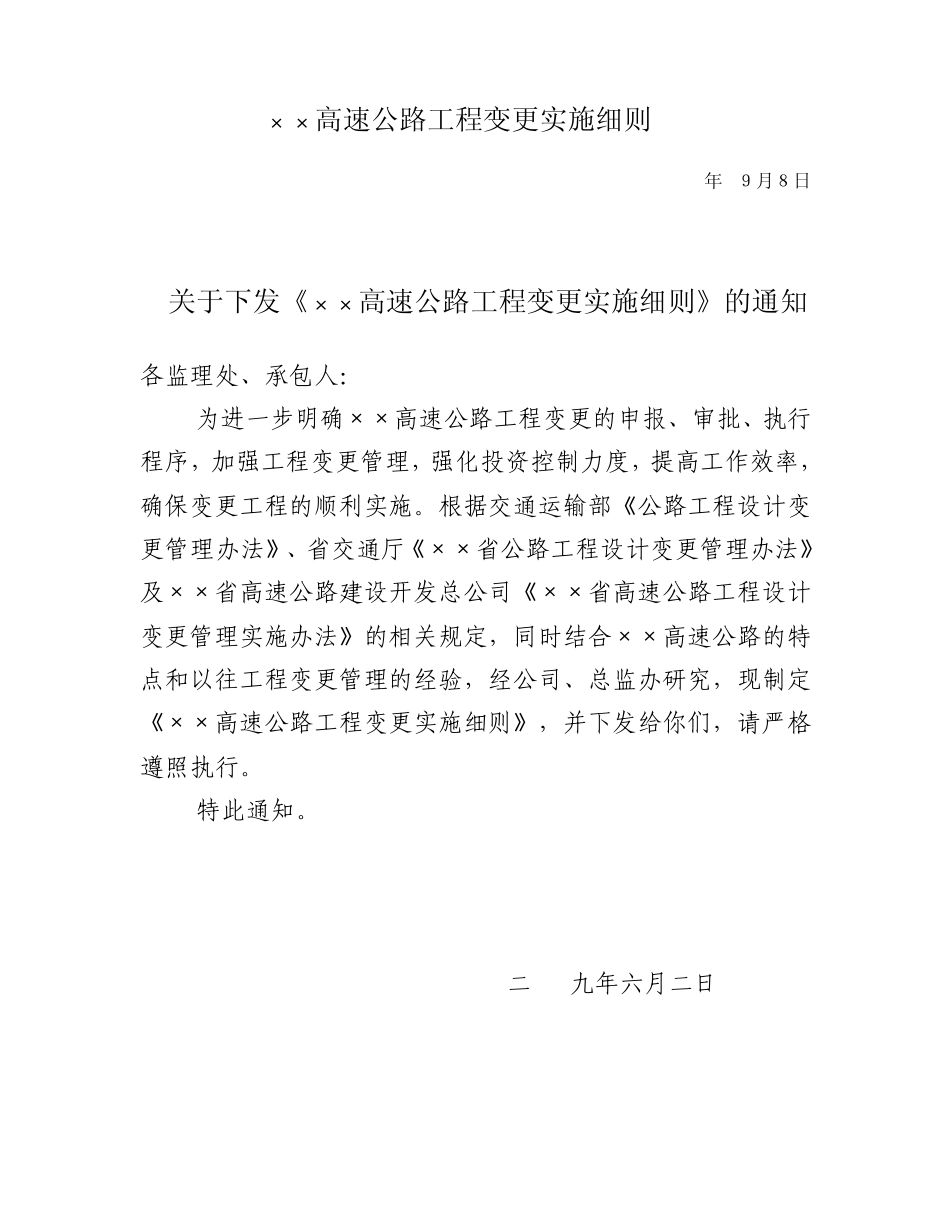

××高速公路工程变更实施细则 2010年09月8日 关于下发《××高速公路工程变更实施细则》的通知 各监理处、承包人: 为进一步明确××高速公路工程变更的申报、审批、执行程序,加强工程变更管理,强化投资控制力度,提高工作效率,确保变更工程的顺利实施
根据交通运输部《公路工程设计变更管理办法》、省交通厅《××省公路工程设计变更管理办法》及××省高速公路建设开发总公司《××省高速公路工程设计变更管理实施办法》的相关规定,同时结合××高速公路的特点和以往工程变更管理的经验,经公司、总监办研究,现制定《××高速公路工程变更实施细则》,并下发给你们,请严格遵照执行

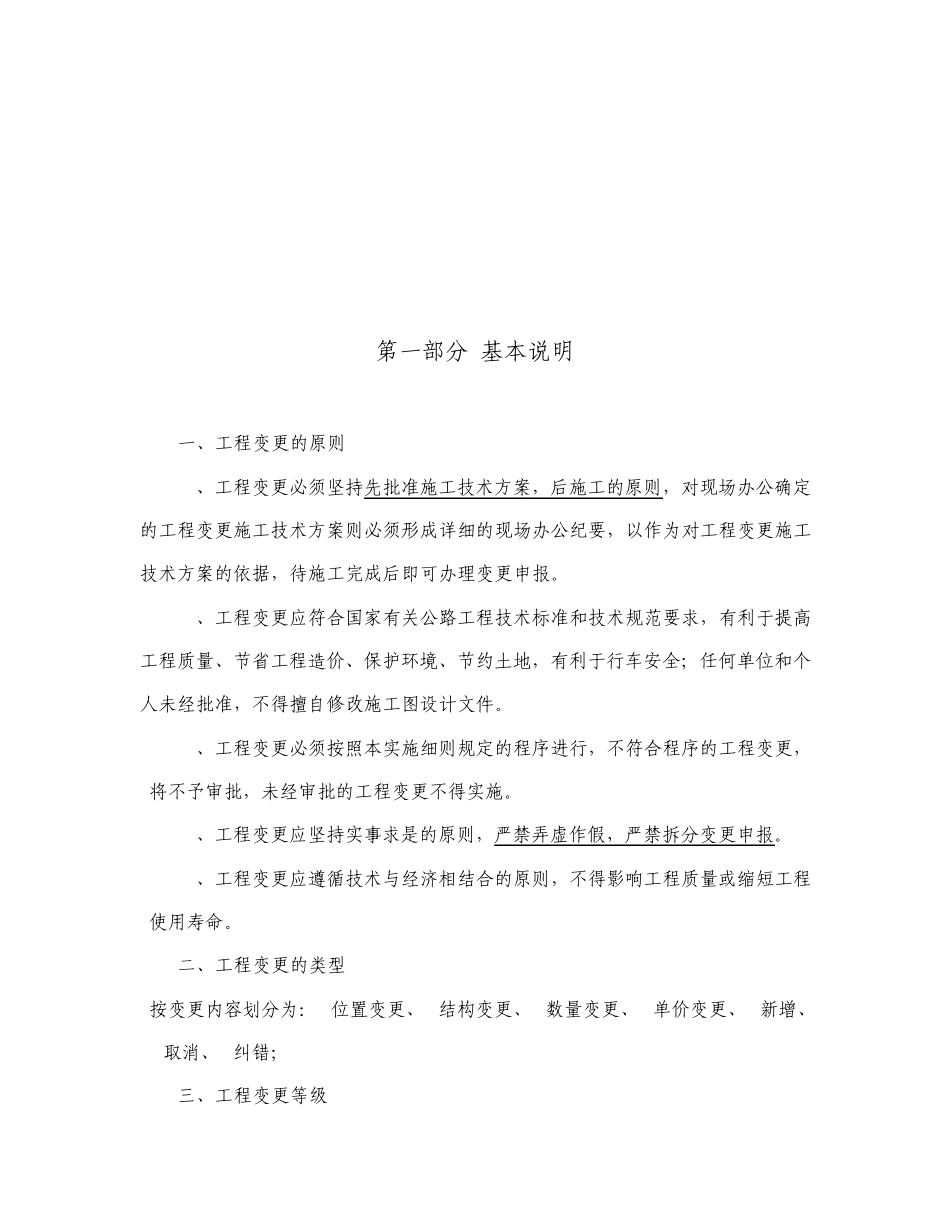

二 OO九年六月二日 第一部分 基本说明 一、工程变更的原则 1、工程变更必须坚持先批准施工技术方案,后施工的原则,对现场办公确定的工程变更施工技术方案则必须形成详细的现场办公纪要,以作为对工程变更施工技术方案的依据,待施工完成后即可办理变更申报
2、工程变更应符合国家有关公路工程技术标准和技术规范要求,有利于提高工程质量、节省工程造价、保护环境、节约土地,有利于行车安全;任何单位和个人未经批准,不得擅自修改施工图设计文件
3、工程变更必须按照本实施细则规定的程序进行,不符合程序的工程变更,将不予审批,未经审批的工程变更不得实施
4、工程变更应坚持实事求是的原则,严禁弄虚作假,严禁拆分变更申报
5、工程变更应遵循技术与经济相结合的原则,不得影响工程质量或缩短工程使用寿命
二、工程变更的类型 按变更内容划分为:A位臵变更、B结构变更、C数量变更、D单价变更、E新增、F取消、G纠错; 三、工程变更等级 高速公路设计变更分为重大设计变更、较大设计变更和一般设计变更
根据××高速公路实际情况,一般设计变更又分为一般Ⅰ级设计变更、一般Ⅱ级设计变更、一般Ⅲ级设计变更、一般Ⅳ级设计变更
1、符合下列情况之一的属
