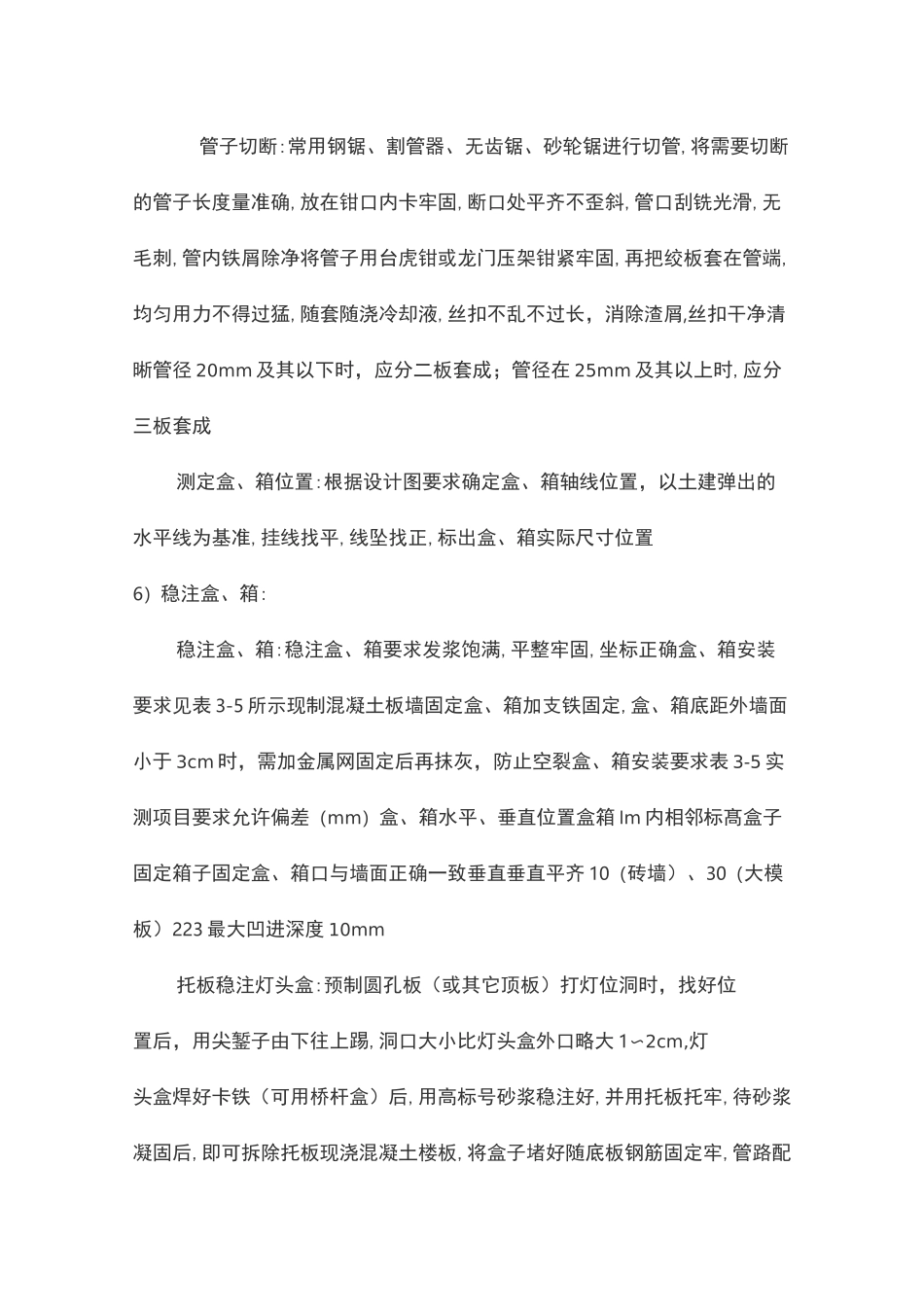

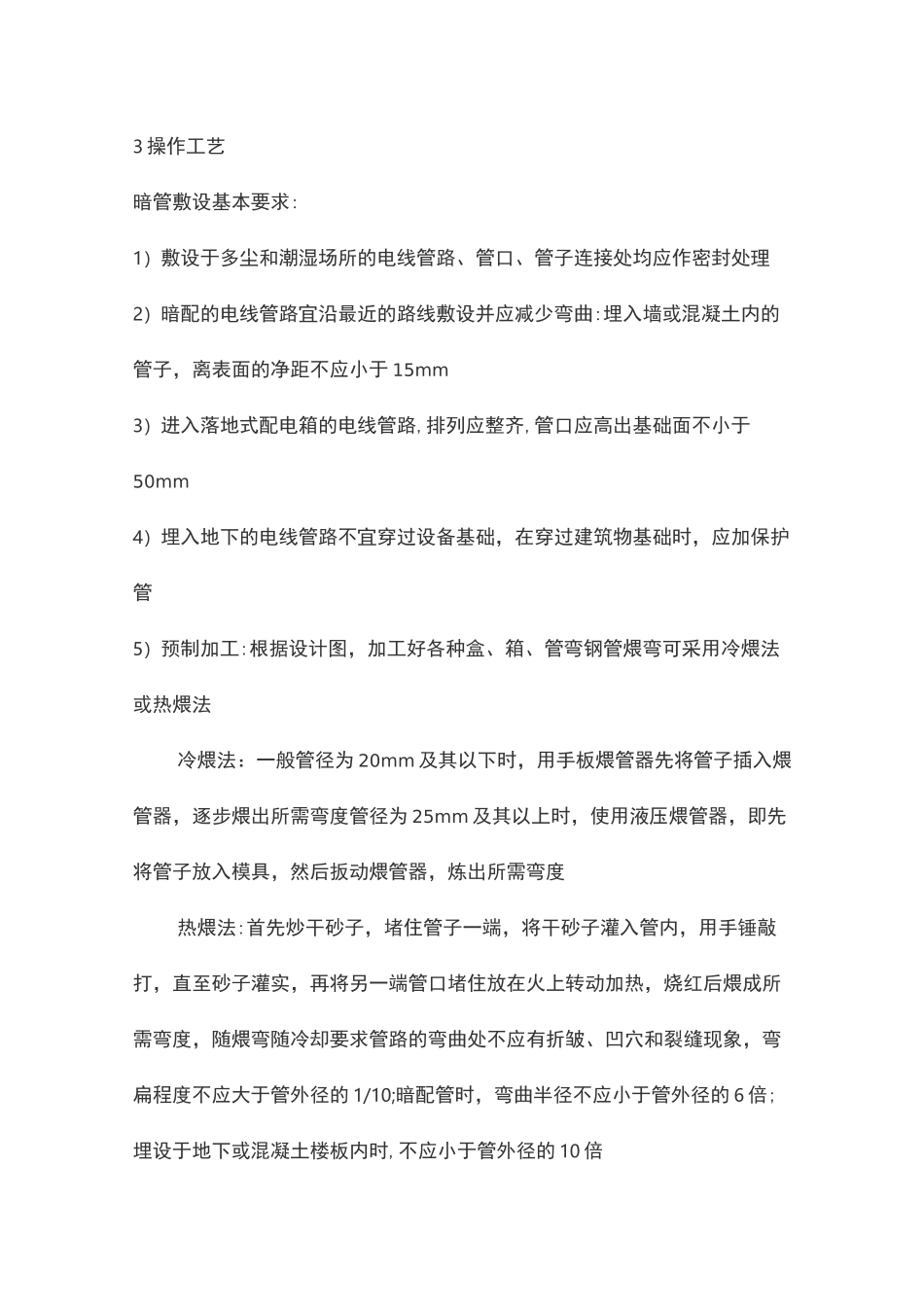

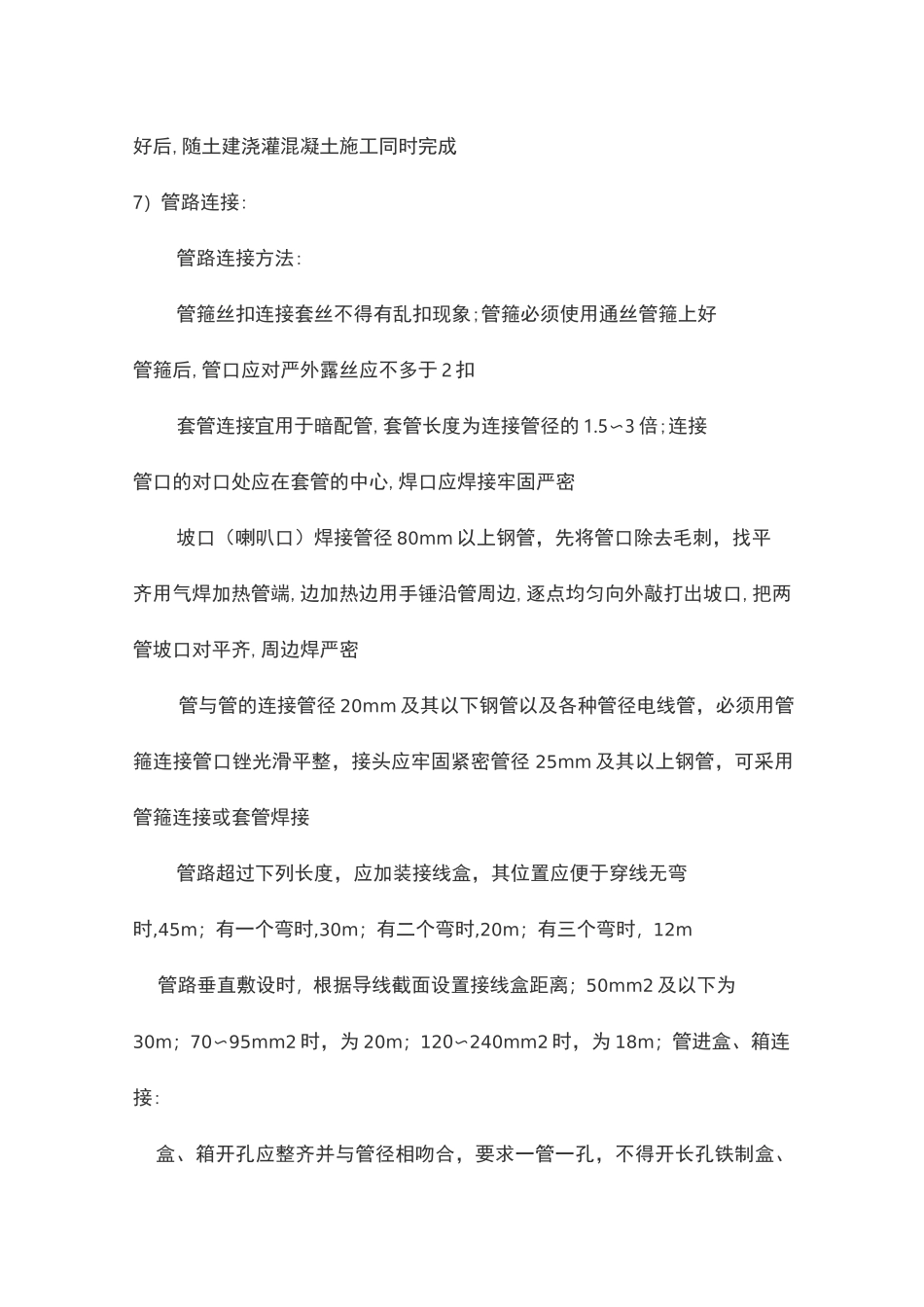

3 操作工艺暗管敷设基本要求:1)敷设于多尘和潮湿场所的电线管路、管口、管子连接处均应作密封处理2)暗配的电线管路宜沿最近的路线敷设并应减少弯曲:埋入墙或混凝土内的管子,离表面的净距不应小于 15mm3)进入落地式配电箱的电线管路,排列应整齐,管口应高出基础面不小于50mm4)埋入地下的电线管路不宜穿过设备基础,在穿过建筑物基础时,应加保护管5)预制加工:根据设计图,加工好各种盒、箱、管弯钢管煨弯可采用冷煨法或热煨法冷煨法:一般管径为 20mm 及其以下时,用手板煨管器先将管子插入煨管器,逐步煨出所需弯度管径为 25mm 及其以上时,使用液压煨管器,即先将管子放入模具,然后扳动煨管器,炼出所需弯度热煨法:首先炒干砂子,堵住管子一端,将干砂子灌入管内,用手锤敲打,直至砂子灌实,再将另一端管口堵住放在火上转动加热,烧红后煨成所需弯度,随煨弯随冷却要求管路的弯曲处不应有折皱、凹穴和裂缝现象,弯扁程度不应大于管外径的 1/10;暗配管时,弯曲半径不应小于管外径的 6 倍;埋设于地下或混凝土楼板内时,不应小于管外径的 10 倍管子切断:常用钢锯、割管器、无齿锯、砂轮锯进行切管,将需要切断的管子长度量准确,放在钳口内卡牢固,断口处平齐不歪斜,管口刮铣光滑,无毛刺,管内铁屑除净将管子用台虎钳或龙门压架钳紧牢固,再把绞板套在管端,均匀用力不得过猛,随套随浇冷却液,丝扣不乱不过长,消除渣屑,丝扣干净清晰管径 20mm 及其以下时,应分二板套成;管径在 25mm 及其以上时,应分三板套成测定盒、箱位置:根据设计图要求确定盒、箱轴线位置,以土建弹出的水平线为基准,挂线找平,线坠找正,标出盒、箱实际尺寸位置6)稳注盒、箱:稳注盒、箱:稳注盒、箱要求发浆饱满,平整牢固,坐标正确盒、箱安装要求见表 3-5 所示现制混凝土板墙固定盒、箱加支铁固定,盒、箱底距外墙面小于 3cm 时,需加金属网固定后再抹灰
