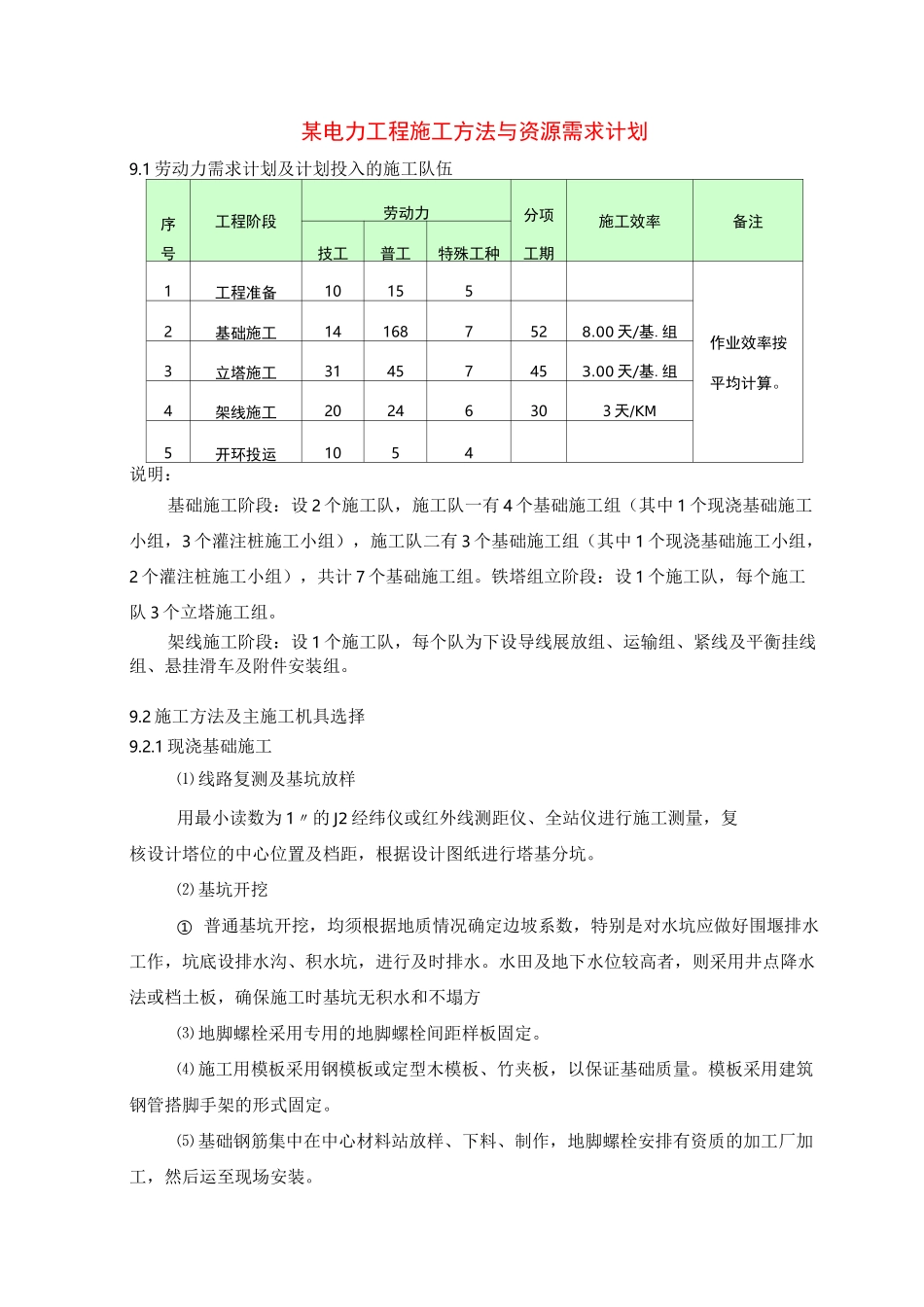

某电力工程施工方法与资源需求计划9

1 劳动力需求计划及计划投入的施工队伍序号工程阶段劳动力分项工期施工效率备注技工普工特殊工种1工程准备10155作业效率按平均计算
2基础施工141687528
00 天/基
组3立塔施工31457453
00 天/基
组4架线施工20246303 天/KM5开环投运1054说明:基础施工阶段:设 2 个施工队,施工队一有 4 个基础施工组(其中 1 个现浇基础施工小组,3 个灌注桩施工小组),施工队二有 3 个基础施工组(其中 1 个现浇基础施工小组,2 个灌注桩施工小组),共计 7 个基础施工组
铁塔组立阶段:设 1 个施工队,每个施工队 3 个立塔施工组
架线施工阶段:设 1 个施工队,每个队为下设导线展放组、运输组、紧线及平衡挂线组、悬挂滑车及附件安装组
2 施工方法及主施工机具选择9
1 现浇基础施工⑴ 线路复测及基坑放样用最小读数为 1〃的 J2 经纬仪或红外线测距仪、全站仪进行施工测量,复核设计塔位的中心位置及档距,根据设计图纸进行塔基分坑
⑵ 基坑开挖① 普通基坑开挖,均须根据地质情况确定边坡系数,特别是对水坑应做好围堰排水工作,坑底设排水沟、积水坑,进行及时排水
水田及地下水位较高者,则采用井点降水法或档土板,确保施工时基坑无积水和不塌方⑶ 地脚螺栓采用专用的地脚螺栓间距样板固定
⑷ 施工用模板采用钢模板或定型木模板、竹夹板,以保证基础质量
模板采用建筑钢管搭脚手架的形式固定
⑸ 基础钢筋集中在中心材料站放样、下料、制作,地脚螺栓安排有资质的加工厂加工,然后运至现场安装
⑹ 经监理人员对原材料及坑深、支模尺寸、钢筋、地脚螺栓及支模情况等检查合格签字认可后,方可浇筑基础混凝土
混凝土浇筑采用商品混泥土⑺ 对于转角塔的予偏,根据设计要求,编制每一基转角塔的基础顶面予高值表,并将责任落实到具体操作人员
