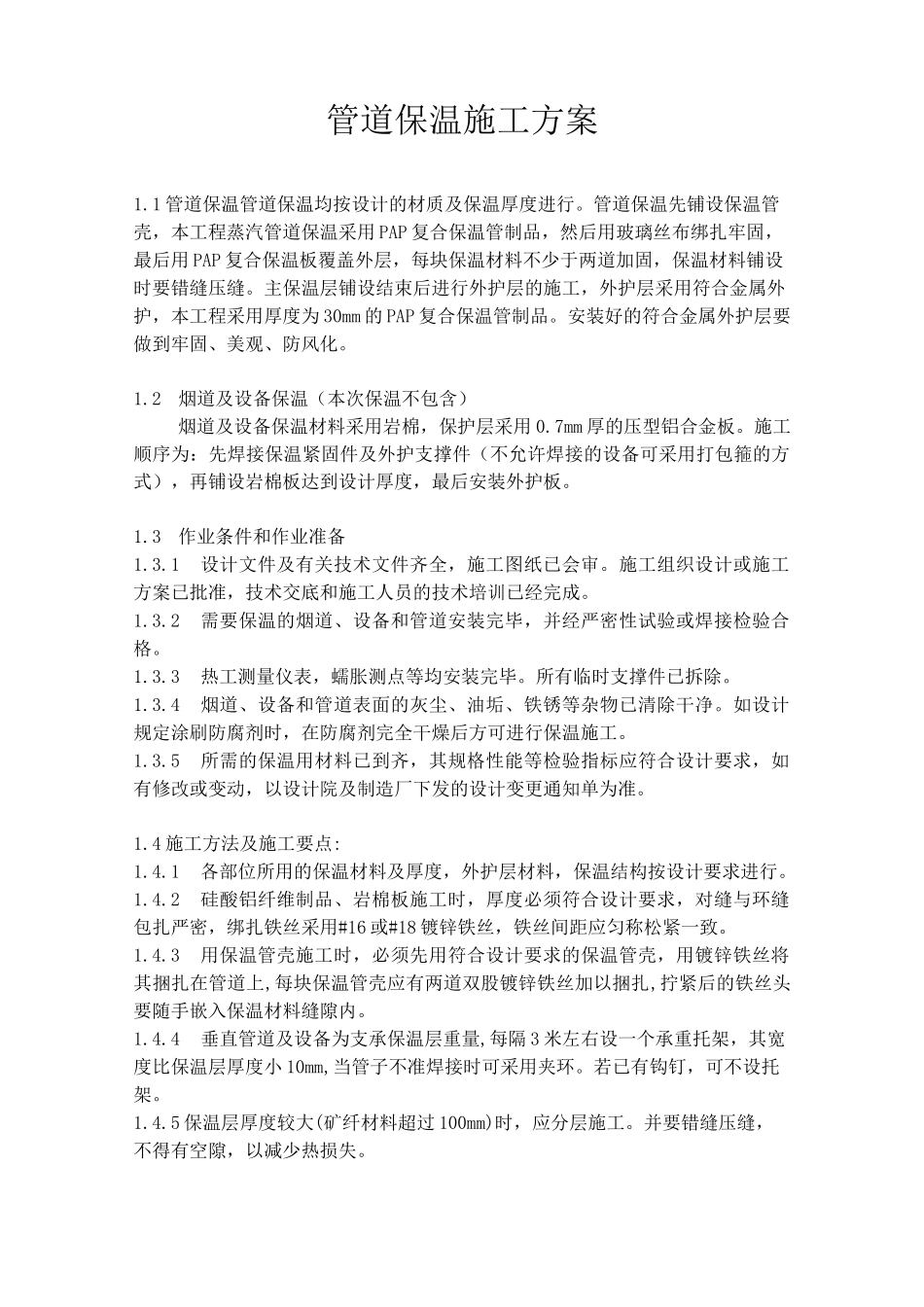

管道保温施工方案1
1 管道保温管道保温均按设计的材质及保温厚度进行
管道保温先铺设保温管壳,本工程蒸汽管道保温采用 PAP 复合保温管制品,然后用玻璃丝布绑扎牢固,最后用 PAP 复合保温板覆盖外层,每块保温材料不少于两道加固,保温材料铺设时要错缝压缝
主保温层铺设结束后进行外护层的施工,外护层采用符合金属外护,本工程采用厚度为 30mm 的 PAP 复合保温管制品
安装好的符合金属外护层要做到牢固、美观、防风化
2烟道及设备保温(本次保温不包含)烟道及设备保温材料采用岩棉,保护层采用 0
7mm 厚的压型铝合金板
施工顺序为:先焊接保温紧固件及外护支撑件(不允许焊接的设备可采用打包箍的方式),再铺设岩棉板达到设计厚度,最后安装外护板
3作业条件和作业准备1
1设计文件及有关技术文件齐全,施工图纸已会审
施工组织设计或施工方案已批准,技术交底和施工人员的技术培训已经完成
2需要保温的烟道、设备和管道安装完毕,并经严密性试验或焊接检验合格
3热工测量仪表,蠕胀测点等均安装完毕
所有临时支撑件已拆除
4烟道、设备和管道表面的灰尘、油垢、铁锈等杂物已清除干净
如设计规定涂刷防腐剂时,在防腐剂完全干燥后方可进行保温施工
5所需的保温用材料已到齐,其规格性能等检验指标应符合设计要求,如有修改或变动,以设计院及制造厂下发的设计变更通知单为准
4 施工方法及施工要点:1

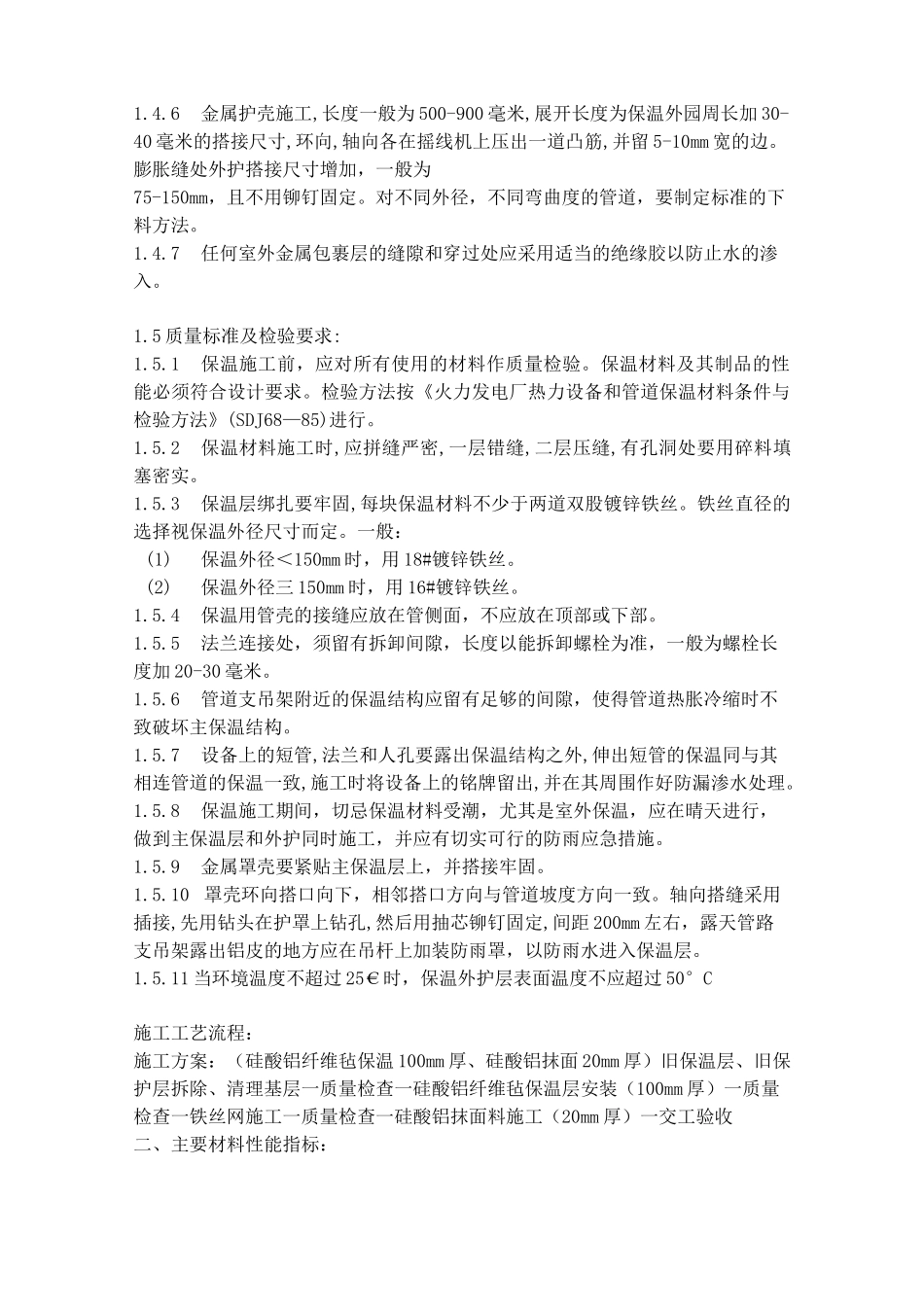

1各部位所用的保温材料及厚度,外护层材料,保温结构按设计要求进行

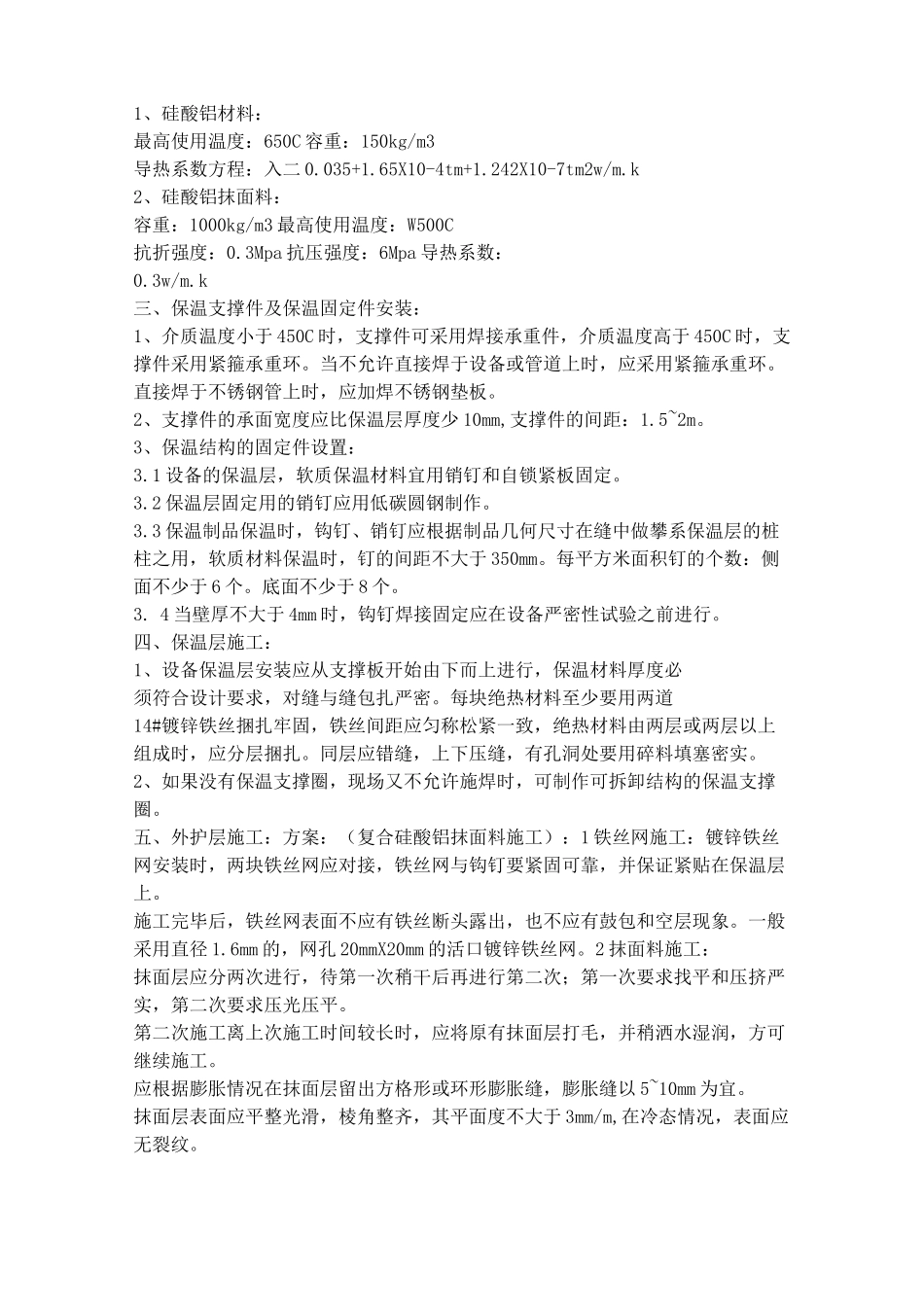

2硅酸铝纤维制品、岩棉板施工时,厚度必须符合设计要求,对缝与环缝包扎严密,绑扎铁丝采用#16 或#18 镀锌铁丝,铁丝间距应匀称松紧一致
3用保温管壳施工时,必须先用符合设计要求的保温管壳,用镀锌铁丝将其捆扎在管道上,每块保温管壳应有两道双股镀锌铁丝加以捆扎,拧紧后的铁丝头要随手嵌入保温
