技术管理工作月度总结汇报材料山西柳林鑫飞毛家庄煤业有限公司二〇一五年六月二十七日毛家庄煤业技术管理工作月度总结汇报材料一、采掘情况 1、本月 5202 回采工作面机头处发生了一次冒顶,造成冒顶的原因为: 4#巷道与 5#巷道重叠, 4#巷道先开掘后,造成4#与5#间的岩石向上鼓起,5#巷道后开掘后,又造成4#与 5#间的岩石向下压,致使岩石内部产生大的裂隙,锚索起不到支护作用,从而岩石松动垮落
2、本月采掘工作面均未遇到地质构造
二、主要工程及零星工程 5202综采工作面安装完毕,正在调试
三、采掘交换图绘制情况采掘交换图已按公司技术部要求绘制完成,已提交

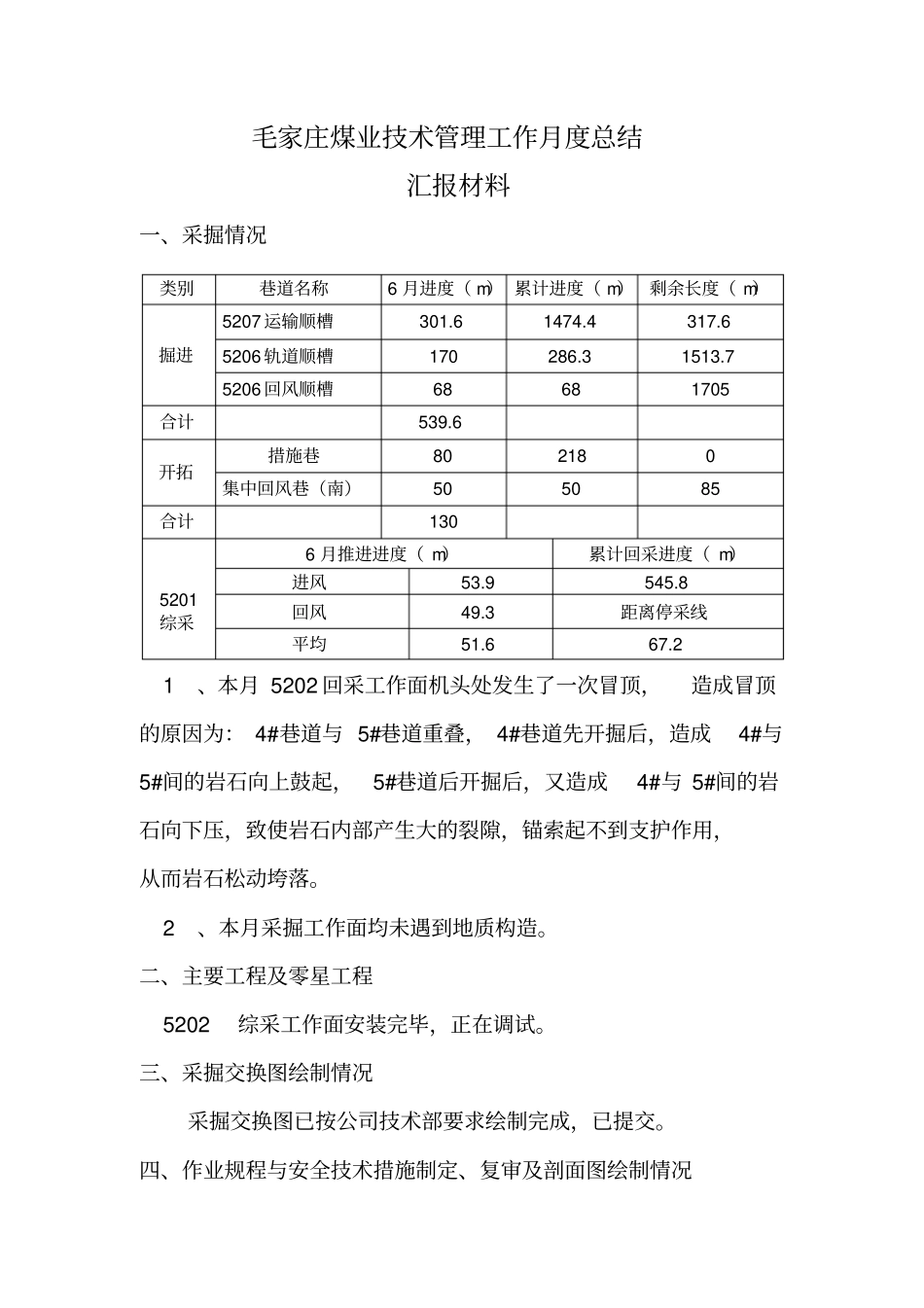

四、作业规程与安全技术措施制定、复审及剖面图绘制情况类别巷道名称6 月进度( m) 累计进度( m)剩余长度( m)掘进5207 运输顺槽301
6 1474
6 5206 轨道顺槽170 286
3 1513
7 5206 回风顺槽68 68 1705 合计539
6开拓措施巷80 218 0 集中回风巷(南)50 50 85 合计130 5201综采6 月推进进度( m)累计回采进度( m)进风53
8 回风49
3 距离停采线平均51

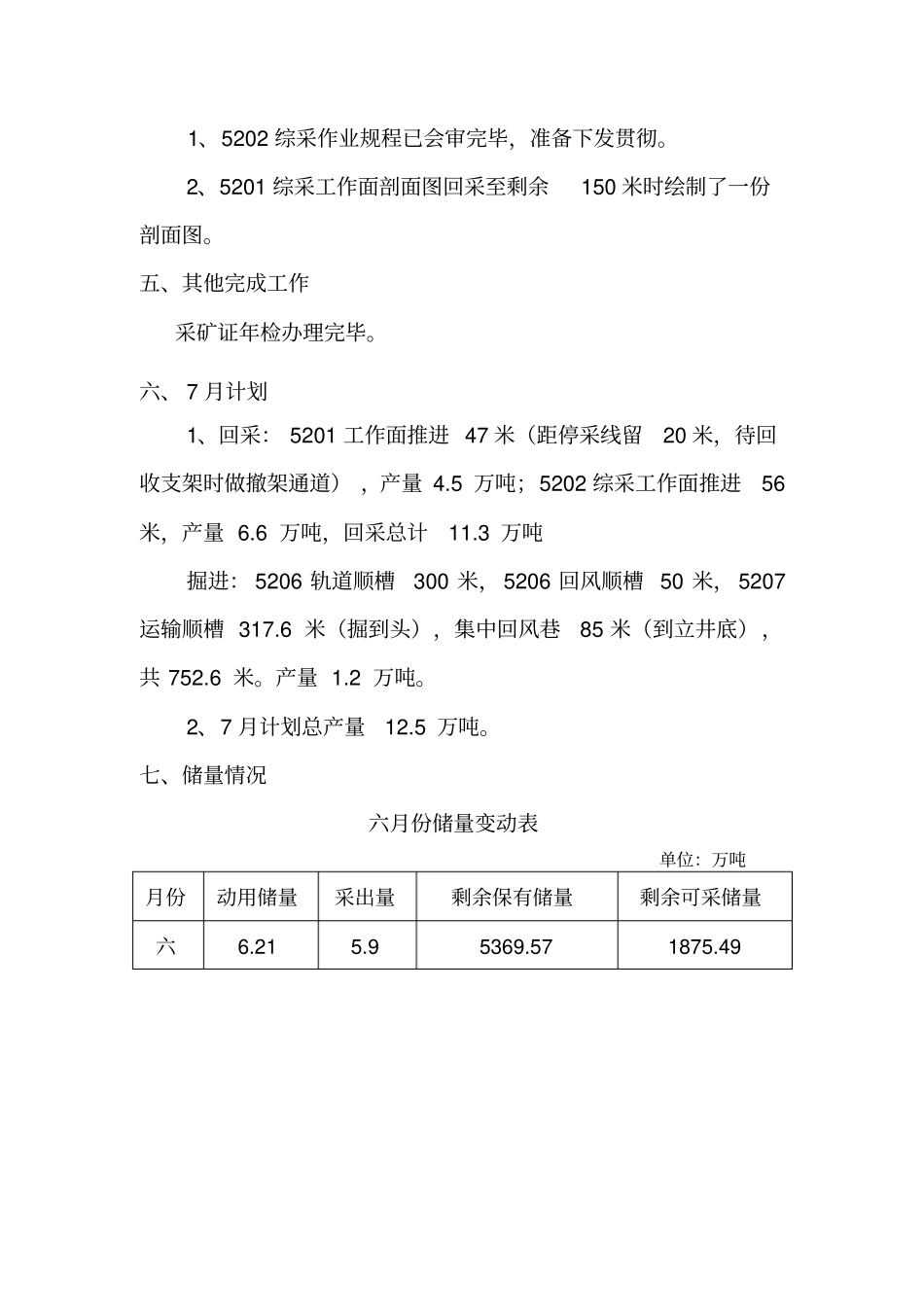

2 1、5202 综采作业规程已会审完毕,准备下发贯彻
2、5201 综采工作面剖面图回采至剩余150 米时绘制了一份剖面图
五、其他完成工作采矿证年检办理完毕
六、 7 月计划1、回采: 5201 工作面推进 47 米(距停采线留20 米,待回收支架时做撤架通道) ,产量 4
5 万吨;5202 综采工作面推进56米,产量 6
6 万吨,回采总计11
3 万吨掘进: 5206 轨道顺槽300 米, 5206 回风顺槽 50 米, 5207运输顺槽 317
6 米(掘到头),集中回风巷85 米(到立井底),共 752
