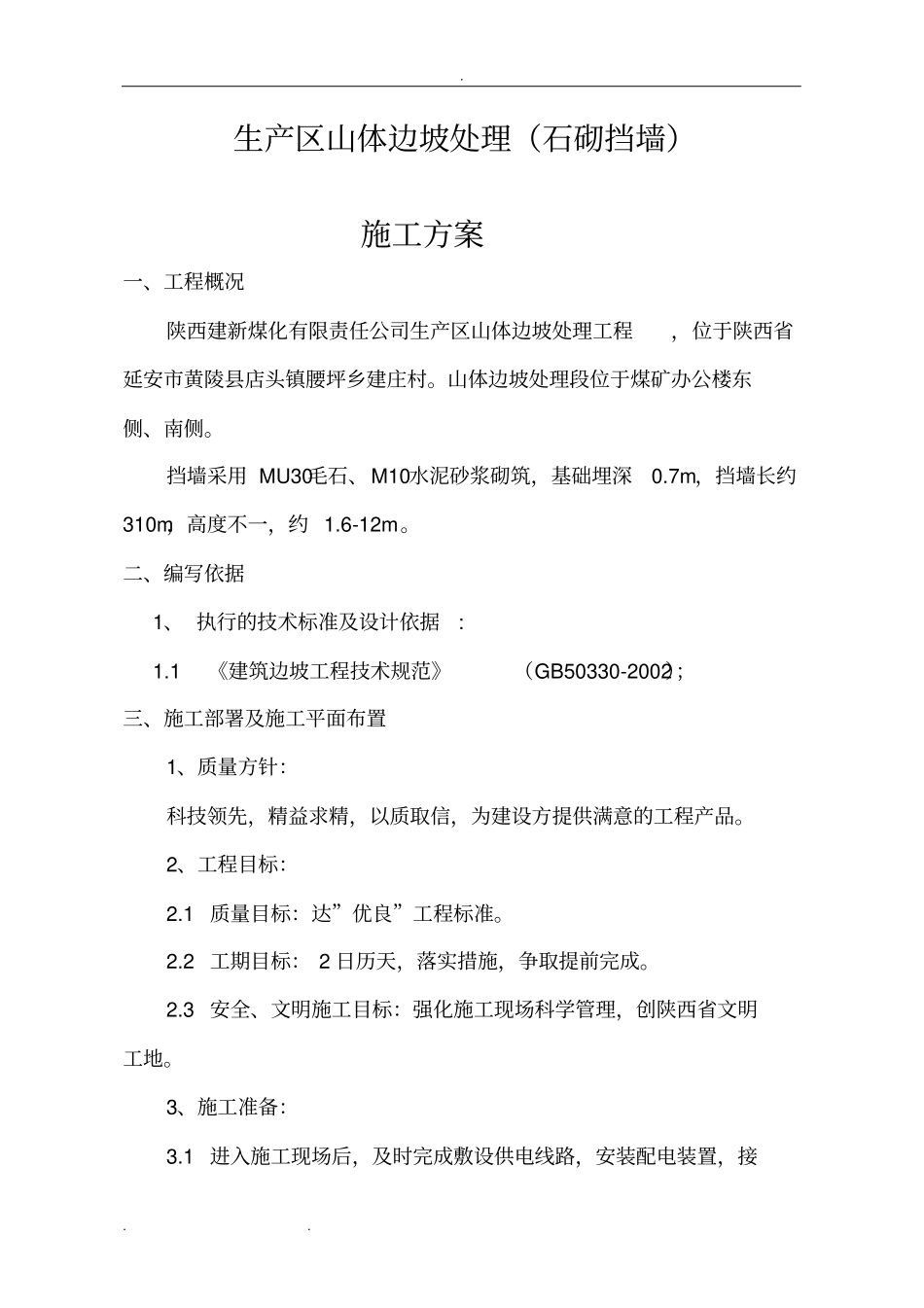

. . . 生产区山体边坡处理(石砌挡墙)施工方案一、工程概况陕西建新煤化有限责任公司生产区山体边坡处理工程,位于陕西省延安市黄陵县店头镇腰坪乡建庄村。山体边坡处理段位于煤矿办公楼东侧、南侧。挡墙采用 MU30毛石、M10水泥砂浆砌筑,基础埋深0.7m,挡墙长约310m,高度不一,约 1.6-12m。二、编写依据1、 执行的技术标准及设计依据: 1.1 《建筑边坡工程技术规范》(GB50330-2002);三、施工部署及施工平面布置1、质量方针:科技领先,精益求精,以质取信,为建设方提供满意的工程产品。2、工程目标:2.1 质量目标:达”优良”工程标准。2.2 工期目标: 2 日历天,落实措施,争取提前完成。2.3 安全、文明施工目标:强化施工现场科学管理,创陕西省文明工地。3、施工准备:3.1 进入施工现场后,及时完成敷设供电线路,安装配电装置,接. . . 通施工用水、电,作好现场布置,搭设临建设施。3.2 做好开工前各岗位技术安全教育工作,进行相应技术交底和安全交底。3.3 施工用水及用电:本工程施工生产、生活需水5T/d,用电总容量需要 100KVA。所有供电都采用电缆连接进场,确保施工安全。3.4 施工机械: 所有设备均在开工前进入场地,确保设备性能良好,具体详见本工程施工机械一览表。4、施工平面布置:施工平面布置的原则为:首先满足工程施工要求,各工序间尽量减少相互影响,同时又要保证它们之间结合紧密,保证施工的连续性。施工平面布置时优先满足施工现场的平面布置要求,结合单位的要求布置材料堆放场地等四、施工方案及施工技术措施1、施工程序:放线→土方开挖→砌筑挡墙→挡墙勾缝→回填土→砂浆勾缝2、施工方法 : 土方工程:1)、土方开挖:基础采用反铲挖掘机开挖、装车,自卸汽车运土运往堆土场,基底余土人工随机械随挖随清,降低人工劳动强度。清槽结束要及时组织验收,避免基坑槽长时间遭暴晒,及雨水进入。2)、土方回填处理:. . . 挡墙在砌筑一定高度后开始土方的回填,做到边砌筑边回填。土方回填要及时进行,基槽严禁长时间风吹日晒雨淋;回填土要用与基础土质同样的土,含水率控制在12%~15%。每层铺设厚度 200mm,虚铺厚度不大于 250mm,采用蛙式打夯机夯实,此时应安排足够的力工来保证进度和质量。按要求均应取样做干容重试验,基槽两侧对称回填。2、毛石挡墙工程:要求:毛石不得低于MU30,尺寸以 20~30cm为宜,毛石砌体应采用铺浆法砌筑( M10 水泥砂浆),砂浆必须饱满,叠砌面的粘...
