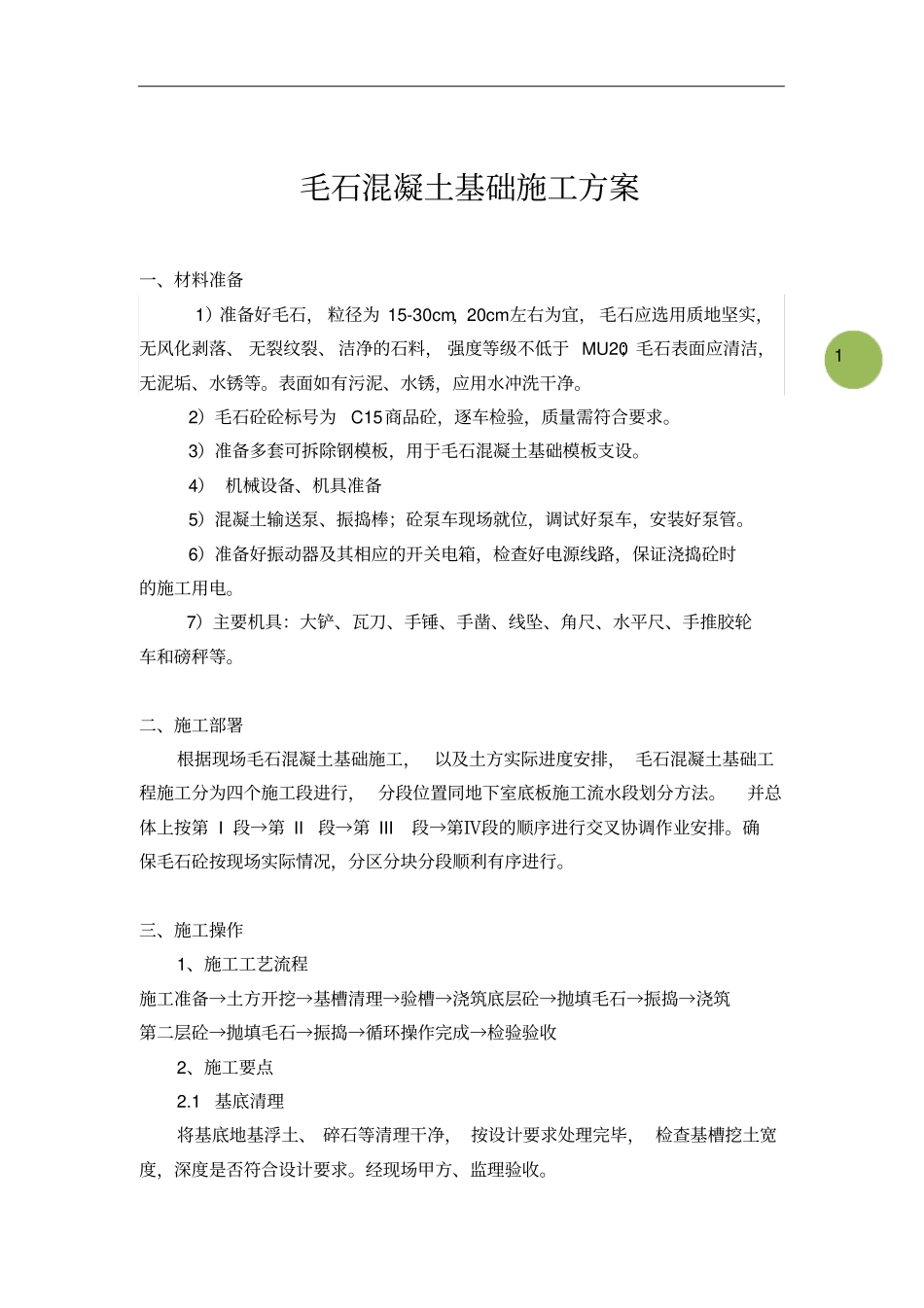

1毛石混凝土基础施工方案一、材料准备1)准备好毛石, 粒径为 15-30cm,20cm左右为宜, 毛石应选用质地坚实,无风化剥落、 无裂纹裂、 洁净的石料, 强度等级不低于 MU20;毛石表面应清洁,无泥垢、水锈等
表面如有污泥、水锈,应用水冲洗干净
2)毛石砼砼标号为C15商品砼,逐车检验,质量需符合要求
3)准备多套可拆除钢模板,用于毛石混凝土基础模板支设
4) 机械设备、机具准备5)混凝土输送泵、振捣棒;砼泵车现场就位,调试好泵车,安装好泵管
6)准备好振动器及其相应的开关电箱,检查好电源线路,保证浇捣砼时的施工用电
7)主要机具:大铲、瓦刀、手锤、手凿、线坠、角尺、水平尺、手推胶轮车和磅秤等
二、施工部署根据现场毛石混凝土基础施工, 以及土方实际进度安排, 毛石混凝土基础工程施工分为四个施工段进行, 分段位置同地下室底板施工流水段划分方法
并总体上按第 I 段→第 II段→第 III段→第Ⅳ段的顺序进行交叉协调作业安排
确保毛石砼按现场实际情况,分区分块分段顺利有序进行
三、施工操作1、施工工艺流程施工准备→土方开挖→基槽清理→验槽→浇筑底层砼→抛填毛石→振捣→浇筑第二层砼→抛填毛石→振捣→循环操作完成→检验验收2、施工要点2
1 基底清理将基底地基浮土、 碎石等清理干净, 按设计要求处理完毕, 检查基槽挖土宽度,深度是否符合设计要求
经现场甲方、监理验收
2 测量放线浇筑毛石砼前, 在基坑内设置标高点、 轴线中心点, 抄测好标高及控制好轴线位置
1 砼施工1)砼采用 C15级,用插入式振动机振捣平整
2)浇筑砼:毛石抛填要分层进行,先浇筑10-15cm 厚 C15砼,接着抛填毛石,毛石距离槽边大于15cm,毛石间的距离不小于10cm,毛石大面朝下,然后浇筑 30-50cm 厚砼,振动棒沿毛石间隙进行振捣,确保毛石被砼全部包裹, 并使砼振捣密实,如此反复直
