兴山县平邑口物流中心宜昌港兴山港区峡口作业区码头扩建工程毛石混凝土挡墙施工专项方案广东省航盛建设集团有限公司宜昌港兴山港区工程工程经理部二 0 一二年七月1、工程简况11
1 工程概述11
2 工程规模11
3 投入施工机械11
4 主要材料用量概算12、施工方案12
1 施工工艺12
1 工艺流程 12
2 主要技术指标22
2 测量控制22
3 双排钢管脚手架的搭设32
1 施工工艺流程32
2 脚手架设计32
3 搭设要点 52
4 检查与验收72
4 主要施工方法82
1 基础施工 82
2 挡土墙体浇筑与分段设置伸缩缝82
3 回填用料与泄水孔设置92
5、施工质量保证措施112
1 技术措施 112
2 管理措施 132
3 混凝土工程材料的质量132
4 工程测量质量保证措施142
5 现场实验质量保证措施143、安全施工保证措施154、文明施工保证措施161、工程简况1

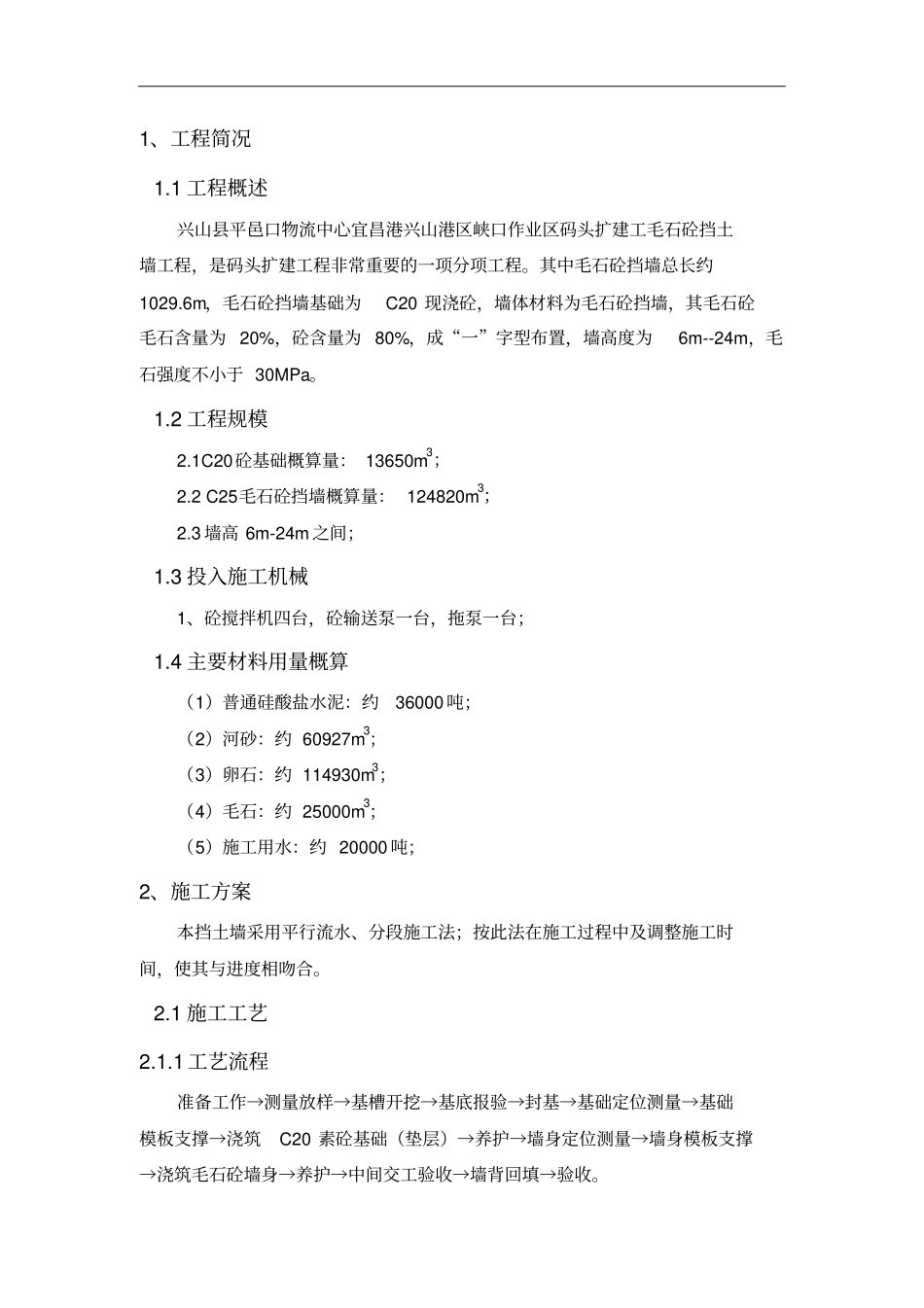

1 工程概述兴山县平邑口物流中心宜昌港兴山港区峡口作业区码头扩建工毛石砼挡土墙工程,是码头扩建工程非常重要的一项分项工程
其中毛石砼挡墙总长约1029
6m,毛石砼挡墙基础为C20 现浇砼,墙体材料为毛石砼挡墙,其毛石砼毛石含量为 20%,砼含量为 80%,成“一”字型布置,墙高度为6m--24m,毛石强度不小于 30MPa
2 工程规模2
1C20砼基础概算量: 13650m3;2
2 C25毛石砼挡墙概算量: 124820m3;2
3 墙高 6m-24m 之间;1
3 投入施工机械1、砼搅拌机四台,砼输送泵一台,拖泵一台;1
4 主要材料用量概算(1)普通硅酸盐水泥:约36000 吨;(2)河砂:约 60927m3;(3)卵石:约 114930m3;(4)毛石:约 25000m3;(5)施工用水:约 20000 吨;2、施工方案
