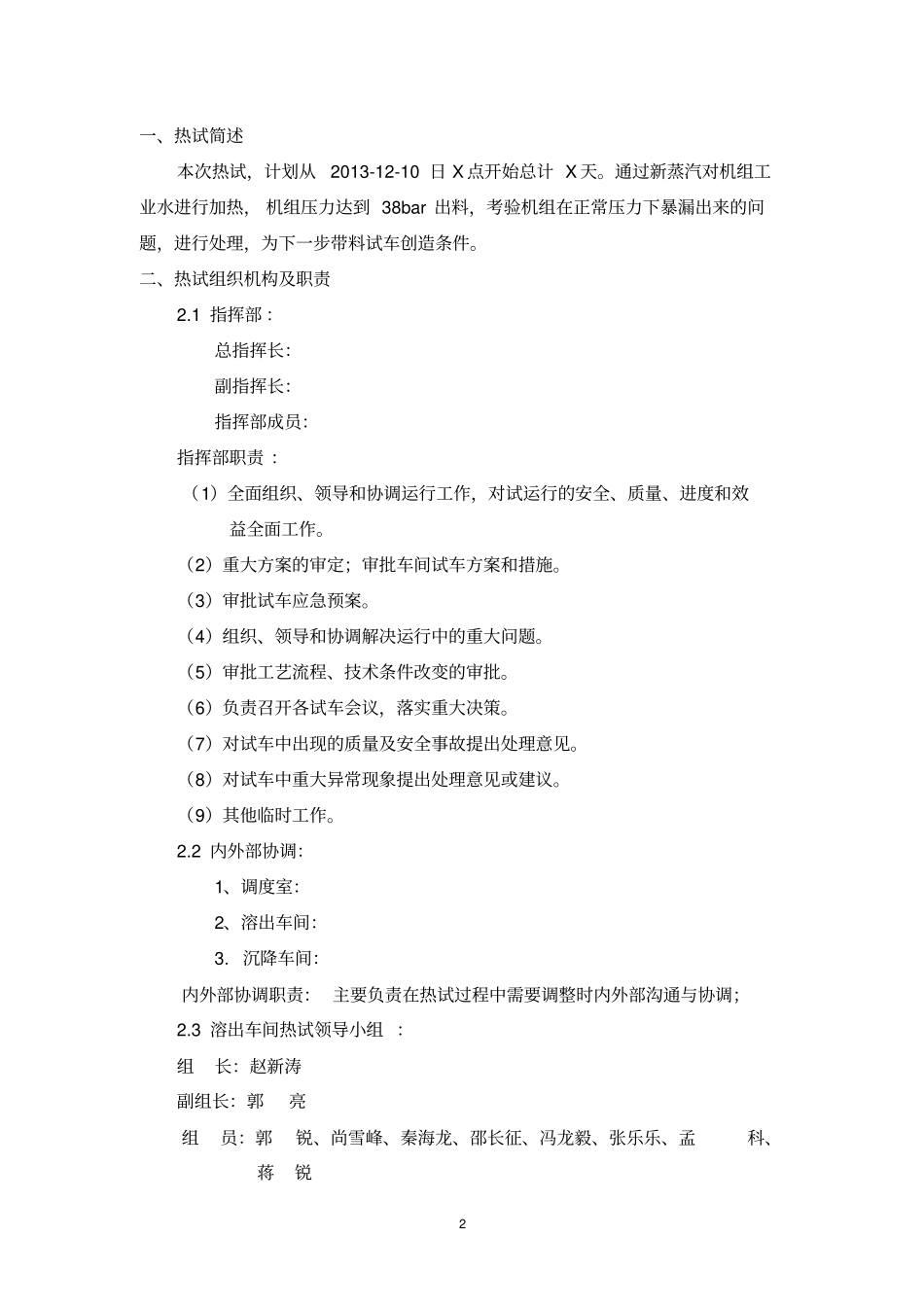

洛阳香江万基铝业有限公司溶出车间三期热试方案批准:审核:拟制:洛阳香江万基铝业有限公司2013 年 11月 30 日2 一、热试简述本次热试,计划从2013-12-10 日 X 点开始总计 X 天。通过新蒸汽对机组工业水进行加热, 机组压力达到 38bar 出料,考验机组在正常压力下暴漏出来的问题,进行处理,为下一步带料试车创造条件。二、热试组织机构及职责2.1 指挥部 :总指挥长:副指挥长:指挥部成员:指挥部职责 :(1)全面组织、领导和协调运行工作,对试运行的安全、质量、进度和效益全面工作。(2)重大方案的审定;审批车间试车方案和措施。(3)审批试车应急预案。(4)组织、领导和协调解决运行中的重大问题。(5)审批工艺流程、技术条件改变的审批。(6)负责召开各试车会议,落实重大决策。(7)对试车中出现的质量及安全事故提出处理意见。(8)对试车中重大异常现象提出处理意见或建议。(9)其他临时工作。2.2 内外部协调:1、调度室:2、溶出车间:3. 沉降车间:内外部协调职责: 主要负责在热试过程中需要调整时内外部沟通与协调;2.3 溶出车间热试领导小组 :组长:赵新涛副组长:郭亮组员:郭锐、尚雪峰、秦海龙、邵长征、冯龙毅、张乐乐、孟科、蒋锐3 安全负责人:尚雪峰安全检查员:车间兼职安全员、技术员、各班班长安全监督位:安环处热试领导小组职责:(1)负责热试方案的制定与编写;(2)负责组织、指挥、协调热试期间的各项工作;(3)负责编写、审定热试的安全规程及应急措施;(4)负责参与热试人员的岗位操作培训和水试期间的人员组织;(5)负责工艺流程变更、工艺技术条件变化的审定和报批;(6)负责对车间热试工艺设备技术性能的测定;(7)负责对异常现象的及时分析;(8)负责编制联动试车的技术总结报告;(9)负责车间热试期间的全面安全工作,及时处理突发事件;个人职责:(1)热试总负责人:赵新涛(2)现场总负责人:郭亮(3)热试执行负责人:郭锐(4)现场安全监管:尚雪峰四、热试安全措施 1.现场所有需要运行设备,必须经过安全验收并经单体试车 2.所有设备已全部标识,专人启动,防止误操作 3.参与热试人员个人劳保用品必须穿戴齐全4. 流程切换必须先开后关,严禁管道憋压4
