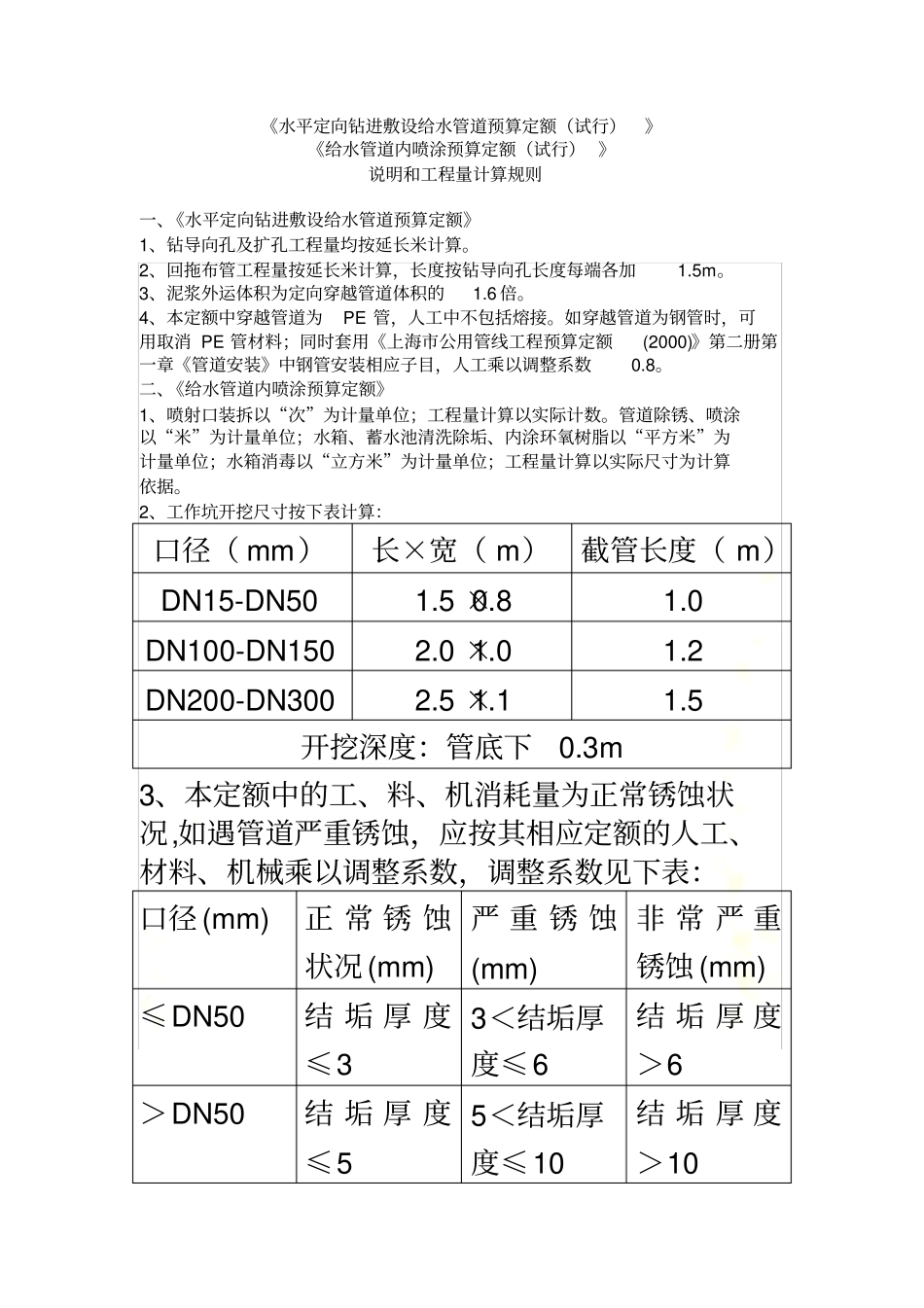

《水平定向钻进敷设给水管道预算定额 ( 试行 ) 》( 精) 《水平定向钻进敷设给水管道预算定额(试行)》《给水管道内喷涂预算定额(试行) 》说明和工程量计算规则一、《水平定向钻进敷设给水管道预算定额》1、钻导向孔及扩孔工程量均按延长米计算。2、回拖布管工程量按延长米计算,长度按钻导向孔长度每端各加1.5m。3、泥浆外运体积为定向穿越管道体积的1.6 倍。4、本定额中穿越管道为PE 管,人工中不包括熔接。如穿越管道为钢管时,可用取消 PE 管材料;同时套用《上海市公用管线工程预算定额(2000)》第二册第一章《管道安装》中钢管安装相应子目,人工乘以调整系数0.8。二、《给水管道内喷涂预算定额》1、喷射口装拆以“次”为计量单位;工程量计算以实际计数。管道除锈、喷涂以“米”为计量单位;水箱、蓄水池清洗除垢、内涂环氧树脂以“平方米”为计量单位;水箱消毒以“立方米”为计量单位;工程量计算以实际尺寸为计算依据。2、工作坑开挖尺寸按下表计算:口径( mm)长×宽( m)截管长度( m)DN15-DN50 1.5 ×0.8 1.0 DN100-DN150 2.0 ×1.0 1.2 DN200-DN300 2.5 ×1.1 1.5 开挖深度:管底下0.3m 3、本定额中的工、料、机消耗量为正常锈蚀状况,如遇管道严重锈蚀,应按其相应定额的人工、材料、机械乘以调整系数,调整系数见下表:口径 (mm) 正 常 锈 蚀状况 (mm) 严 重 锈 蚀(mm) 非 常 严 重锈蚀 (mm) ≤DN50 结 垢 厚 度≤3 3<结垢厚度≤6 结 垢 厚 度>6 >DN50 结 垢 厚 度≤5 5<结垢厚度≤10 结 垢 厚 度>10 调整系数1 1.3 1.6 4、本定额以七层以下多层房屋或室外水平管喷涂工程编制, 七层以上房屋喷涂工程, 其相应定额的人工、材料、机械乘以调整系数,调整系数见下表:调整内容八~十五层十六~二十层二十层以上人工、机械1.5 2.0 2.5 内衬涂料1.1 1.1 1.1 水平定向钻进敷设给水管道工作内容:施工准备、安装探头、连接导向钻、导向钻孔、场内运输,清理现场。单位:m 定额编号2B-1-24-1 定额项目钻导向孔名称(规格)单位数量人工综合工日工日 0.1954 膨润土t 0.0049 化 学 泥浆kg 0.1896 小苏打kg 0.1365 材民 用 自来水m30.1392 导 向 钻刀片只 0.0123 钻杆根 0.0011 料其 它 材料 费 占材料费% 2.0000 水 平 定向 钻 机CASE6080 台班0.0123 机汽 车 起重机5t 台班0.0116 电 动 单台 0.0141 级 离...
