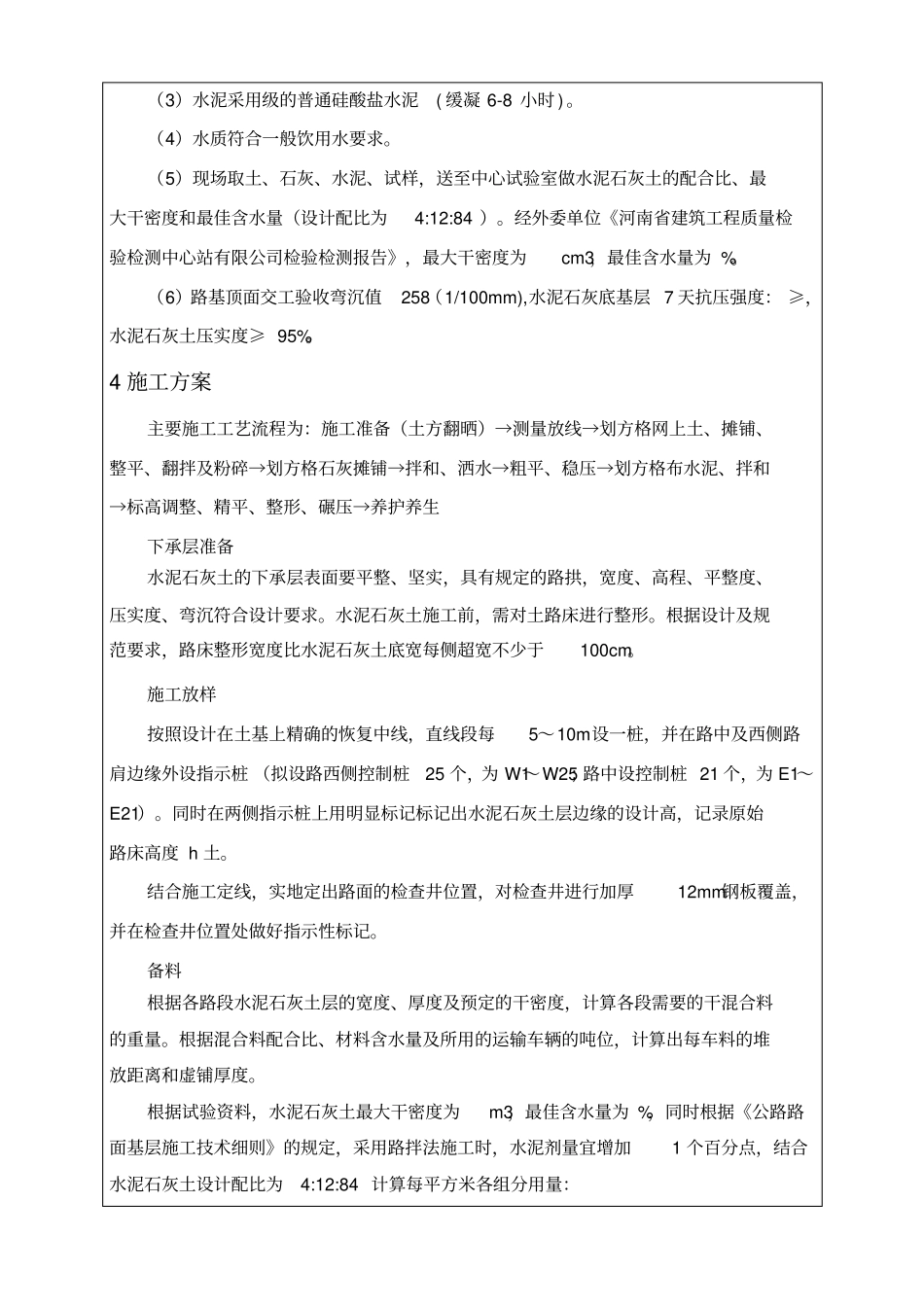

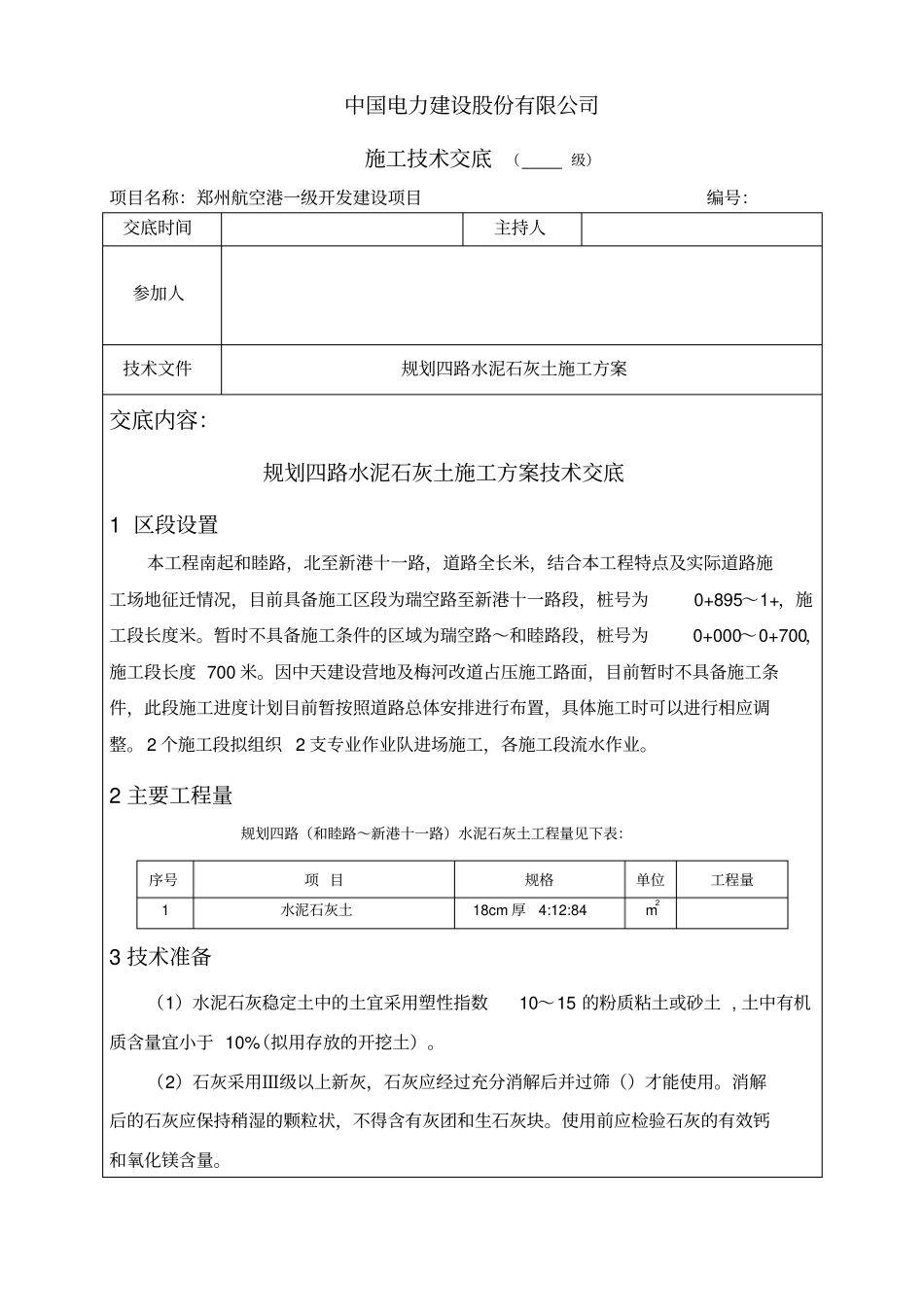

中国电力建设股份有限公司施工技术交底(级)项目名称:郑州航空港一级开发建设项目编号:交底时间主持人参加人技术文件规划四路水泥石灰土施工方案交底内容:规划四路水泥石灰土施工方案技术交底1 区段设置本工程南起和睦路,北至新港十一路,道路全长米,结合本工程特点及实际道路施工场地征迁情况,目前具备施工区段为瑞空路至新港十一路段,桩号为0+895~1+,施工段长度米。暂时不具备施工条件的区域为瑞空路~和睦路段,桩号为0+000~0+700,施工段长度 700 米。因中天建设营地及梅河改道占压施工路面,目前暂时不具备施工条件,此段施工进度计划目前暂按照道路总体安排进行布置,具体施工时可以进行相应调整。 2 个施工段拟组织 2 支专业作业队进场施工,各施工段流水作业。2 主要工程量规划四路(和睦路~新港十一路)水泥石灰土工程量见下表:序号项 目规格单位工程量1水泥石灰土18cm 厚 4:12:84m23 技术准备(1)水泥石灰稳定土中的土宜采用塑性指数10~15 的粉质粘土或砂土 , 土中有机质含量宜小于 10%(拟用存放的开挖土)。(2)石灰采用Ⅲ级以上新灰,石灰应经过充分消解后并过筛()才能使用。消解后的石灰应保持稍湿的颗粒状,不得含有灰团和生石灰块。使用前应检验石灰的有效钙和氧化镁含量。(3)水泥采用级的普通硅酸盐水泥( 缓凝 6-8 小时 ) 。(4)水质符合一般饮用水要求。(5)现场取土、石灰、水泥、试样,送至中心试验室做水泥石灰土的配合比、最大干密度和最佳含水量(设计配比为4:12:84 )。经外委单位《河南省建筑工程质量检验检测中心站有限公司检验检测报告》,最大干密度为cm3,最佳含水量为 %。(6)路基顶面交工验收弯沉值258(1/100mm),水泥石灰底基层 7 天抗压强度: ≥,水泥石灰土压实度≥ 95%。4 施工方案主要施工工艺流程为:施工准备(土方翻晒)→测量放线→划方格网上土、摊铺、整平、翻拌及粉碎→划方格石灰摊铺→拌和、洒水→粗平、稳压→划方格布水泥、拌和→标高调整、精平、整形、碾压→养护养生下承层准备水泥石灰土的下承层表面要平整、坚实,具有规定的路拱,宽度、高程、平整度、压实度、弯沉符合设计要求。水泥石灰土施工前,需对土路床进行整形。根据设计及规范要求,路床整形宽度比水泥石灰土底宽每侧超宽不少于100cm。施工放样按照设计在土基上精确的恢复中线,直线段每5~10m设一桩,并在路中及西侧路肩边缘外设指示桩 (拟设路西侧控制桩25 个,为 W1~W2...
