1 / 10 凤凰大道项目工程水泥稳定砂砾基层施工方案编制:审核:审批:二〇一五年六月十号2 / 10 水泥稳定砂砾基层施工技术方案一、工程概况本工程施工范围:西起207 国道收费站处与现状207 国道沥青砼面顺接,东至荆襄外河西岸, 全长 7100 米,除去规划庙湖桥梁工程500m(含引桥和引道,桩号 K1+658~K2+158)和规划跨荆襄高速桥梁工程860m(含引桥和引道,桩号K5+672

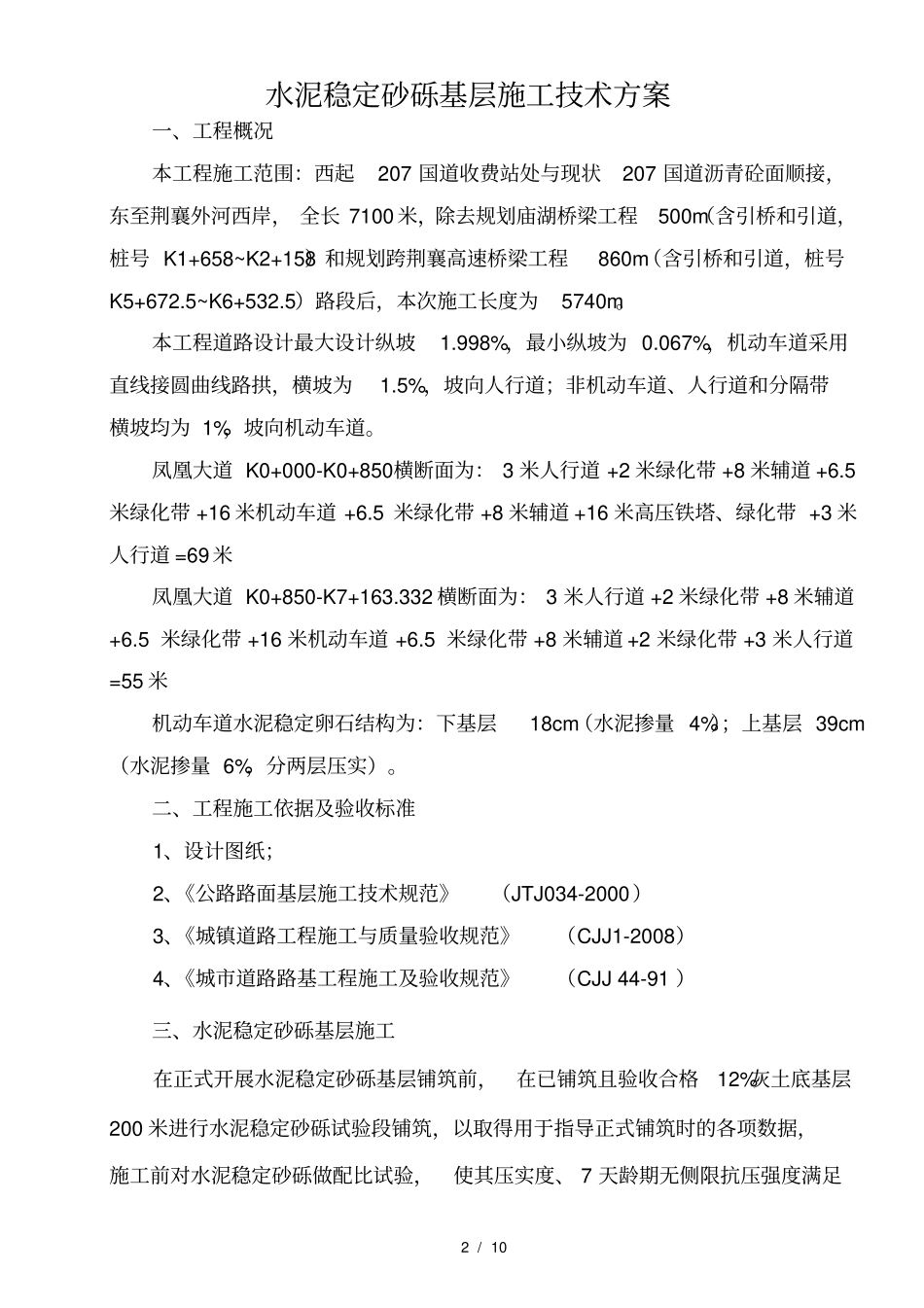

5~K6+532
5)路段后,本次施工长度为5740m
本工程道路设计最大设计纵坡1
998%,最小纵坡为 0
067%,机动车道采用直线接圆曲线路拱,横坡为1
5%,坡向人行道;非机动车道、人行道和分隔带横坡均为 1%,坡向机动车道
凤凰大道 K0+000-K0+850横断面为: 3 米人行道 +2 米绿化带 +8 米辅道 +6
5米绿化带 +16 米机动车道 +6
5 米绿化带 +8 米辅道 +16 米高压铁塔、绿化带 +3 米人行道 =69 米凤凰大道 K0+850-K7+163
332 横断面为: 3 米人行道 +2 米绿化带 +8 米辅道+6
5 米绿化带 +16 米机动车道 +6
5 米绿化带 +8 米辅道 +2 米绿化带 +3 米人行道=55 米机动车道水泥稳定卵石结构为:下基层18cm(水泥掺量 4%);上基层 39cm(水泥掺量 6%,分两层压实)

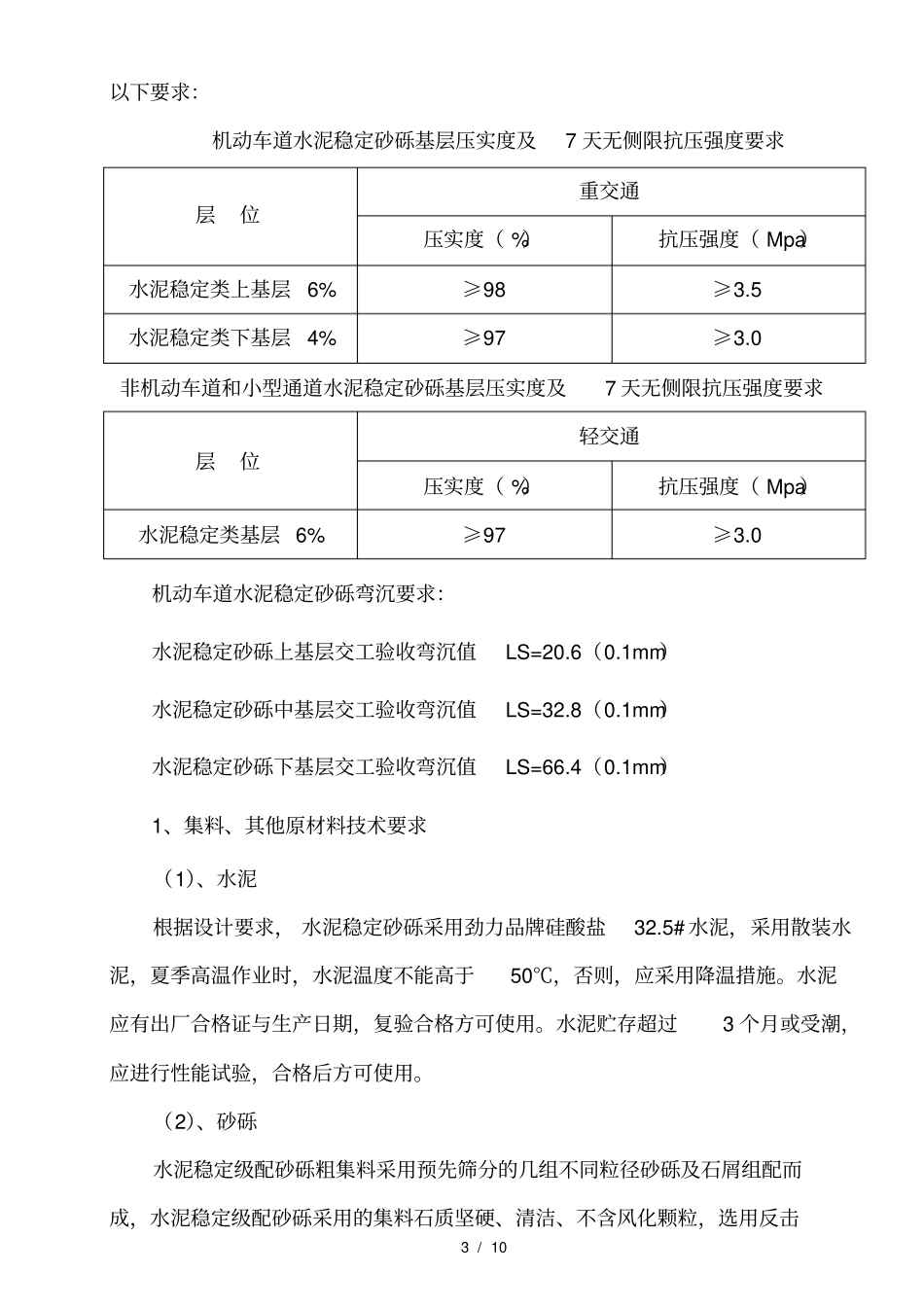

二、工程施工依据及验收标准1、设计图纸;2、《公路路面基层施工技术规范》(JTJ034-2000)3、《城镇道路工程施工与质量验收规范》(CJJ1-2008)4、《城市道路路基工程施工及验收规范》(CJJ 44-91 )三、水泥稳定砂砾基层施工在正式开展水泥稳定砂砾基层铺筑前,在已铺筑且验收合格12%灰土底基层200 米进行水泥稳定砂砾试验段铺筑,以取得用于指导正式铺筑时的各项数据,施工前对水泥稳定砂砾做配比试验,使其
